반응형

1. 초전도체

가. 금속체 전기저항

  ① 금속체의 전기저항은 정(+)의 온도계수를 가지므로 온도가 낮아지면 저항은 감소한다.

  ② 영하 273.14℃ 에서는 분자운동이 정지되므로 전기저항이 "0"이 된다.

나. 초전도

  ① 영하 273.14℃ 이전의 어떤 임계온도에서 전기저항이 "0"이 된다.

  ② 초전도 상태에서는 전자의 쿠퍼쌍 현상에 의해 전기저항이 "0"이 된다. (BCS 이론)  저항은 전자의 산란에 의해 원자에 부딪혀

       잘 흐르지 않는데 초전도체의 쿠퍼쌍은 전자가 응집하여 집단 이동에 의해 저항이 작아진다는 이론 (쿠퍼쌍 이론)

  ③ 2개의 초전도체의 사이에 매우 얇은 절연체를 통해 초전도체를 결합시키면 초전도 전자쌍이 절연체를 통과하여 전류가 흐르게

      된다. (조셉슨 효과)

  ④ 20°K 이하 : 저온 초전도체 (냉각재 : 액체 헬륨)

       20°K 초과 : 고온 초전도체 (냉각재 : 액체 질소)

2. 초전도 현상의 특징

가. 완전도체 : 초전도 에너지 저장장치

  ① 임계온도 이하에서는 전기저항이 "0"이 되므로 완전도체가 된다.

  ② 대전류를 흘려도 손실발생이 없고 강자계를 발생시킨다.

  ③ 1911년 오네스에 의해 발견됨

나. 완전반자성 : 자기부상 열차에 응용

  ▣ 임계온도 이하에서는 반대자장을 발생시켜 그 내부로 외부자장이 침투하지 못하는 완전 반자성체가 된다. (1933년에 발견)

다. 전류밀도 및 자계밀도에 임계치가 있어 그 이상이 되면 초전도현상이 없어진다.

     (상전도체가 됨) - 초전도 한류기에 응용

 ※ 강자성체 : 천연자석, 퀴리온도 이상에서 상자성체가 된다. (자성이 약화됨)

                      자철석의 퀴리온도는 약 570℃이다.

     상자성체 : 강한 자성에 약하게 끌리는 물체가 갖는 특성

                      온도가 올라가면 자성에 의한 배열이 흐트러진다.

     반자성체 : 물질의 자기변화에 반대되는 자속을 발생하는 물체

                      자장을 가하면 반대로 (-) 자장을 형성한다.

  ※ 강자성체(ferromagnetic material)는 외부 자기장이 없어도 자석처럼 강한 자성을 유지할 수 있는 물질이다. 대표적으로

                    철(Fe), 코발트(Co), 니켈(Ni) 등이 있다. 강자성체 내부에는 전자의 스핀(spin)과 관련된 작은 자기 모멘트가 있다.

                    이 자기 모멘트들이 서로 강하게 상호작용하여 같은 방향으로 정렬하려는 경향이 있다. 다만 물질 전체가 처음부터 한

                    방향으로 정렬되어 있는 것은 아니다. 내부가 여러 개의 자구(magnetic domain)로 나뉘어 있고, 각각의 자구 안에서

                    는 자기 모멘트가 같은 방향으로 정렬되어 있다.

                    강자성체는 온도가 너무 높아지면 열운동이 강해져서 자기 모멘트의 정렬이 깨진다. 이때 강자성체는 상자성체처럼

                    행동하게 되는데, 강자성이 사라지는 온도를 퀴리 온도(Curie temperature)라고 한다.

                    예를 들어 철의 퀴리 온도는 약 770°C이다.

                    강자성체는 내부의 자기 모멘트가 서로 같은 방향으로 정렬하려는 성질이 강해서, 외부 자기장에 의해 강하게 자화되

                    고 그 자성을 어느 정도 유지할 수 있는 물질을 말한다.

  ※ 상자성체(paramagnetic material)는 외부에서 자기장을 걸어 주었을 때 자기장 방향으로 약하게 자화 되는 물질이다. 상자성

                  체 내부의 원자나 이온에는 짝을 이루지 않은 전자가 존재하는 경우가 많다.

                  전자의 스핀 때문에 각각 작은 자기 모멘트를 가지고 있다. 하지만 외부 자기장이 없을 때는 열운동 때문에 자기 모멘트

                  의 방향이 제각각이 된다. 상자성체는 자기 모멘트를 가지고 있지만 평소에는 방향이제각각이고, 외부 자기장이 가해지

                  면 자기장 방향으로 약하게 정렬되는 물질이다. 자기장을 제거하면 자성이 거의 사라진다.

  ※ 반자성체 반자성체(diamagnetic material)는 외부 자기장을 걸었을 때 외부 자기장과 반대 방향으로 약하게 자화되는 물질이

                 다. 반자성체의 원자나 분자에는 일반적으로 전자들이 모두 짝을 이루고 있어서, 외부 자기장이 없을 때는 전체적인 자기

                 모멘트가 거의 없다. 그런데 외부에서 자기장을 걸어 주면 전자의 운동에 변화가 생기면서 외부 자기장과 반대 방향의

                자기 모멘트가 유도된다.

  ※ 대표적인 반자성체 : 구리(Cu), 은(Ag), 금(Au), 비스무트(Bi), 물(H₂O), 흑연(graphite)

  ※ 외부 자석에 대한 반응

          강자성체 🧲 → 강하게 끌림

          상자성체 🧲 → 약하게 끌림

          반자성체 🧲 → 약하게 밀려남

3. 전력분야에의 적용

가. 초전도 케이블 (HTS 케이블)

  ▣ HTS 케이블High-Temperature Superconducting Cable, 즉 고온 초전도 케이블을 말한다.

       일반적인 전력 케이블은 구리나 알루미늄을 이용해 전류를 전달합니다. 하지만 전류가 흐르면 저항 때문에 열이 발생하고

       전력 손실이 생긴다. 반면 HTS 케이블은 고온 초전도체를 사용한다.

       초전도체를 특정 온도 이하로 냉각하면 전기저항이 매우 낮아져 사실상 직류 저항이 0에 가까운 상태 된다. 따라서 같은 크기

       의 케이블로도 매우 큰 전류를 효율적으로 전송할 수 있다.

  ① 특징

    ㉠ 종래 케이블 대비 대전류 송전이 가능하고 손실이 극히 적고 소형 대용량 송전이 가능하다.

       - 손실률 (기존 케이블 7% → 3.5%, 전력수송 (3~5배 증대)

    ㉡ 계통전압의 단일화로 도심부 변전소를 생략할 수 있다.

    ㉢ 송전비용 절감 : 절연레벨 저하에 따른 송변전기기의 콤펙트화 및 전력기기의 가격 저감

    ㉣ 송전전압이 낮아져서 케이블 충전전류가 크게 감소한다.

         장거리 송전에 따른 충전용량의 장애가 줄어들고 충전용량 리액터 용량이 경감된다.

    ㉤ 케이블 소형화 : 동일 용량의 송전시 종래 케이블 대비 소요회선수가 대폭 감소한다.

    ㉥ 케이블 관로의 소형화 (건설비용의 절감) : 동일 용량기준 전력구 적격을 약 60% 작게 할 수 있다.

    ㉦ Surge Free : 절연열화 저감, 전압 안정성 향상, 순시전압저하 예방 등

  ② 현황

    ㉠ 발전기와 모선구간 등의 단거리 구간에 적용 가능 단계이다.

    ㉡ 장거리 초전도체의 선재 개발이 활발히 진행되고 있다.

나. 초전도 에너지 저장장치 (SMES)

  ① 초전도 에너지 저장장치 (SMES)이란? 초전도 에너지저장장치 (SMES : Superconducting Magnetic Energy Storage,

       초전도 자기 에너지 저장장치)는 초전도체에 전류를 흘려 자기장 형태로 에너지를 저장하는 장치이다.

       일반적인 배터리는 전기 에너지를 화학 에너지로 변환해서 저장한다. 반면 SMES는 전기 에너지를 자기으로 직접 저장한다.

       핵심은 초전도 코일(superconducting coil)이다. 초전도 코일을 극저온으로

       냉각한 다음 큰 전류를 흘리면, 코일 주변에 강한 자기장이 형성되고 그 자기장에 에너지가 저장된다.

       저장 에너지는 대략 다음과 같습니다.

     즉, 인덕턴스가 크거나 전류가 클수록 더 많은 에너지를 저장할 수 있다.

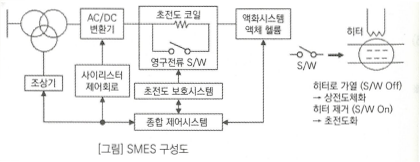

  ② SMES의 구성도 및 저장원리

    ㉠ S/W ON시 순환전류에 의해 초전도체에 1/2LI2의 형태로 에너지가 저장됨

    ㉡ AC/DC 변환기로 전류 공급

    ㉢ S/W ON 시 에너지 저장

    ㉣ AC/DC 변환기로 계통에 전기 공급

  ③ 특징

구분
SMES
배터리
에너지 저장 형태
자기 에너지
화학 에너지
충·방전 속도
⭐ 매우 빠름
상대적으로 느림
효율
매우 높을 수 있음
높음
수명
충·방전에 따른 열화가 상대적으로 적음
충·방전 반복에 따라 열화
에너지 저장량
대규모 장시간 저장에는 불리
상대적으로 유리
냉각
극저온 냉각 필요
일반적으로 불필요
주요 용도
순간적인 고출력 보상
장시간 에너지 저장

  ▣ SMES는 "많은 에너지를 오랫동안 저장"하는 것보다는 "필요한 순간에 매우 빠르게 큰 전력을 공급하거나 흡수"하는 데 강점

       이 있다.

    ㉠ 에너지 저장효율(95% 이상)이 높고, 제어응답속도(수 ms)가 매우 빠르다.

    ㉡ 유 · 무효 전력을 독립적으로 제어가 가능하다.

    ㉢ 에너지 저장 밀도가 높다.

    ㉣ 수명이 반영구적이며 환경친화적이다.

  ④ 이용분야

    ㉠ 양수발전 대체나 변전소 등에 분산 배치하는 부하평준화 용도

    ㉡ 부하평준화, 부하변동 보상, 안정도 향상, 전력품질 향상 등 효과 기대

    ㉢ 대규모 1GW급, 중규모는 10MW급, 소규모는 100kW급 사용

다. 초전도 한류기

  ① 초전류 한류기란 ? 초전도 한류기(Superconducting Fault Current Limiter, SFCL)는 전력계통에서 단락사고가 발생했을

       때 매우 큰 고장전류를 빠르게 제한하는 장치이다. 먼저 한류기(Current Limiter) 는 전력계통에서 사고가 발생했을 때 고장전

       류의 크기를 제한하는 장치이다. 송전선에서 단락사고발생하면 임피던스가 급격하게 작아지면서 매우 큰 전류가 흐를 수

       있다. 이 큰 전류를 그대로 방치하면 차단기, 변압기, 케이블 등의 설비가 손상될 수 있다. 한류기는 고장전류를 안전한 수준으

      로 제한해 준다.

【초전도 한류기의 핵심원리】

  ▣ 초전도 한류기의 핵심은 초전도체의 급격한 상태 변화이다. 정상 상태에서는 초전도체의 저항이 거의 "0"이므로 전류가 쉽게

       흐른다. 그런데 단락사고가 발생해서 전류가 급격히 증가하면 초전도체가 임계전류(Ic) 를 넘을 수 있다. 그러면 초전도 상태가

       깨지면서 저항이 급격하게 증가한다. 이렇게 초전도체가 순간적으로 큰 저항을 발생시키면서 고장전류를 제한한다.

       이를 퀜치(Quench)라고 한다.

  ② 특징

    ㉠ 기존 차단기의 차단용량 갱신없이 계통연계 및 계통 안정화가 가능하다.

    ㉡ 사고시 1/4 cycle 이내로 사고전류를 제한하여 사고파급을 방지한다.

    ㉢ 전체적인 원리 및 구조가 간단하다.

라. 초전도 변압기

  ① 초전도 변압기란 ? 초전도 변압기(Superconducting Transformer)는 변압기의 권선이나 일부 전기적 구성요소에 초전도체

       를 사용하여 손실을 줄이고 고효율·고밀도 전력변환을 목표로 하는 변압기이다.

  ② 특징

    ㉠ 효율 향상 : 동손이 없어 효율이 높다. 효율 상승폭 (0.2~0.4%)

    ㉡ 무게 및 부피 감소

       예) 30MVA 용량 기존 변압기(기름 포함) 75톤, 초전도 변압기 44톤 약 40% 감소

    ㉢ 안전하고 환경친화적이다.

      ◈ 권선 냉각 및 절연매체

         - 일반변압기 : 절연유 사용 (환경오염과 고열시 폭발, 화재)

         - 초전도변압기 : 액체 질소 사용 (값싸고 안전함)

    ㉣ 과부하 내량 증가

         - 일반변압기 : 변압기 수명을 보장하기 위해 내부온도 110℃ 초과 제한

                               한계치 20℃ 이상 100일 초과시 수명 25% 감축

        - 고온 초전도 변압기 : 정격의 200% 부하전류 흘러도 변압기 수명에 영향 없음

                              피크 부하에 맞춰 변압기 용량 산정할 필요없어 경제적이다.

기술
핵심 목적
초전도체의 역할
HTS 케이블
전력 전송
낮은 저항으로 대전류 전달
SMES
에너지 저장
초전도 코일에 자기 에너지 저장
SFCL
사고 보호
사고 시 퀜치로 고장전류 제한
초전도 변압기
전압 변환
저손실·고전류 권선 구현

마. 초전도 모터

  ① 고효율, 소형, 경량, 대용량화

  ② 동일 출력 대비 기존 모터에 비해 무게 1/3, 부피 1/5이하로 축소 가능

바. 초전도 마그넷 (Superconducting Magnet)

  ① 초전도 마그넷이란 초전도체를 코일 형태로 감아서 전류를 흘림으로 자장을 발생하도록 고안한 전자석으로 강하고 균일한 자장

       을 발생시킬 수 있으며 가동 중에는 초전도성을 잃지 않게 하기 위해 임계온도 이하에 두어야 하는 특징이 있다.

  ② 가동 중에는 저항에 의해 손실이 발생하지 않고 많은 전류를 흘릴 수 있기 때문에 기존의 구리선과 철심을 사용하는 전자석보다

       가동에 들어가는 비용이 저렴하다.

  ③ 초전도 마그넷은 NMR, MRI, 입자가속기 등 여러분야에 사용되고 있다.

사. 초전도 플라이휠 에너지 저장장치 (Superconducting Flywheel Energy Storage)

  ① 초전도 플라이휠은 초전도체 위에 영구자석을 내장한 원판형 몸체를 회전시켜 에너지를 저장한 후 운동 에너지를 다시 전력으

       로 바꾸는 장치이다.

  ② 플라이휠은 크게 세 부분으로 나누어져 있는데 초전도체와 영구자석을 내장한 디스크로 구성되어 있는 베어링, 회전에 의해

       운동에너지를 발생시키는 회전체, 동력발생 및 회전속도를 증가시키고 에너지 전환을 위한 모터와 발전기이다. 이외에도 진공,

       냉각, 제어장치 등이 필요하다.

  ③ 초전도체를 이용하여 에너지를 저장할 경우에는 마찰에 의한 에너지 손실이 거의 없고 임계온도 이하에서 자체 자장을 발생함

       으로써 외부 자장침투를 억제하는 마이스너효과 때문에 자기 부상의 안정성이 향상된다.

반응형

'전기안전기술사 > 전력계통일반' 카테고리의 다른 글

초전도 케이블  (0) 2026.09.02
초전도(超傳導, Superconductivity) 현상  (0) 2026.09.02
반응형

1. 초전도 케이블이란 ?

  ▣ 초전도 케이블(superconducting cable)은 초전도체를 전류의 도체로 사용하는 전력 케이블이다.

       일반 구리 케이블과 달리 초전도 상태에서는 전기저항이 거의 0이므로, 큰 전류를 매우 작은 손실로 전달할 수 있다.

【 일반 전력케이블과 다른 점】

  ⊙ 일반적인 구리 케이블에서는 전류가 흐르면 P=I2R, P=I^2R 만큼의 전력이 열로 손실된다.

       따라서 큰 전류를 멀리 보내려면 케이블이 뜨거워지고, 이를 줄이기 위해 굵은 도체나 높은 전압을 사용 해야 한다.

       반면 초전도체가 초전도 상태에 있으면  R ≈ 0 이므로 이상적으로는 Ploss=I2R ≈ 0 이 된다.

       따라서 대전류를 매우 효율적으로 전달할 수 있다.

2. 초전도의 개발 과정

  ① 마이스너 효과 (Meissner Effect) : 초전도체 내부의 자기장을 밖으로 내보내는 현상

  ② 임계온도(Tc)의 연구

     ㉠ 1986년 스위스 IBM 연구소 → 30K 개발

     ㉡ 1987년 이트리움계 (Y-Ba-Cu-O) 고온초전도체 → 93K → 120K

  ③ 액체 질소 개발 (77K, -196℃)

     ㉠ 액체 헬륨보다 가격 1/50 및 제작, 유지비 경제적

     ㉡ 냉각 능력 대비 경비면에서 1/600 정도

  ④ 조셉슨 (Josephson) 효과 : 두 초전도체 사이에 절연층을 놓았을 때 전자의 파동 성질에 의해 터널링 효과가 생긴다.

3. 초전도체 응용

종류
응용기술
특 징
변압기
권선 재료로 고온 초전도체
동손 제거, 효율 향상, 소형 · 경량화
모터
초전도 계자 코일 권선 기술
소형 · 경량, 기동성 및 안정성이 큼
한류기
Quench 현상
고속차단, 유도 및 전자식
SMES
자기장내 에너지 저장
소형 · 경량으로 대용량 저장 가능
MRI
강력한 전류를 흘리는 전자석
의료기기 (단층 영상 정보)
SQUID
조셉슨(Josephson)효과
지질탐사, 자기장 검출 (생체 자기장)
기타
자기부상 열차, 우주수송시스템, 전기 추진선, 리니어 모터카 등

4. 고온 초전도 케이블

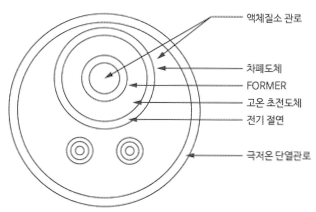

 가. 구성

 나. 특징

   ① 대용량 · 저손실 : 기존 케이블 보다 손실이 1/20로 극히 작다.

   ② 저전압 송전 : 대전류 공급이 가능하므로 낮은 전압 송전이 가능하다.

   ③ 송전비용 절감 : 변전소 생략, 절연레벨 감소 리액터 경감

   ④ 케이블 및 관로의 소형화, 장거리 송전 가능

항목
고온 초전도 케이블
OF 케이블
CV 케이블
도체 재료
Bi-2223
Cu
Cu
냉매
액체질소
OF 케이블용 절연유
없음
절연
냉매함침 절연방식
OF절연유 함침
XLPE

5. 과제

  ① 고온 초전도체의 개발

  ② 유사간격 (Pseudo Gap) 현상

  ③ 자기 소용돌이 유리 (Vortex Glass) 상태의 상전이 상실

  ④ 경제적인 보급과 시공의 용이성이 필요

반응형
반응형

1. 초전도(超傳導, Superconductivity) 현상이란 ?

  ▣ 초전도(superconductivity)는 물질을 아주 낮은 온도 등 특정 조건에서 나타나는 특수한 양자역학적 상태로서 전기저항이 0이

       되거나 금속 내부의 자속을 외부로 배제시켜 자속밀도가 0이 되는 마이스너 효과를 나타내는 현상을 말한다.

 가. 전기저항이 "0"이 된다.

   ▣ 일반적인 금속에서는 전자가 이동하면서 원자 격자의 진동이나 불순물 등에 의해 산란되어 이것이 저항으로 작용하여 전류가

        흐를 때 에너지가 열로 소모된다. 그런데 초전도 상태에서는 특정 조건 아래에서 전기저항이 0이 되어 전류를 흘려준 뒤 외부

        전원을 제거해도 전류가 매우 오랫동안 유지될 수 있다.

        이를 영구전류(persistent current)라고 한다.

 나. 마이스너 효과 (Meissner effect)가 나타난다.

  ▣ 초전도 상태가 되면 외부 자기장을 내부에서 배제하려는 성질이 나타난다.

        Binside ≈ 0

       따라서 초전도체와 자석 사이에 반발력이 생기면서 자석이 떠오르는 자기부상 현상도 관찰할 수 있다.

   ① 약한 자기장 안에 초전도체를 놓았을 때 자력선이 초전도체 밖으로 밀려 나오는 현상으로 발견자의 이름을 따서 마이스너 효과

        라 부른다.

   ② 철로 된 자석은 자계 안에 놓으면 자력선을 흡수하지만 마이스너 효과는 이것과 전혀 반대의 현상으로 자력선을 밖으로 내쫓는

        다. 이와 같은 성질을 반자성이라 한다.

   ③ 초전도체에서 자계가 배제되는 현상은 무거운 자성체를 공중에 뜨게 하는 특성으로 자기부상 열차에 응용될 수 있다.

 다. 조센슨 효과 (Josephson Effect)

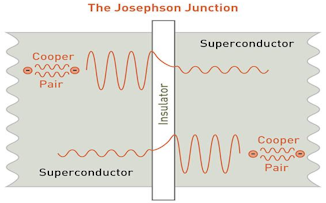

  ▣ 조셉슨 효과는 두 초전도체 사이의 얇은 절연 장벽을 쿠퍼쌍이 양자역학적으로 터널링하면서, 두 초전도체 사이의 위상차에

        의해 초전도 전류가 흐르는 현상이다.

2. 초전도 현상은 왜 나타날까 ?

  ▣ 일반적인 금속에서는 전자가 거의 독립적으로 움직이지만, 낮은 온도에서는 전자 사이에 포논(격자의 진동)을 매개로 한 유효한

       상호작용이 생길 수 있다. 그 결과 전자 두 개가 서로 연결된 상태를 형성할 수 있는데, 이것을 쿠퍼쌍(Cooper pair) 이라고

       한다.

  ▣ 보통 쿠퍼쌍의 두 전자는 서로 반대되는 운동량과 스핀을 갖는 형태가 된다. 쿠퍼쌍들이 하나의 집단적인 양자 상태를 형성하면

       서 일반적인 전자 산란과는 근본적으로 다른 상태가 된다.

       그리고 초전도 상태에는 에너지 갭(energy gap)이 존재합니다.

       작은 에너지의 교란으로는 초전도 상태를 깨고 전자를 산란시키기가 어렵게 된다. 이런 이유로 특정 조건에서는 전류가 에너지

       를 거의 잃지 않고 흐를 수 있게 된다.

3. 초전도체의 응용

  ① 초전도 자석들의 강력한 전자적 특성을 응용하여 MRI이나 NMR 기계, 질량 분석기, 입자가속기에 쓰이는 광선 조타 자석 등에

       사용된다.

  ② 자성에 따라 분리하는 자기 분리(Magnetic Seperation)하는 성질로 안료 산업에 사용할 수 있다.

  ③ 디지털회로, RF회로, Microwave 회로, 휴대전화 기지국을 만드는데 사용된다.

  ④ 일반 상태에서 초전도 상태로 전이할 때의 큰 저항 차이는 저온 열량계나 미소열량계의 온도계나 광자검출기를 만드는데 사용

       될 수 있다.

  ⑤ 전망이 있는 응용 예로는 초전도케이블, 고성능 변압기, 전력 저장장치, 전력전달기, 전기모터, 자기부상 장치, 과도전류 제한기

       등이 있다.

반응형

'전기안전기술사 > 전력계통일반' 카테고리의 다른 글

초전도체의 전기분야 활용  (1) 2026.09.02
초전도 케이블  (0) 2026.09.02
반응형

1. 감리원의 주요 임무 및 역할은 무엇이라고 생각합니까 ?

  가. 임무 : 감리원은 감리용역을 성실히 수행하고 해당 공사가 설계도서 및 관련 서류의 내용대로 적정하게 시공되는지 확인한다.

  나. 역할 : 감리원은 공사현장을 관리 · 감독하고 발주처 지시사항을 수행하며 시공사와의 협의를 통해 공사가 원만하게 진행될 수

                 있도록 한다.

  ▣ 책임감리원 역할 : 감리업무를 총괄하여 관리 · 감독하고 시공, 품질, 공정, 환경, 행정업무와 발주처의 지시사항을 수행함과

                                  동시에 공사업체와의 협의를 통해 관련 공사가 원만하게 진행될 수 있도록 한다.

2. 책임감리원이 개인사정으로 현장에 상주를 못하게 된 상황입니다. 어떠한 조치를 하여야 합니까 ?

  ▣ 1일 이상 현장을 이탈할 때는 감리업무일지에 기록하고 발주자(업무 담당자)의 승인을 받아야 한다.

  ▣ 유급휴가(교육·훈련)일 경우 업무에 지장이 없도록 직무대행자를 지정하여 업무의 인수·인계 등의 조치

3. 공사 착공전 우선적으로 검토해야 할 사항은 무엇인가요?

  ▣ 설계도서, 시공계획서, 예정 공정표 등을 참고하여

   ① 현장여건의 부합 여부

   ② 시공의 실제 가능 여부

   ③ 다른 공정과의 상호 부합 여부

   ④ 설계도면, 시방서, 계산서, 산출내역서 등의 내용에 대한 상호 일치 여부

   ⑤ 설계도서의 오류, 누락 등 불명확한 부분의 존재 여부

   ⑥ 산출내역서상 수량과 계약수량과의 일치 여부

   ⑦ 시공할 때 예상 문제점 등

4. 현장 작업자가 보호장구 착용을 거부하고 있습니다. 감리원의 올바른 대처방법은 무엇인가요?

  ① 시공관리 책임자에게 시정조치 지시

  ② 지시 후에도 이행하지 않으면 시공관리 책임자에게 해당 작업자 투입 중지 지시

5. 감리업무 수행시 숙지해야 할 관련 법령 및 한전의 기준은 어떤 것이 있습니까?

  ① 법령 : 전력기술관리법 · 시행령 · 시행규칙

  ② 한전 : 감리업무기준

6. 송전공사의 비상주 감리원의 임무는 무엇입니까 ?

  ① 설계변경에 대한 기술 검토

  ② 기성 및 준공검사

  ③ 설계변경 및 계약금액 조정의 심사

  ④ 발주자가 요구한 기술사항에 대한 검토

  ⑤ 감리업무에 필요한 지원 업무

  ⑥ 정기적으로 현장 시공상태를 점검 · 확인 및 기술 지도

7. 감리업무 중 실정보고를 하여야 하는 상황과 방법을 설명하여 주시기 바랍니다.

 가. 상황

   ① 설계서 대로 시공이 불가능할 경우

   ② 설계와 현장 여건이 부적합할 경우

   ③ 설계 오류, 누락 등

 나. 방법 : 실정보고서가 접수되면 검토 후 검토의견서를 작성하여 발주처에 보고한다.

8. 하도급에 대한 감리원의 확인사항은 무엇입니까?

 가. 확인사항 : 하도급 계약통지서의 적정성 (위장, 저가, 재하도, 무면허) 여부 확인

 나. 조치사항 : 발견 즉시 공사 중지, 발주자에게 서면 보고

9. 관련 법령 및 한전의 감리기준에 의거, 부실 감리원에 대해 제재할 수 있는 경우는 무엇인지 설명해 주시기 바랍니다.

  ① 감리를 부실하게 했을 때

  ② 안전에 관한 법령을 위반했을 때

  ③ 안전사고가 발생했을 때 (자재 운반용 헬기, 삭도 사고 포함) ☜ 추가

  ④ 설비고장이 발생했을 때

  ⑤ 감리업체로서의 결격사유가 있을 때

  ⑥ 공사시행중 발주자나 공중에 재산상의 손해 또는 피해를 주었을 때

10. 공사 시행 단계별 감리원이 승인해야 할 업무의 종류가 무엇이 있습니까?

 가. 감리착수

   ① 착공신고서

   ② 공사표지판

   ③ 가 시설물 설치 계획표 등

 나. 공사시공

   ① 시공계획서 및 상세도

   ② 검측 업무

   ③ 업체 조달자재 검수부

   ④ 수정 공정계획 등

 다. 준공업무

   ① 계약서 · 시방서 · 설계도면, 기타 관계 서류의 내용과 일치하게 시공되었는지의 여부

   ② 준공내용이 현장 및 준공도서와 일치하는지의 여부 확인 및 승인

※ No. 1~10 (15점)

11. 송전공사가 지연되고 있습니다. 감리원으로서 공정관리를 위해 어떠한 조치를 해야 합니까?

   ① 월간공정 실적이 10% 이상 지연시 시공사로 하여금, 부진만회 공정표 수립을 요청

   ② 부진공정 만회대책을 주간 단위로 점검 · 평가하여 정상공정률에 도달하도록 관리

   ③ 검토한 부진 공정 만회대책을 월간 보고에 수록하여 발주자에게 보고한다.

12. 감리원이 현장에서 작성 및 관리해야 하는 서류의 종류와 해당 서류의 내용에 대해 설명하여 주세요.

  ① 감리착수신고서 ② 감리원 배치 신고서 ③ 종합 감리업무일지

  ④ 감리용역수행체크리스트 ⑤ 공사설계서 ⑥ 검측기록 사진대장

  ⑦ 문서 접수 · 발송 대장 ⑧ 현장 교육일지 ⑨ 월간 공정표

  ⑩ 안전관리비 사용실적 ⑪ 업체 조달 자재 검수부 ⑫ 지급 자재 수불부

  ⑬ 주요인력 및 장비투입현황

13. 시공품질 점검시 필수 확인점이 있습니다. 필수확인점이란 무엇이며, 이에 대한 감리원의 역할을 무엇입니까?

  ① 필수확인점 (Hold Point) : 검측 또는 확인하지 아니하고는 다음 공정을 진행하지 못하도록 결정한 시점 (공정)

  ② 감리원의 역할 : 반드시 입회하여 검사 및 검측 후 이상이 없을 시 후속 공정을 진행한다.

14. 승인된 도면 및 설계도서와 납품된 자재 및 시공 상태가 맞지 않았을 때 감리원은 어떠한 조치를 취해야 합니까 ?

  ① 설계도서와 납품된 자재가 다를 경우 시공사로 부터 설계도서에 맞은 자재 주문 요청

  ② 시공상태 불량시 재시공 후, 재검측을 받도록 지시하고 검측이 적합할 경우 다음 공정 진행

15. 착공 전 품질 · 안전 · 청렴 회의시 감리원의 주요 확인 및 검토사항은 무엇인가요?

   ① 시공사 품질 확보 방안 적정성

   ② 시공사 안전관리 계획 적정성

   ③ 시공사 청렴 관련 적정성

16. 공사 설계변경 필요시 변경 절차와 감리원의 임무는 무엇입니까 ?

 가. 경미한 설계변경

   ▣ 책임감리원 : 설계변경 도면, 수량 증감 및 증감 공사 내용을 공사업자로 부터 제출받아 검토 후 우선 변경 시공토록 하고 사후

                            발주자에게 서면 보고

 나. 공사업자 제안 설계변경

   ▣ 설계변경 설명서 (사유, 도면, 수량 및 공사비 증감)을 첨부하여 책임감리원에게 제출

   ▣ 책임감리원 : 설계변경 설명서 (사유, 도면, 수량 및 공사비 증감) 검토 후 발주자에게 서면 보고 승인

 다. 발주자 지시 설계변경

   ▣ 발주자는 관련 서류(변경 개요서 등) 책임감리원에게 설계변경 지시

   ▣ 책임감리원 : 공사업자에게 통보하여 지시 이행 가능여부를 확인하고 확인결과 보고 이행 가능시 공사업자에게 설계변경 자료

                            를 제출받아 설계변경 조서 작성(상주 감리원) 및 검토(비상주 감리원) 후 발주처에 제출

17. 공사 현장에서 작업 완료 후 정리시 확인 사항은 무엇입니까 ?

  ① 다음 날 작업의 연속성을 위해 자재의 정리 · 정돈 여부

  ② 개구부 안전조치 및 안전 표지판, 구획로프 설치 등으로 안전사고 예방

  ③ 가압 요청시에는 모든 작업자가 충전부와의 안전 이격거리 확보 후 가압을 요청

  ④ 작업자의 안전 퇴근 여부 검토

18. 공사업체 준공검사시 감리원이 수행해야 하는 역할이 무엇인가요?

  ① 준공검사자 임명 보고

  ② 준공검사시 입회

  ③ 준공도서 검토

  ④ 불합격 공사에 대한 재시공 지시

  ⑤ 시설물 시운전 확인

19. 공사업체가 기성 요청시 기성검사 절차 및 처리기한은 무엇인가요?

  ① 책임감리원 : 기성검사원 접수 ⇒ 감리조서 작성 ⇒ 기성검사원(비상주) 임명 요청

  ② 감리업체 : 검사자 임명 및 발주자에게 검사계획 보고 (3일 이내)

  ③ 검사 : 검사원, 책임감리원, 시공사, 발주처 실시 (8일 이내)

  ④ 검사원 : 검사조서를 작성 ⇒ 감리업체 보고 ⇒ 감리업체는 발주처에 검사결과 통보 (3일 이내)

20. 공사준공 후 하자보증기간 내에 하자가 발생하였을 때 책임감리원은 어떤 조치를 취해야 합니까 ?

  ① 공사 준공 후 발주자가 필요하다고 인정하여 하자보수 대책 수립을 요청할 경우 이에 협조하여야 한다.

  ② 발주자와 공사업자간의 시설물의 하자 정비 처리에 대한 분쟁 또는 이견이 있는 경우, 감리 검토의견서를 제시하여야 한다.

No. 11~20 (25점)

21. 철탑부지도와 종단측량에 의하여 작성된 종단도에 따라 철탑에 관련된 시공기면(FL : Foundation Level), 계각(편계각, 주계

      각)에 대하여 아는 바를 설명해 주시기 바랍니다.

  ① 시공기면(FL) : 철탑 중심점 계각을 말하며 편계각, 주계각이 있다.

  ② 주계각 : 설계된 철탑 구조물을 길거나, 짧게 하여 철탑 높이를 조정하는 것으로 1m 단위로 함

  ③ 편계각 : 철탑을 경사지에 설치하는 경우 시공기면(예-A각) 이외의 다른 3각 (B,C,D)을 산의 경사도에 대하여 주작재를 조정하

                    는 것

 ※ 주각재 (P.E) : 주주재의 연장에 필요한 철탑재 [각재의 길이 : 1 PE(0.75m), 2PE (1.5m)

22. 4각 송전철탑의 A,B,C,D 각의 위치를 아는 방법을 설명하여 주시기 바랍니다.

  ① 전원측에서 부하측을 바라보고 좌측에서 시계방향으로 왼쪽 부터 A,B,C,D 각으로 한다.

  ② 전원, 부하측 구분은 철탑 번호찰 (선로명, 회선명, φ표시, 지지물 번호)이 부착된 곳이 전원측

  ③ 전원측에서 부하측을 바라보고 좌측을 #1 T/L, 우측 #2 TL로 정하지만 선로별로 편차가 있음

23. 각입을 설명하고, 각입 오차 항목별 측정방법 및 허용오차에 대하여 설명하여 주시기 바랍니다.

  ① 각입 : 기초 굴착공사를 완료한 다음 철탑 구조물을 최하단에 기초재를 설치하는 공정

  ② 각입 오차 (점검시기 : 각입시, 콘크리트 타설 후, 철탑조립 전 3회에 걸쳐 확인) -- 필수확인점

     ㉠ 대면 및 대각거리 : ± 0.1% 이내

     ㉡ 고저차 (중심점 기준) : ± 5 ㎜ 이내

     ㉢ 기울기 : 주각재 길이 5m 미만 (± 2㎜), 5m 이상 (± 3㎜)이내

24. 철탑 조립 시공시 볼트가 가조임과 본조임이 왜 필요한지 설명하여 주시기 바랍니다.

   [ ※ 본 조임만으로 할 경우 조립의 수정, 부재의 비규격이 있을 때 많은 시간이 소요됨]

  ① 가조임 : 기본적인 가조임으로 철탑의 균형을 맞춘다. (하부에서 상부로 조립)

  ② 본조임 : 전 부재의 조립 완료 후 적정 토크로 조임 (상부에서 하부로 시행)

25. 철탑조립 시공시 일반적으로 적용되고 있는 토오크 기준표중 주유와 무주유의 차이점에 대하여 설명하여 주시기 바랍니다.

 ※ 주유와 무주유의 차이는 압력(kgf-cm)의 차이 (무주유 토크치가 더 높음) -- 주유 : 식용기름 사용원칙

  ① 주유는 M30 이상 플렌지 볼트에 사용

  ② 무주유 : M24 이하 볼트는 기존 산강형 철탑 기준 무주유로 한다.

26. 철탑 조립시 부재, 볼트, 너트의 조합순서에 대하여 설명하여 주시기 바랍니다.

 ▣ 조립순서 : 평와셔 ⇒ 조립용 부재 ⇒ 스프링와셔 ⇒ 너트 ⇒ 로킹너트 순으로 조립

27. 콘크리트 타설 후 철탑조립시까지 양생을 위한 최소 소요기간에 대하여 설명하여 주시기 바랍니다.

 ※ 철탑조립은 콘크리트가 충분한 강도에 도달할 때까지 양생하고, 되메우기 한 후 조립한다.

종류
기온
보통기초
현장 타설
말뚝 기초
조강시멘트
보통 포클랜드
시멘트
거푸집
15℃ 이상
2일
4일
14일
15℃ 이하
3일
6일
16일
양생
15℃ 이상
3일
7일
15℃ 이하
4일
8일

28. 공종별 (기초, 조립, 가선, 복구) 필수적으로 확인할 사항을 설명해 주시기 바랍니다. (시공품질점검표 참고)

  ① 기초 ㉠ 굴착 : 굴착 깊이, 폭, 버림타설 두께, 주각재 연장 유무 (1PE, 2PE)

              ㉡ 각입 : 고저차, 기울기, 대면 및 대각거리 등 (점검시기 : 각입시, 타설 후, 조립전 3회)

  ② 조립 ㉠ 기초 : 철근의 표면상태, 배근간격, 배근 길이, 철근 규격, 기초재와 접지의 연결상태 콘크리트 시험 (공기량, 염화물,

                             슬럼프, 시동 및 타설시간), 양생기간 준수여부

              ㉡ 상부 : 조립 순서 (볼트머리 → 평와셔 → 부재 → 스프링와셔 → 너트 → 로킹너트) 기준토크 (과조임 방지)

                             부속품 취부 (번호찰, 위험표시찰, 항공표시찰 등)  지상 1.8m 발판 볼트 미취부

  ③ 가선 ㉠ 압축슬리브 : 이물질, 산화피막, 강심 및 AL선의 늘어난 길이, 컴파운드 충진, 슬리브의 손상, 휨

              ㉡ 이도 : 설계이도 (± 3%), 가공지선 (전력선의 80% 이내) 지상고, 전선과 건조물 이격 (154kV - 4.8m, 345kV - 7.65m)

              ㉢ 애자련과 잠바 : 직렬갭 간격 (154kV - 630㎜, 345kV - 1,400㎜) 절연간격 : 전선 - 철탑 : 154kV - 1.3m,

                                           345kV - 2.7m 전선 - 암 : 154kV - 1.55m, 345kV - 3.3m

              ㉣ 기타 항공표시구, 스페이서 취부 상태 등

  ④ 복구 ㉠ 되메우기, 배수로, 잔토정리, 옹벽, 식재 등 복구설계서 대로 복구여부

              ㉡ 민가 밀집지역 비산먼지 및 소음 대책

29. 방호발받침 설치 목적은 무엇이며 발받침 부설개소를 아는대로 설명하여 주시기 바랍니다.

  ① 설치목적 : 가선공사시 전선이 타 공작물과 접근 또는 횡단개소에 설치하여 전선의 손상방지 및 작업상 안전확보를 하기 위함

  ② 설치개소 : 횡단 또는 접근하는 공작물의 편측 또는 양쪽에 설치하며 관련 공작물로는 (특고압 가공전선, 고저압전선, 건조물,

                        하천, 도로, 철도 등)

  ③ 종류 : 강재, 목재, 철탑, 모률형 등으로 나눔

30. 송전선로 건설공사시 진입도로 개설이 불가능한 산악지대에 자재를 운반할 수 있는 방법은 어떤 것들이 있습니까 ?

  ① 운반방법 : 진입로 개설, 삭도, 모노레일, 헬기

운반방법
특 성
진입로
인허가, 대관 및 시공 후 복구를 우너칙으로 하며 타 운반보다 공사비 저렴, 장비 · 자재운반이 용이함
삭도
견인식과 순환식으로 나누며, 산림훼손이 작고, 진입로 길이가 (1km이내) 경우 경제적
모노레일
운반거리가 50m 이내의 경사가 심한 개소
헬기
장점 : 산림훼손이 적다
단점 : 운전 경비 고가, 기상조건의 영향, 민가 · 축사 · 과수원 밀집지역은 시공이 어렵다.

31. 높이 30m 이상의 철탑에 시행하는 도장공사의 명칭과 시행방법에 대하여 설명하시오.

  ① 항공도장

  ② 도장방법 ㉠ 신규도장 : 철탑의 수직길이의 7등분하여 상부부터 주황색, 흰색 순으로 도장

                     ㉡ 보수도장 : 기존 조건에 부합되도록 부분 보수 도장 (단, 전체 보수도장을 할 경우 지방항공청과 사전 협의 후 시행)

                     ㉢ 400kV 이상 철탑의 Arm 부분은 생략 (고시 제8조) - 단, 도장을 하지 않더라도 구조물 전체 형상 인식에 지장이

                          없어야 함

  ③ 철탑도장의 종류 : 하부 에폭시, 상부 - 폴리 우레탄 - 하에 상우

32. 철탑에 부착되는 표시찰 등 부속품 종류와 설치방법 등에 대해 아는대로 설명하여 주시기 바랍니다.

  ① 철탑번호찰 (T/L명, 철탑형, 철탑높이) : 전원 → 부하로 보면서 1단 수평재 우측에 설치

  ② 위험표시찰 : 전원 → 부하로 보면서 1단 수평재 좌측에 취부

  ③ 항공번호찰 : 5의 배수로 설치하며 A-D, B-C면 최상단 절간(항공장애등이 있는 경우 최상단의 아래 두번째 절간에 취부)

  ④ 상 표시찰 : 철탑 인출입 및 분기철탑 (A-D, B-C면 취부)

  ⑤ 국가지점번호 : 등산로 등 인적이 많은 곳의 잘 보이는 위치

33. 송전선로 분기 및 인출철탑 시공전 검토사항은 무엇입니까 ?

  ① 신설변전소 인출구간은 2km 이내는 4회선 구성을 원칙으로 한다.

  ② 철탑이 병행하는 구간은 지그재그로 건립되지 않게 한다.

  ③ 인적 실수 고장 예방을 위하여 인출철탑은 상대단 변전소와 지형학적 위치를 맞게 배치한다.

  ④ 4회선 철탑에서 각 2회선으로 인출입 또는 분기하는 개소는 회선간 이격거리 확보가 되도록 구성

  ⑤ 기존선로 분기는 2π 분기 원칙, 부하특성, 고장전류, 과부하 등 문제 없을 시 1π 분기 고려

전 압
구 분
공기절연간격 (㎜)
상-대지간
상간
154kV
최소절연간격
1,500
1,900
표준절연간격
1,900
3,000
345kV
최소절연간격
2,900
3,600
표준절연간격
3,300
5,000

34. 항공장애 표시등 종류와 설치위치 등에 대해 아는대로 설명해 주시기 바랍니다.

  ① 표시등 종류 ㉠ 저광도, 중광도, 고광도

  ② 설치위치 : ㉠ 어느 방향에서도 가려지지 않도록 설치 ㉡ 상 · 중 · 하부등 간 동시 점등

35. 가선공사에서 전선펴기 및 전선 당기기 작업이 있는데 각각에 대하여 설명하여 주시기 바랍니다.

  ① 전선펴기 (드론, 헬기 이용) : 와이어 펴기, 가공지선, 전력선 펴기 3가지

      ㉠ 전선드럼 또는 엔진의 설치장소에는 전선펴기 구간 배치도를 비치하고 철탑 각도, 고저차, 작업자의 배치상황을 명확히 하여

           안전사고를 예방한다.

      ㉡ 전선펴기 경계철탑은 원칙적으로 가지선을 설치한다. (지면과의 각도는 45° 이하)

      ㉢ 유도방지 및 가지선의 회전방지를 위해 턴버클 사용 및 외부인 출입 통제

  ② 전선 당기기

     ㉠ 작업자는 장력이 걸린 전선이나 와이어가 만든 각도 밖에서 작업한다.

     ㉡ 볼트, 너트 등 금구류는 전용주머니에 넣어 인상하며 높은 곳의 작업시 감시원을 배치한다.

     ㉢ 애자, 금구류 인상 작업시 심부름바를 직하에서 당기기 금지

     ㉣ 애자련 끝으로 나갈 경우나 이동할 경우 보조로프와 안전 허리띠 로프를 사용해야 한다.

     ㉤ 전선교체, 철거 경간내 접속개소가 있을 시 충분한 방호조치를 하여 전선 탈락사고를 방지한다.

     ㉥ 전선설치, 철거시 불평형 장력으로 철탑의 회전, 굴절, 도괴되지 않도록 방호하여야 한다.

36. 전선 벌어짐 현상 (버드케이지, Bird Cage)에 대한 감소책은 ?

  ① 원인 : 전선의 회전, AL 소선의 늘어남, 전선의 밀림 등

  ② 대책 : ㉠ 전선의 회전방지 : 연선작업시 와이어의 회전력이 전선에 미치지 않도록 스위블 및 균형추 (Counter Weight)를 결속

                                                  한다.

                ㉡ AL 소선 늘어남 방지 : 직경이 큰 활차 사용 (전선 외경의 15배 이상 활차)

                ㉢ 전선의 밀림 방지 : 직경이 큰 활차 사용

37. 가선 (연선, 긴선) 공정에서 시공품질 향상을 위해 실제 현장에서 제일 중요한 점검 포인트는 무엇이라고 생각하십니까 ?

  ① 연선시 전선의 변형, 꺽임, 소선 등 상태 확인

  ② 선바꿈조 및 각 보선원은 사고방지와 안전한 연선을 위하여 긴밀하게 상호연락을 취하여야 한다.

  ③ 사용공구는 사전에 점검하여 안전을 확보한다.

  ④ 연선구간은 가능한 짧게 한다.

  ⑤ 전선펴기차(연선차, 텐션너)와 전선드럼의 간격 (10m) 이상 유지

  ⑥ 인출방향(선로방향), 인출각도(5°)이내 확인

   ※ 감시원 배치 : 발받침 설치개소, 수평각 및 인상·인하각이 큰 철탑, 수목 접촉 우려 개소 등)

38. 가선준비 공정중 근가목 사용개소 및 설치이유는 무엇입니까 ?

  ① 사용개소 ㉠ 가지선이 필요한 개소 ㉡ 드럼장 · 엔진장 ㉢ 근가목 깊이 1.8m, 길이 1.5m 이상

  ② 설치이유 ㉠ 연선 경계철탑, 인류강도가 부족한 개소

                     ㉡ 일시적으로 설계조건 이상의 하중이 걸리는 개소

                     ㉢ 드럼장 및 엔진장의 가선 작업시 안전율을 확보하기 위한 개소

39. 일반적으로 국내 송전계통에 사용하는 현수애자를 전압별로 구분하여 설명해 주시기 바랍니다.

  ※ 현수애자의 종류 : 크레비스형과 볼 소켓형으로 나눈다. (가공송전은 볼 소켓형 사용)

154kV
25,000 / 36,000 (LBs)
ANSI 규격 (유럽)
345kV
120 / 160 / 210 / 300 [kN]
IEC 규격 (미국)
765kV
300 / 400 [kN]
IEC 규격

40. 이도 측정방법의 종류와 실제 건설현장에서 이도를 측정하는 방법에 대해 설명해 주세요.

  ① 측정 종류 : 등장법 (정밀도 가장 높음), 이장법, 각도법, 수평이도법 등

  ② 측정 방법

등장법
양쪽 전력선 지지점부터 이도에 해당하는 길이 만큼 내려서 이도자를 취부하여 측정하는 방법,
가장 간단하며 정밀도가 높음
이장법
이도자를 철탑에 취부할 수 없을 때 사용 / 등장법으로 관측 불가능한 개소
각도법
등장법, 이장법, 수평이동법 등으로 불가능한 개소 / 정밀 측량기 사용 요함
수평이동법
전선 지지점부터 아래 위치에 측량기 설치

※ 전력선 (설계이도의 ±3% 이내), 가공지선 (전력선 이도의 80% 이내)

41. 전력선 가선시 압축인류클램프 압축시 유의할 점을 설명해 주시기 바랍니다.

 ① 취부 준비

    ㉠ 결정한 이도에 변화가 없는지 확인

    ㉡ 안전한 작업을 위하여 작업사다리 설치

    ㉢ 이도 오차를 줄이기 위해 캄아롱과 애자련 선단사이의 전선의 구부림 및 비틀림이 없도록 바로 잡는다.

    ㉣ 클램프와 압축기 등의 공구는 공구주머니에 넣어 애자련 끝단에 고정시킨다.

  ② 클램프 압축

    ㉠ 100Ton 압축기 사용 / 산화피막 제거 (브러시 사용)

    ㉡ 적정 규격의 다이스 사용 및 마모 상태 확인

    ㉢ 강심 클램프 압축 후 알루미늄 클램프를 끼운 후 콤파운드를 충진한다.

    ㉣ 압축 후 압축게이지를 확인하고 늘어난 길이를 확인한다.

    ㉤ 압축 후 늘어난 길이 기준 (ST : 18~23%, AL : 7~12%)

42. 용량증대(ACSR ⇒ STACIR) 전선 교체 공사시 저지상고 개소에 대한 사전 검토가 필요한 이유가 무엇인지 아는대로 설명해

      주시기 바랍니다.

 ※ STACIR은 전선(송전용 도체)의 한 종류다. 정확히는 Super Thermal-resistant Aluminum Conductor Invar

       Reinforced의 약자로, 우리말로는 보통 초내열 알루미늄 합금 전선(인바 강화형)

    ⇒ 초내열 인바 강심 알루미늄 합금 연선

  ① 초내열 인바강심 알루미늄 합금 연선 (STACIR)

    ㉠ 목적 : 신설 송전선로 건설시 민원의 발생, 용지확보의 어려움으로 계통연계가 지연될 경우 기설 송전선로의 과부하가 발생하

                  므로 전력선을 교체하여 과부하 해소 및 안정적 전력공급

    ㉡ 개발동기 : 조류 증가로 인한 송전선로 용량이 부족한 경우 기존 송전선로의 용량 증대 방안으로 STACIR(초내열 인바강심

                          알루미늄 합금 연선)이 개발되었음

  ② 표준경간에서는 ACSR 전선보다 7~8% 정도의 이도가 증가하므로 기존 지지물을 변경하지 않고 송전용량을 증가시킬 수 있으

       나 장경간 개소에는 ACSR 전선보다 전선량이 크게 증가하므로 전선 교체계획 수립시 활입주(철탑삽입) 등을 검토해야 한다.

  ③ 장점 : 기존 철탑의 변경없이 전선교체 만으로 송전용량을 2배 정도 증가시킬 수 있으며, 민원발생이 적고, 경제적이며, 공기단

                축을 할 수 있는 장점이 있다.

  ④ 단점 : 동일 규격의 ACSR 전선보다 전기저항이 약간 크며 가격이 고가이다.

43.SB댐퍼 (Stockbridge Damper)의 역할이 무엇인지 대해 설명해 주시기 바랍니다.

  ① 역할 : 클램프 앞에 취부하며 전선의 진동을 흡수하여 단선사고를 방지한다.

  ② 설치개소 : ㉠ 전력선 [154kV, 345kV]

                       ㉡ 가공지선 [345kV, 765kV]

                       ㉢ OPGW [154kV, 345kV, 765kV]

44. 스페이서와 스페이서 댐퍼와의 차이점과 사용 개소에 대해 설명하여 주시기 바랍니다.

  ① 스페이서 : 전선의 소도체간 간격을 일정하게 유지하게 함

                       (단락전류에 대한 구심하중에 견딤과 진동에 대한 장시간 견디고 전선을 손상시키지 않을 것)

  ② 스페이서 댐퍼 : 스페이서와 댐퍼의 역할을 동시에 함 ※ 댐퍼는 진동방지

45. 철탑 조립 공법 종류를 말하시고 특징을 설명해 주세요.

공법
내 용
조립봉 공법
철탑 주주재 1각에 조립봉(목재, 강재)을 취부, 부재를 들어 올려 조립하는 공법
이동식 크레인공법
이동가능한 크레인을 사용하여 조립하는 공법
철탑 크레인 공법
철탑 중심부에 철주를 구축하고 그 꼭대기에 360° 회전가능한 철탑 크레인을 장착하여 조립하는 공법
헬기 조립 공법
지상에서 조립한 부재를 헬기로 이용해서 조립하는 공법

46. 평면 측량에 대해 아는대로 말씀해 주세요.

  ① 경과지 중심선 주변의 교차 또는 접근(100m 이내)하는 도로, 하천, D/L, T/L, 건조물이나 타공작물과의 평면위치 관계를 나타내

       기 위한 측량

  ② 종단도, 부지평면도를 참조하여 지형도 (등고선, 절벽, 암) 등과 같은 공작물의 위치를 파악한다.

47. 가선 작업시 암보강을 필요로 하는 철탑과 방법에 대해 설명해 주시기 바랍니다.

  ① 장소 : ㉠ 암에 전선을 인류, 가지선을 설치하는 철탑

                ㉡ 연선 중 암에 설계이상의 수직하중이 걸리는 철탑

                ㉢ 연선구간의 드럼장, 엔진장이 가까운 철탑

                ㉣ 기타 특별한 지시가 있는 철탑

  ② 방법 : ㉠ 설치시 수직하중은 안전율 3 이상으로 한다.

                ㉡ 설치개소는 통나무, 마대 등을 사용하여 철탑재와 와이어의 손상을 방지한다.

                ㉢ 암보강 와이어는 턴버클을 사용하여 장력을 조정할 수 있어야 한다.

No. 21~47 (25점)

48. 해당 공사 주요 공정별 중점 안전관리 사항에 대하여 설명해 주세요 (현장용)

【안전 중점사항】

  ① 충전부 근접, 추락 및 안전사고 예방 (사·활선 구분, 감시자 배치, 주요표시찰 설치)

  ② 철탑 상부 작업자 추락방지 확인 철저 (안전장구 착용, 추락방지 로프 등)

  ③ 화재 예방 철저 (소화기 현장 배치, 인화물 관리)

  ④ 고광도 항공장애등 운반시 안전사고 예방 (중량 300kg : 25kg × 12개)

49. 안전사고 또는 설비 고장 등 돌발상황 발생시 감리원의 조치사항에 대해 말씀해 주세요

  ① 현장에서 사고가 발생하였을 경우에는 공사업체에게 필요한 조치를 취하도록 하고, 유선상으로 즉시 보고한 후 상세한 경위 및

        검토의견서를 발주처에 즉시 보고

  ② 보고서식 : 안전사고 통보서 (발생일시, 사고원인, 재해자 인적사항, 조치사항 등 상세히 기술)

50. 시공회사에서 안전관리비 집행시 감리원이 확인할 내용은 무엇인가요?

  ① 타용도 사용여부        ② 해당 항목의 검토     ③ 내역별 증빙서 확인

51. 작업전 안전회의시 감리원의 역할은 무엇입니까 ?

  ① 작업자의 PMIS (신체, 정신, 지성, 감성) 상태 확인 (작업자 건강상태)

  ② 위험성 평가의 적정성 (유해 · 위험요인 대비 조치 방법) 확인

  ③ 해당 공정의 위험성 체크리스트 확인

  ④ 작업자의 음주 여부 등 확인

52. 이동식 크레인에 의한 철탑조립시 안전상 유의할 점을 설명하여 주시기 바랍니다.

  ① 작업책임자는 중장비의 작업공간을 확보하여야 한다.

  ② 중장비의 선회범위내 구획로프를 설치하고 붐대의 급격한 회전 · 인상 · 인하하지 않는다.

  ③ 자재인상시 2점 지지 · 암부분은 4점 지지하여 인상한다.

  ④ 작업자와 중장비 운전자는 상호 표준 신호에 따라 행동한다.

  ⑤ 크레인 이동시에는 붐대를 접고 이동한다.

53. 철탑 기초 굴착 공사 중 사면의 붕괴가 발생하지 않도록 하기 위한 사전 조치 사항에 대하여 설명하여 주시기 바랍니다.

  ① 연악한 지반이 예상되는 개소에는 지질조사를 시행한 후 그 결과에 따른 적절한 조치 후 작업 시행

  ② 굴착면 형성시 안정된 경사면을 유지하도록 굴착하고 강우에 의해 경사면이 유실되지 않도록 적절한 방호 조치 (흙막이 공사,

       배수로)를 설치하여야 한다.

  ③ 기초 굴착공으로 출입시 사다리를 굴착저면까지 설치하고 필요시 이동로프를 사용해야 한다.

  ④ 높이 2m 이상 개소에서 철근 조립시에는 추락방지망을 설치 (단, 작업용 비계설치 안전벨트 사용시 생략 가능)

54. 활선 · 휴전선로 검전 및 접지시행 · 철거의 순서와 충전부 접근한계거리에 대하여 말씀해 주세요.

⊙ 승탑은 휴전선로측 추락방지 와이어가 설치된 쪽으로 승탑하여야 하며
⊙ 검전기는 지상에서 시험 후 이상없는 검전기 사용
검전순서
사선측으로 승탑 ① 활선쪽 1상만 검전
② 사선측 3상 모두 검전한다.
접지순서
대지(철탑)측 체결 후 전선측 체결한다. (철탑 → 전선)
철거순서
접지의 역순으로 한다. (전선 → 철탑)
전압[kV]
충전부 접근 한계거리 [㎝]
활선 주수간 거리 [㎝]
154 kV
170
200
345 kV
380
300
765 kV
790

55. 주수애자 청소시 기상조건 및 장비 점검 사항에 대하여 설명해 주시고 주수봉 전달시 안전대책에 대해 설명해 주시기 바랍니다.

 가. 기상조건 (작업불가 조건)

  ① 풍속 10m/s 이상, 습도 90% 이상, 천둥번개 관측시에는 작업 중지

  ② 눈·비·안개, 진눈깨비 등 날씨가 작업하기 좋지 않을 경우

  ③ 주수시 아크, 섬락음 등이 심하게 발생할 경우

나. 장비 점검

  ① 주수간, 호스, 엔진, 물통은 작업전 접지를 해야 한다.

  ② 사용할 물은 고유저항이 5,000(Ω·㎝) 이상일 것

  ③ 시험봉의 수저항 측정기 측정값이 0.2[MΩ] 이상일 것

다. 주수봉 전달시 주의사항 : 주수호스는 작업자가 심부름바 등을 이용하여 철탑 내부로 인상한다.

선간전압
물분사구와 애자간 이격거리
154 kV
2.0 m
345 kV
3.0 m

56. 전력선 가선 작업, 전선 펴기 · 당기기 공사시 엔진장, 드럼장의 설치방법과 현장 안전관리 방안에 대하여 설명해 주시기

      바랍니다.

 가. 설치방법

  ① 드럼장 ㉠ 인출각도 고려 (선로방향으로 5° 이내)

                 ㉡ 전자기 유도를 고려하여 접지 시공

                 ㉢ 연선차와 전선 드럼과의 간격은 10m 정도 이격한다.

                 ㉣ 철탑 높이 (활차높이)와 연선차의 거리는 1 : 3 비율로 한다.

                 ㉤ 드럼장 공사용 부지에 사용할 기구류의 수량, 작업장의 면적, 전선 드럼 배치 등을 고려하여 배치도를 작성한다.

  ② 엔진장 ㉠ 가선엔진과 릴와인더의 거리는 약 10m 정도 이격시킨다.

                  ㉡ 출입통제를 위해 가설 울타리를 설치한다.

                  ㉢ 안내표지, 안내간판 등은 보기 쉬운 곳에 설치한다.

                  ㉣ 전자기 유도를 고려하여 접지 시공

 나. 현장 안전관리

   ① 드럼장 · 엔진장 주변의 배수로 확보

   ② 운반로 설계 및 장애물 정리정돈

   ③ 중량물 감안 지반상태 점검

   ④ 가설울타리 설치하여 외부인 출입통제

   ⑤ 전자기 유도방지를 위해 접지 시행

   ⑥ 근가의 안전율은 2.0 이상

57. 휴전작업시 감리원의 역할은 무엇입니까 ?

  ① 시공계획서에 안전관리사항 포함 여부 확인

  ② 작업명, 휴전단위별 작업일정, 작업내용, 작업방법, 연락처 등 확인

  ③ 휴전작업 접지 계획서 (작업구간 양단접지, 추가접지 필요 여부) 검토

  ④ 유도전류에 대한 대책을 포함한 접지개소의 적정성 검토 · 확인

  ⑤ 휴전작업 접지계획서에 따라 적절하게 설치 · 철거되었는지 여부 확인

  ⑥ 접지 설치 · 철거시 반드시 입회하여야 하며 오설치 · 미철거로 인한 안전사고 예방

  ⑦ 사활선 구분 (승탑금지 표시물, 활선깃발) 설치여부 적정성

58. 휴전작업 안전관련 시공계획서에 포함되어야 할 사항은 ?

  ① 접지개소 관리대장 (휴전작업 접지 계획서)

  ② 공사명, 공사개요, 공사공정표, 공구 및 장비, 작업인원

  ③ 공정별 위험요인 및 안전대책

  ④ 긴급연락체계 및 현장비상연락망

  ⑤ 유도전류에 대한 대책

  ⑥ 위험성 체크리스트

59. 가공송전 주요장비(엔진풀러, 텐셔너)관리에 대한 감리원의 임무는 ?

  ① 감리원은 엔진풀러, 텐셔너 등 장비가 한전에 등록된 장비인지 확인 후 등록된 장비만 현장에 투입한다.

  ② 확인방법 : 명판의 고유번호와 한전 송전운영시스템의 등록사항 비교

60. 작업현장 안전을 위한 필수 안전수칙 Golden-Rules 11 중 가공송전과 관련된 사항을 말씀해 보세요.

  ① 개인 안전장구 착용 (안전그네식 안전대 필수 착용)

  ② 현장 도착시 작업차량 고임목 설치

  ③ 작업계획서 작성의 적정성, 공법의 임의변경 금지

  ④ 검전 및 접지, 충전부에 대한 방호조치 철저 등

  ⑤ 작업 차량, 작업반경내 출입금지 (신호수 배치)

61. 추락방지망 설치대상과 기준은 ?

  ① 설치대상 : 추락하거나 넘어질 위험이 있는 개소

  ② 설치기준 : ㉠ 추락방지망은 수평으로 설치할 것

                       ㉡ 철탑의 최하단 Arm에서 10m 이내에 추락방지망 설치

                       ㉢ 높이 2m 이상되는 곳에서 철근 조립시에는 추락방지망 설치

                       ㉣ 철탑 조립시 낙하로 인한 재해방지를 위해 제1단 수평재 완성 후 낙하방지 네트 설치

62. 작업 중지 조건에 대하여 설명해 주시기 바랍니다.

  ① 공사업자가 공사의 설계도서 · 시방서, 기타 관계서류의 내용과 다르게 시공할 경우 : 재시공 공사

  ② 강풍 : 평균 풍속 7~10m/s 이상일 때

  ③ 강설 : 1회 강설량 25㎝ 이상일 때 (24h)

  ④ 짙은 안개 : 지상에서 작업자가 확실하게 보이지 않을 때

  ⑤ 안전수칙 미준수로 안전사고가 예상될 경우

63. 전선과 수목간 유지되어야 하는 최소 이격거리에 대해 말씀해 주세요.

수종
154kV
345kV
765kV
리기다 낙엽송 소나무
3.2 m
5.48 m
10.52 m

64. 송변전설비 주변 수목전지 작업시 유의사항에 대해 설명해 주세요.

  ① 작업시 반드시 작업책임자 (안전관리자) 입회하에 하여야 한다.

  ② 수목 전지 작업자, 작업책임자 간 상호 연락 가능한 통신장비 구비 후 상시 연락체계를 구축한다.

  ③ 전력선 (측방선)보다 높은 수목전지는 휴전상태에서 시행함을 원칙으로 한다.

  ④ 등목 전용 안전장비(등목안전대, 수직구명 로프, U자 걸이 로프 등)를 사용하여야 하며, 2중 안전 확보

  ⑤ 사다리 사용을 금지한다.

  ⑥ 공구를 손에 쥐고 수목을 올라가지 말아야 한다.

65. 심부름바를 이용한 자재 인상 · 인하시 자재 낙하 방지를 위한 작업방법을 설명해 주십시오.

  ① 애자 및 대형금구류의 인상은 심부름바에 의하며 볼트, 너트, 공구류는 전용가방에 넣어 인상한다.

  ② 인상 · 인하되는 자재 및 공기구의 직하에는 모든 작업자가 공간을 확보해야 한다.

  ③ 심부름바 사용시 자재 및 공기구의 중량에 따른 급속한 낙하 방지를 위해 철탑 하부의 발판볼트에 4회 이상 지그재그로 걸어

       사용한다.

  ④ 심부름바 사용시 철탑을 전면에 두고 일정거리를 유지하여야 한다.

66. 승탑전 작업원의 안전을 위해 확인해야 할 사항들에 대해 설명해 주십시오.

추락방지망 설치
9.5㎟ 와이어 전용 추락방지 안전장치 (key lock) 사용
추락방지망 미설치
최초 승탑자가 더블렌야드(보조로프)와 제동장치(Asap Lock) 구비 후 승탑

  ① 승탑원은 안전모, 안전허리띠, 추락방지 안전장구 등 개인용 안전장구를 착용하고 승탑

  ② 승탑작업자는 반드시 추락방지 안전장구와 안전그네식 안전대 사용

  ③ 승탑전 추락방지시설 유무, 작업내용 및 작업 위치 숙지

  ④ 사활선 구분 후 휴전선로 쪽으로 승탑, 수직와이어 장력 또는 변형여부 확인 후 추락방지 안전로프 (Key-Lock) 체결 후 승탑

  ⑤ 2명 동시 승탑 금지

67. 전선펴기 작업시 가지선 취부점과 수평지면과 가지선이 이루어야 하는 각도를 말씀해 주십시오.

  ① 취부점 : ㉠ 1단 지선은 최하단암 하단 대각재에 4방향으로 설치하며, 전력선의 흔들림에 따른 절연간격 이상을 확보하여야

                        한다.

                   ㉡ 1단 지선으로 안전율이 부족할 경우에는 안전율이 확보될 때까지 2단, 3단 지선을 추가 설치

                   ㉢ 클리어런스 검토 후 표준절연간격 (154kV-1,900㎜, 345kV-3,300㎜) 이상 결구점에 설치

                   ㉣ 수평재가 없는 결구점 설치시 와이어로 보강 후 설치

  ② 설치 각도 : 45° (최소 30° 이상)

       ▣ 가지선 사용개소 : ① 연선 경계철탑, 인류 강도가 부족한 철탑

  ② 일시적으로 많은 하중이 가해지는 철탑

  ③ 가지선을 생략한 연선 말단 철탑으로 오랜시일 방치하여야 할 철탑

      ▣ 가지선 설치이유 : 가선시 평소보다 많은 장력이 필요로 하는 개소로 지지물의 안전율을 높이기 위함

No. 48~67 (25점)

68. 해당 감리용역 입찰시에 청렴계약 이행각서를 제출한 것으로 알고 있습니다. 이행 각서 내용에 대해서 말씀해 주세요.

  ① 부조리, 부실시공 예방 및 투명한 업무 수행을 하기 위하여

  ② 입찰, 계약, 감리업무 수행과정에서 관련 직원에게 금품 · 향응 등 부당한 이익을 제공하지 않고

  ③ 이를 위반시 입찰참가자격 제한, 계약해제 등을 감수하겠다는 "청렴계약 이행각서"를 제출

69. 청탁금지법의 주요내용에 대해 설명해 주시기 바랍니다.

  ① 금품수수 금지      ② 부정청탁 금지     ③ 외부강의 수수료 제한

70. 공사 단계별로 준수해야 할 법규사항에 대해 설명해 주시기 바랍니다.

  ① 현장사무실(가설 건축물) 관할 시/군/구청 신고 : 건축법

  ② PILE 항타 등 공사현장 소음 : 소음 · 진동 관리법

  ③ 공사현장 비산먼지 발생 신고 : 대기환경보호법

  ④ 중량물 운송 등 제한차량 운행 허가 : 도로법

  ⑤ 폐기물 처리 : ㉠ 산업폐기물 (절연유, PCSc 발생물 등) : 환경법

                           ㉡ 일반폐기물(위탁처리) 관할시/군/구 신고 : 폐기물처리법

  ⑥ 일용직 근로자 : 노동법 (근로기준법)

  ⑦ 안전교육 시행, 안전관리비 집행 등 : 산업안전보건법

71. 해당 공사 시공중 공사반대 민원이 발생할 경우 감리원은 어떠한 조치를 취해야 합니까 ?

  ① 감리원은 공사와 관련 경미한 민원은 직접 처리하여야 하고 그 내용을 민원처리부에 기록 보관하여야 한다. 또한 경미한 민원처

       리 사항 중 중요하다고 판단되는 경우는 검토보고서를 첨부하여 발주자에게 보고한다.

  ② 공사반대가 심한 민원이 발생되는 경우는 발주자가 민원처리를 할 수 있도록 검토의견서를 첨부하여 발주자에게 보고 하여야

       한다.

72. 해당 공사 전원개발사업 추진시 관련 법령 및 절차에 대해 설명해 주시기 바랍니다.

  ① 법령 : 전원개발 촉진법, 국토의 이용 및 개발에 관한 법률

  ② 절차 : ㉠ 전원개발촉진법의 승인을 통해 공사시행

                ㉡ 국토의 계획 및 이용에 관한 법률에 의한 공사 시행 등

73. 농지, 산지에 진입로나 작업장 부지를 사용할 때 받아야 할 인허가 종류는 ?

  ▣ 소유주 동의서, 개발행위허가, 산지점용허가, 하천점용허가, 농지점용허가, 국유재산사용허가

No. 68~73 (25점)

【현장면접】

74. 해당공사의 공사목적, 설비규모, 공사기간에 대하여 간략히 설명하여 주시기 바랍니다.

75. 해당공사의 적합한 철탑조립(전선펴기) 공법은 무엇일까요?

76. 해당 공사의 사급자재 및 업체 조달 자재에는 어떤 품목이 있으며, 자재검수 및 관리방법에 대해서

설명하여 주시기 바랍니다.

77. 해당공사의 안전 및 품질 관리시 중점 사항은 무엇인가요?

78. 해당공사 수행시 필요한 휴전개소와 휴전작업 시 감리원의 역할에 대해 설명하여 주시기 바랍니다.

79. 해당 공사(일반공사)에 필요한 대관 인허가 사항은 무엇인가요?

80. 해당공사와 연관된 사업은 무엇인지 설명하여 주시기 바랍니다.

감리원 면접 평가표 (사전통합 면접용)

                                                                                                                                          심사위원                        (인)

▣ 감리회사 명 :

▣ 감리원 성명 :

▣ 감리원 평가

평가항목
배점
평가점수
항목1
(No.1-10)
감리업무, 근무요령, 현장관리 방안
15점
15
12
9
6
3
항목2
(No.11-20)
공사감리업 수행절차 숙지 여부
공사단계별 시공·품질·안전·공정관리 등
25점
25
20
15
10
5
항목3
(No.21-47)
시공 전반에 대한 전문지식 숙지 여부
철탑 기초, 조립, 가선 등
25점
25
20
15
10
5
항목4
(No.48-67)
안전분야 법령 · 제도 및 관리방안 숙지 여부
25점
25
20
15
10
5
항목5
(No.68-73)
민원, 청렴윤리 등 관련 법령 · 제도 숙지 여부
10점
10
8
6
4
2
합 계
100점
평가 : 점
평가결과
적격 / 부적격

※ 평가점수란에 ○ 표시하고, 평가점수에 합계점수 기재

※ 면접시 감리원이 본인의 신상을 추정할 수 있는 근무이력이나 당시 직위, 직급, 성명 등을 어필하여 블라인드 면접의 취지를 훼손

     할 경우 실격처리

반응형
반응형

1. 차단기

  ▣ 차단기(CB : Circuit Breaker)는 정상적인 전력 공급 상태에서는 전류를 흘려주다가, 단락·과부하·지락 등의 이상상태가 발생

       하면 전기회로를 자동으로 차단하는 장치이다. 단순히 전류를 끊는 스위치와 다른 점은 고장전류와 같이 매우 큰 전류를 안전하

       게 차단할 수 있도록 설계되어 있다는 점이다.

가. 차단기의 역할

 ▣ 차단기는 크게 4가지 역할을 한다.

  ① 통전 : 정상 상태에서는 전류가 차단기를 통과하여 부하로 공급된다.

  ② 과부하 보호 : 정격보다 큰 전류가 일정 시간 이상 흐르면 차단한다.

  ③ 단락 보호 : 단락사고가 발생하여 매우 큰 전류가 순간적으로 흐르면 신속하게 차단한다.

  ④ 사고 구간 분리 : 고장 난 부분을 전력계통에서 분리하여 정상적인 다른 부분까지 사고가 확대되는 것을 방지한다.

2. 차단기의 정격

가. 정격전압 (Rated Voltage)

  ▣ 차단기의 정격전압(Rated Voltage)“ 차단기가 정상적으로 사용되도록 설계된 전압의 기준값”이다.

       정격전압(Rated Voltage, Ur)은 차단기가 정해진 조건에서 정상적으로 사용될 수 있도록 제조자가 지정한 전압값을 의미하

       며, 보통 고압 이상에서는 Ur, 저압에서는 Ue로 표기한다.

   ① 정격전압은 계통의 공칭전압에 따라 결정된다.

   ② 우리나라는 한국전력공사의 표준에 의하여 22.9[kV] 전력계통에서의 차단기의 정격전압은 25.8[kV] 로 규정하고 있다.

      ◈ 차단기의 정격전압 Vn = 공칭전압 × 1.2 / 1.1

   ③ 저압에서 사용하는 정격전압 용어는 Ue, Ui, Uimp 등이 있다.

     ⊙ 정격전압 : Ue (Rated Operational Voltage) 실제 사용 조건에서 차단기가 사용되는 전압

     ⊙ 정격절연전압 : Ui (Rated Insulation Voltage) 차단기의 절연설계를 위한 기준전압

     ⊙ 정격충격내전압 : Uimp (Rated Impulse Withstand Voltage) 낙뢰나 개폐서지와 같은 충격전압에 대한 절연성능의 기준

                                   전압

 나. 정격전류 (Rated Current)

   ▣ 차단기의 정격전류(Rated Current)는 차단기를 선정하고 운전할 때 가장 기본이 되는 값 중 하나다.

        정격전류는 차단기가 정해진 조건에서 정상적이고 지속적으로 흘려 보낼 수 있는 전류값을 말한다.

    ① 정격전류란 정격전압, 정격주파수에서 허용온도를 초과하지 않고 연속사용이 가능한 전류의 상한값을 말한다.

    ② 정격전류와 정격전압은 대칭 실효치 (Symmetrical RMS)로 표시한다.

    ③ 차단기의 정격전류(IEC)는 400A, 630A, 800A, 1250A, 2000A, 3150A, 4000A 등이 있다.

다. 정격투입전류

  ▣ making currunt : 투입전류, breaking currunt : 차단전

  ▣ 차단기의 정격투입전류란 차단기가 단락사고가 있는 회로에 투입될 때 차단기가 기계적 · 전기적으로 견디면서 투입할 수 있도

       록 정해진 최대 전류를 말한다. 즉, 차단할 때의 능력이 아니라 고장회로에 닫힐 때의 능력을 말한다.

  ① 정격투입전류는 회로조건에서 규정된 표준동작 책무에 따라서 투입할 수 있는 전류의 한도를 말한다.

  ② 차단기의 재투입시에 고장 회복이 안된 경우 접촉자는 고장전류로 인해 전자적인 반발력이 생기고 접촉자는 반발력을 이겨서

       투입되어야 하므로 차단 때보다 큰 힘이 요구된다.

  ③ 투입전류는 투입시 전류의 첫 주파수의 파고치를 말하며 단위는 kA로 표시한다.

  ④ 50Hz의 경우는 정격차단전류의 2.5배, 60Hz의 경우 정격차단전류의 2.6배로 한다.

      ◈ 정격투입전류 Iinput = 정격차단전류 × 2.6배

라. 정격차단전류

  ▣ 차단기의 정격차단전류(Rated Short-Circuit Breaking Current)는 차단기 정격 중에서도 매우 중요한 값이다. 이는 차단기

       가 정해진 조건에서 안전하게 차단할 수 있는 최대 단락전류의 크기를 말한다.

  ① 정격차단전류는 정격전압 및 회로조건에서 규정된 표준동작 책무에 따라 차단기가 차단할 수 있는 단락전류의 한도를 말한다.

  ② 직류성분의 비율이 20% 이하일 때 교류성분의 대칭 실효치(Symmetrical RMS)로 표시한다.

  ③ 정격 비대칭 차단전류는 차단시의 DC 성분을 포함한 실효치 성분이다.

  ④ 일반적으로 차단기는 대칭전류만을 적용하고 계통의 단락전류 보다 큰 값을 선정한다.

  ⑤ 정격차단전류(IEC)는 6.3kA, 8kA, 40kA, 12kA, 16kA, 50kA, 25kA, 31.5kA, 40kA, 50kA

  ▣ 차단기의 전류는 다음과 같이 구분된다.

용어
의미
정격전류
정상적으로 지속 통전할 수 있는 전류
트립전류/설정전류
보호동작이 이루어지는 기준
정격차단전류
사고 시 차단할 수 있는 단락전류
단시간 내전류
일정 시간 동안 견딜 수 있는 단락전류

마. 정격차단용량

  ① 정격차단용량은 정격전압 및 회로조건에서 규정된 표준동작 책무에 따라 차단기가 차단할 수 있는 용량(MVA)을 의미한다.

       용량은 전압 × 전류이므로 차단용량은 차단전류와 유사한 개념이다.

  ② 차단기의 차단용량이 충분하지 못할 경우에는 단락시 차단이 안되고 폭발위험이 있다.

  ③ 우리나라 22.9kV 계통의 정격차단용량은 520[MVA] = √3 × 24kV × 12.5 kA 정격차단용량 Qns[MVA] = √3 × 정격전압[kV] ×

       정격차단전류 [kA]

  ※ MCCB에서는 Icu와 Ics를 구분하고 있다.

     Icu : Ultimate Short-Circuit Breaking Capacity 궁극 단락차단 용량

              차단기가 규정된 시험조건에서 차단할 수 있는 최대 단락전류 능력을 나타냄

     Ics : Service Short-Circuit Breaking Capacity 서비스 단락차단용량

              실제 사용 조건에서 차단기의 차단능력과 관련된 중요한 정격을 말한다.

바. 정격차단시간

  ▣ 정격차단시간이란 차단기에 차단 명령(Trip)이 주어진 순간부터 차단기가 전류를 완전히 차단할 때까지 걸리는 시간이다.

   ① 정격차단시간은 모든 정격 및 회로조건에서 규정된 표준동작 책무에 따라 차단하는 경우에 차단시간 한도를 말한다.

   ② 차단기의 접점의 개그(Departing)에서 아크(Arc)가 소호되는 최종 소호까지의 시간을 말하며, 차단시간은 Cycle로 표시한다.

       ※ 정격차단시간 = 개극시간 + 아크시간

사. 정격개극시간

  ① 차단기 Trip 장치의 Trip Coil에 전류가 흐르도록 회로의 접점을 폐로하여 Trip Coil이 여자된다.

  ② 정격개극시간이란 Trip Coil 이 여자되어 접촉자가 개극하는 시간을 말한다.

아. 정격투입조작전압

  ① 차단기의 투입개방장치의 설계전압으로 기기의 단자에서 측정한 전압을 말한다.

  ② 일반적으로 조작전압은 직류이며 우리나라는 정격전압은 24V, 48V, 110V를 많이 사용한다.

자. 정격단시간 내전류

  ① 차단기에 1초간 흘려도 차단기에 이상이 없는 전류의 한도를 말한다.

  ② 일반적으로 차단기의 차단전류와 같은 크기이며, 대칭실효치로 표시한다.

차. 동작책무

  ① 차단기의 정격차단용량은 항상 일정한 동작책무하에서 값으로 표시되고 있다.

  ② 계통의 고장시에 차단기가 차단과 투입의 일련의 단위동작을 일정한 시간을 두고 연결된 동작을 차단기의 동작책무라고 한다.

종별
정격전압 [kV]
동작책무
일반용
7.2
CO - (15초) - CO
고속도 재투입용
25.8
O - (0.3초) - CO - (3분) - CO

   ※ C : close 투입동작, O : open 차단동작

카. 차단기의 절연강도

  ① 차단기는 이상전압에 대하여 견딜 수 있는 충분한 내구성을 필요로 한다.

  ② 차단기의 절연강도는 뇌임펄스 전압(LIWL)과 상용주파 내전압으로 구분하여 시험한다.

차단기의 절연강도 (대지, 상간)

정격전압 실효치 [kV]
정격뇌임펄스전압(LIWL-파고치)
상용주파내전압(정격1분, 실효치)
7.2
60
20
24
125
50

   ※ 뇌충격 내전압 (LIWL : Lightning Impulse Withstand Level)

  ⊙ 현재 IEC의 용어에서는 LIWV (Lightning Impulse Withstand Voltage)라는 표현도 사용한다.

       IEC 60071-1은 고압 전력설비의 절연협조를 위해 정격 내전압을 선정하도록 규정하고 있으며,

       그중 하나가 뇌충격 내전압이다. LIWL은 낙뢰 등에 의해 발생하는 매우 짧고 큰 충격전압을 전기설비의 절연이 견딜 수 있는

       능력을 나타내는 기준값이다.

  ※ 상용주파 내전압 (Power-Frequency Withstand Voltage)은 앞서 설명한 LIWL(뇌충격 내전압)함께 차단기, GIS, 변압

       기, 부싱 등의 절연성능을 나타내는 핵심 정격이다.

       상용주파 내전압이란 전기설비가 정해진 시간 동안 50/60 Hz의 교류 고전압을 절연파괴 없이 견딜 수 있는 능력을 말한다.

반응형
반응형

1. 고압 차단기

구 분
유입차단기(OCB)
가스차단기
(GCB)
진공차단기
(VCB)
자기차단기
(MBB)
전류 [A]
400~1,250
630~4,000
630~3,150
630~3,150
차단전류 [kA]
8~40
20~25
8~40
12.5~50
개폐서지 전압
약간 높다.
매우 낮다.
매우높다.
낮다.
단락전류
대전류 차단 적합
대전류 차단 적합
대전류 차단 적합
중전류 차단 적합
콘덴서 전류
재점호 거의 없다
최적
최적
재점호 1회 정도
유도성 소전류
이상전압 발생
가능성 있음
이상전압 발생
하지 않음
이상전압 발생
별도 보호 필요
이상전압 발생
가능성 있음
이상지락고장
가능
가능
가능
가능
차단시간
3(cycle) 이상
3(cycle) 이상
3(cycle) 이상
3(cycle) 이상
화재위험도
가연성
불연성(가장안전)
불연성(가장안전)
난연성
차단시 소음
작음
매우 작음
가장 작음
보수 · 점검
번잡
용이(가스점검)
용이
매우번잡
기계적 수명
10,000회
10,000회
20,000회
10,000회
외기의 영향
습기 영향 받음
영향받지 않음
전혀 받지 않음
영향받지 않음
부하의 적용
일반용에 적합
개폐서지
관계없이
Condenser
개폐용
개폐서지를 고려

2. 저압 차단기

항목
배선용차단기
저압·기중차단기
저압한류 퓨즈
전자개폐기
정격전류
범위 [A]
3~5,000
200~6,000
1~1,000
0.1~600
정격차단
전류
최대 200kA
최대 200kA
최대 200kA
정격전류 10배
한류차단
성능
⊙ 한류없는 것도있음
⊙ 한류효과 있음
한류효과 없음
한류형은한류효과가 큼
한류효과 없음
개폐성능,
내구성능
⊙ 수동개폐
⊙ 전기적 6,000회
    + 기계적 4,000회
⊙ 전기적 조작, 기타
⊙ 전기적 1,000회
+ 기계적 9,000회
개폐기능 없음
⊙ 고빈도의 전기조
     작에 적합
⊙ 전기적 100만회
     기계적 1천만회
비고
⊙ 일반저압과 전류 차단기로
     많이 사용
⊙ 회로개폐·과부하 전류반복,
     차단동작이
특히 우수하다.
⊙ 충전부 노출이 많다
⊙ 주로 1,000A 이상
     간선용 사용
⊙ 보수 점검이 용이하
     선택협조의 상위
차단기로
     사용
⊙ 역사사 가장 오래된
     보호기, 한류
차단
     성능이 가장
좋고
     보호효과
크다.
⊙ 차단전류가 크다
전동기 보호, 고빈도
개폐가 가장 큰 장점

반응형

'전기안전기술사 > 전기설비' 카테고리의 다른 글

차단기의 정격  (3) 2026.08.31
차단기의 종류와 기능  (0) 2026.08.30
자동고장구분개폐기 (ASS)  (0) 2026.08.24
개폐기 - 수변전설비  (0) 2026.08.23
절체 개폐기 (ALTS, ATS, CTTS)  (0) 2026.08.22
반응형

1. 차단기 선정시 고려사항

 ▣ 차단기(Circuit Breaker) 선정은 단순히 부하전류보다 큰 용량을 고르는 것이 아니라, 전선 보호·과부하 및 단락 보호·감전 보호·

      설비의 운전 특성·차단용량·보호협조 등을 종합적으로 고려해야 한다.

  가. 계통에 고장이 발생한 경우 회로를 신속하고 안정적으로 차단할 수 있을 것

  나. 차단기의 정격전압은 전로의 공칭전압 이상이어야 한다.

  다. 정격전류 선정 : 부하전류 ≤ 차단기 정격전류 ≤ 전선의 허용전류

  라. 부하의 특성 및 기동전류를 감안해야 한다.

  마. 차단용량 : 차단기가 설치되는 지점의 예상 단락전류 보다 정격차단전류가 커야 한다.

  바. 여자돌입전류에 의한 차단기 접점 손상 방지

  사. 신속한 차단속도로 재점호 방지 및 계통의 보호

  아. 보호협조 및 선택차단 : 가장 가까운 차단기만 동작하도록 보호협조 :

  자. 사용조건, 설치환경, 경제성, 유지관리 등 환경적 조건

       ▣ 고려사항 : 정격전압 → 정격전류 → 차단용량 → 극수 → 트립특성 → 보호협조 → 설치환경

2. 차단기의 분류

 ▣ 차단기는 주로 고압차단기와 저압차단기로 나눈다.

고압차단기
저압차단기
VCB, GCB, OCB, MBB, PF
ACB, MCCB, 누전차단기, PF, 전자접촉기
수변전실
ASS, LBS+PF, PF, VCB
주로 ACB, MCCB, 누전차단기 사용
변전실
VCB, PF

3. 차단기의 종류

가. 진공차단기 (VCB : Vacuum Circuit Breaker)

 ▣ 진공차단기는 차단기 내부의 진공(Vacuum)을 소호매질로 이용하여 전류를 차단하는 고압·특고압용 차단기로서 주로 수배전설

      비의 3.3~36 kV급 배전계통에서 많이 사용된다.

  ① 진공의 높은 절연내력 특성과 진공중에서 Arc의 급속한 확산되는 것을 이용하여 아크를 소호시키는 차단기이다. (진공도는 10-

       3 Torr 이하)

  ② 고속도 차단(3~5cycle)이 가능하고 차단성능이 우수하다.

  ③ 아크가 적고 접촉부의 소모가 적으므로 차단기의 수명이 길다.

  ④ 불연성 기기이고 폭발위험이 적으며 소형 경량 및 콤펙트하여 유지점검이 용이하다.

  ⑤ 현재 22.9kV, 6.6kV 계통의 수전설비에 가장 많이 사용되는 차단기이다. 단, 소전류 차단시에 개쳬서지가 발생할 수 있어

       몰드(Molded) 변압기를 사용하는 경우 서지흡수기(S.A)를 사용해야 한다.

나. 가스차단기 (GCB : Gas Circuit Breaker)

 ▣ 가스차단기, GCB는 Gas Circuit Breaker의 약자로, 차단기 내부의 절연 및 아크 소호(arc extinction)에 가스를 사용하는

      차단기이다. 전력계통에서 단락사고가 발생하면 매우 큰 전류가 흐르는데, GCB가 이를 신속하게 끊어 변압기·발전기·송전선로

      등의 설비를 보호한다. 대표적으로 SF₆(육불화황) 가스널리 사용되었다.

  ① 차단기 개폐시 접점에서 발생하는 아크(Arc)에 육불화황(SF6)가스를 불어 넣어 소호하는 방식이다.

  ② 차단성능이 우수하며 소음이 적고 불활성가스를 사용하여 화재위험이 적다.

  ③ 설치면적이 많이 소요되고 고가이며 주로 초고압계통에서 가스절연개폐장치(GIS : Gas Insulated Switchgear) 형태로 사용

       된다.

  ④ 현재는 3.3~6.6kV까지 사용이 증가하고 있다. (22.9kV, 50kA까지 개발)

 【육불화황(SF6)가스의 특징】

    ⊙ 절연내력이 공기의 3배                    ⊙ 소호능력은 공기의 100배

    ⊙ 비중은 공기의 5배                           ⊙ 불활성가스, 불연성, 무독, 무취

다. 공기차단기 (ABB : Air Blast Circuit Breaker)

 ▣ 공기차단기 (ABB : Air Blast Breaker)압축공기(Compressed Air)를 이용하여 전류를 차단하고 아크를 소호하는 고압

      차단기이다. 접점을 빠르게 열고 발생한 아크에 고압의 압축공기를 불어 넣어 아크를 끄는 차단기이다.

 ▣ Air Blast Breaker(ABB, 공기차단기)에서 사용하는 압축공기 압력은 기종과 제작사, 전압 등급에 따라 다르지만, 대략 1.5~3

       MPa(15~30 bar) 정도이다.

  ① 차단기 개폐시 접점에서 발생하는 아크에 압축된 공기를 불어 넣어 소호하는 차단기이다.

  ② 유입차단기에 비해 화재위험이 적고 차단능력이 우수하고 유지보수가 간단하다.

  ③ 압축공기 등 부대설비가 필요하고 설비가 복잡하여 근래에는 잘 사용되지 않는다.

라. 자기차단기 (MBB : Magnetic Blast Circuit Braker)

 ▣ MBB는 자기력(자계)을 이용하여 차단 시 발생하는 아크를 길게 늘리고 이동시켜 소호하는 차단기다. 특히 과거의 고압·대전류

     용 차단기에서 사용된 방식이다.

  ① 차단기 개폐시 접점에서 발생하는 아크에 직각방향으로 자기장을 주어 발생된 전자력으로 소호실로 밀어 넣어 냉각소호시키는

       방식이다.

  ② 전류차단시 과전압이 발생하지 않아 직류차단도 가능하다.

  ③ 차단기 투입시 소음이 크고 유지관리가 어렵고 회복전압의 초과로 성능이 악화될 수 있어 근래에는 잘 사용되지 않는다.

마. 유입차단기 (OCB : Oil Circuit Breaker)

 ▣ 유입차단기(OCB, Oil Circuit Breaker)는 차단기의 절연 및 아크 소호 매체로 절연유(Oil)를 사용하는 차단기다.

  ① 차단기 개폐시 접점에서 발생하는 아크(Arc)에 유류를 뿌려서 소호시킨다. 전류가 클 경우에는 발생하는 Arc에 의한 기름분해

       현상으로 Arc 소호현상을 가중시킨다.

  ② 소호매체로 절연유를 사용하여 유지관리가 어렵고 화재 위험이 있어 근래에는 거의 사용하지 않는다.

바. 기중차단기 (ACB : Air Circuit Breaker)

 ▣ 기중차단기 (ACB : Air Circuit Breaker)저압 전력계통에서 과전류·단락전류 등을 차단하는 차단기이다. ACB = Air

      Circuit Breaker 우리말로 기중차단기라고 한다.

 ▣ 저압 배전계통에서 사용되며, 건물·공장·발전소 등의 저압 배전반에서 큰 부하전류와 단락전류를 차단는 역할을 하며 ACB는

      대기 중에서 접점을 열고, 발생한 아크를 아크슈트(Arc Chute)로 유도하여 소호하는 저압용 차단기이다.

  ① 저압용 메인(Main) 차단기로 가장 많이 이용되고 있고 외부에서의 신호로 ON/OFF 자동제어가 가능하다.

  ② 차단기 개폐시 접점에서 발생하는 Arc를 공기의 자연소호방식에 의해 소호시킨다.

  ③ 차단전류가 소호코일에 흐름으로 인해 발생하는 자속이 Arc에 직접 작용하여 대기압인 아크슈트 속에서 자연 소호시킨다.

  ④ 교류용은 1,000[V] 이하, 직류용은 3,000[V] 이하에 사용되고 정격차단전류는 100 [kA]까지 있다.

사. 배선용 차단기 (MCCB : Molded Case Circuit Breaker)

 ▣ 배선용 차단기 (MCCB : Molded Case Circuit Breaker)는 저압 전기설비에서 가장 흔하게 사용되는 차단기 중 하나이다.

      일반적으로 분기회로 및 중소용량 부하 보호에 많이 사용된다. NFB (No Fuse Breaker)라고도 불린다.

 ▣ 전통적인 MCCB는 주로 Thermal-Magnetic 방식을 사용한다.

  ⊙ Thermal Trip — 열동 트립 : 과부하 보호를 담당한다. 과전류가 오래 흐르면 내부의 바이메탈 (Bimetal)이 열을 받아 휘어진

       다. 전류가 클수록 발열이 커지고, 일정 조건에 도달하면 트립되며 과부하가 클수록 빠르게, 과부하가 작을수록 느리게 차단하

       는 특성을 갖는다.

  ⊙ Magnetic Trip — 자기 트립 : 단락사고처럼 매우 큰 전류가 순간적으로 흐르면 자기력을 이용해 순시적으로 차단한다.

  ① 저압용 차단기로 배전반이나 분전반에서 가장 많이 사용되는 대표적인 저압차단기이다.

  ② 차단기 개폐시 접점에서 발생하는 Arc를 Grid 형태의 자성판이 Arc를 분할시키고 냉각시킨다.

  ③ 측면에서의 소호성 가스 또는 Molded Case의 공기가 끌려 들어가 내부압력의 상승과 Arc를 급속히 소호시킨다.

아. 아크차단기 (AFCI : Arc Fault Circuit Interrupter)

 ▣ 아크고장차단기( AFCI : Arc-Fault Circuit Interrupter, 아크고장 차단기)는 일반적인 MCCB/ACB와 조금 다르다. 핵심은

      과전류가 아닌 "아크(Arc-Fault)"를 검출하여 화재를 예방하는 차단기라는 점이다.

  ① 전기화재의 발생원인인 Acr전류를 미리 검지하는 장치로 일반차단기와 조합하여 설치한다.

  ② 화재징후 Acr전류는 일반적인 누전, 과전류, 단락전류의 특성과 달라서 일반적인 차단기로는 검출하지 못한다.

  ③ 전력선에서 아크파형을 분석하여 화재징후가 예상되는 저전류 및 고임피던스의 Arc전류를 미리 검출한다.

  ④ 미국에서는 침실의 전원에 의무적으로 설치하고 있다.

  ⑤ 미국의 경우 전원을 제공하는 모든 배선과 욕실 등에 기존의 누전차단기 외에 AFCI 설치를 의무화하고 있다.

  ⑥ 분전반의 15A, 20A의 2차측에 설치한다.

  ⑦ 관련 규정 : 한국전기설비규정 (KEC 214.2.1)

반응형

'전기안전기술사 > 전기설비' 카테고리의 다른 글

차단기의 정격  (3) 2026.08.31
고압 및 저압 차단기의 종류와 비교  (0) 2026.08.30
자동고장구분개폐기 (ASS)  (0) 2026.08.24
개폐기 - 수변전설비  (0) 2026.08.23
절체 개폐기 (ALTS, ATS, CTTS)  (0) 2026.08.22
반응형

전력시설물 공사감리업무 수행지침

[시행 2025. 12. 18.] [기후에너지환경부고시 제2025-61호, 2025. 12. 18., 일부개정]

기후에너지환경부(전력산업정책과), 044-203-3896

제1장 일반사항

제1조(목적) 이 지침은 전력기술관리법(이하 "법"이라 한다) 제12조 및 전력기술관리법 시행령 (이하 "영"이라 한다) 제23조제2항에

    따라 감리원 업무의 효율적 수행을 위하여 공사감리업무 수행에 관한 세부기준( 이하 "지침"이라 한다)을 정함을 목적으로 한다.

제2조(적용범위) 이 지침은 법14조의2 및 기후에너지환경부장관이 정하여 고시한 전력기술관리법 운영요령(이하 "운영요령"이라

   한다) 별표2의2의 적용을 받는 전력시설물의 설치ㆍ보수공사(이하 "공사"라 한다)의 공사감리용역 발주자와 법 제14조에 따라

    시ㆍ도지사에게 등록한 감리업자 간의 용역 계약체결 또는 영 제23조 및 전력기술관리법 시행규칙(이하 "규칙"이라 한다) 제22조

     에 따른 감리업무를 수행함에 있어 감리요령, 절차, 시공확인 및 점검, 검사 등 공사감리업무 전반에 대한 일반적인 지침이며,

     특성에 따른 별도의 기준을 발주자가 별도로 정하여 적용할 수 있고, 이 지침에 명시되지 않은 사항은 관계 법령등에 따른다.

제3조(정의) 이 지침에서 사용하는 용어의 뜻은 다음 각 호와 같다.

  1. "공사감리"란 법 제2조제4호에 따라 공사에 대하여 발주자의 위탁을 받은 감리업자가 설계도서, 그 밖의 관계 서류의 내용대로

       시공되는지 여부를 확인하고, 품질관리ㆍ공사관리 및 안전관리 등에 대한 기술지도를 하며, 관계 법령에 따라 발주자의 권한을

       대행하는 것을 말한다(이하 "감리"라 한다).

  2. "발주자"란 법 제12조제1항에 따라 공사를 발주하는 자를 말한다.

  3. "감리업자"란 법 제14조에 따라 시ㆍ도지사에게 등록한 자를 말한다.

  4. "공사업자"란 전기공사업법 제2조제3호에 따른 자를 말한다.

  5. "감리원"이란 법 제2조제5호에 따라 감리업체에 종사하면서 감리업무를 수행하는 사람으로서 상주감리원과 비상주감리원을

       말한다.

  6. "책임감리원"이란 영 제22조제1항에 따른 사람으로서 감리업자를 대표하여 현장에 상주하면서 해당 공사 전반에 관하여 책임감

       리 등의 업무를 총괄하는 사람을 말한다.

  7. "보조감리원"이란 책임감리원을 보좌하는 사람으로서 담당 감리업무를 책임감리원과 연대하여 책임지는 사람을 말한다.

  8. "상주감리원"이란 현장에 상주하면서 감리업무를 수행하는 사람으로서 책임감리원과 보조감리원을 말한다.

  9. "비상주감리원"이란 감리업체에 근무하면서 상주감리원의 업무를 기술적ㆍ행정적으로 지원하는 사람을 말한다.

  10. "지원업무담당자"란 감리업무 수행에 따른 업무 연락 및 문제점 파악, 민원해결, 용지보상 지원 그 밖에 필요한 업무를 수행하

         게 하기 위하여 발주자가 지정한 발주자의 소속 직원을 말한다.

  11. "공사계약문서"란 계약서, 설계도서, 공사입찰유의서, 공사계약 일반조건, 공사계약 특수조건 및 산출내역서 등으로 구성되며

         상호 보완의 효력을 가진 문서를 말한다.

  12. "감리용역 계약문서"란 계약서, 기술용역입찰유의서, 기술용역계약 일반조건, 감리용역계약 특수조건, 과업지시서, 감리비

         산출내역서 등으로 구성되며 상호 보완의 효력을 가진 문서를 말한다.

  13. "감리기간"이란 감리용역계약서에 표기된 계약기간을 말하며, 공사업자 또는 발주자의 사유 등으로 인하여 공사기간이 연장된

         경우의 감리기간은 연장된 공사기간을 포함하여 감리용역 변경계약서에 표기된 기간을 말한다.

  14. "검토"란 공사업자가 수행하는 중요 사항과 해당 공사와 관련한 발주자의 요구 사항에 대하여 공사업자가 제출한 서류, 현장실

         정 등을 고려하여 감리원의 경험과 기술을 바탕으로 타당성 여부를 확인하는 것을 말한다.

  15. "확인"이란 공사업자가 공사를 공사계약 문서대로 실시하고 있는지 여부 또는 지시ㆍ조정ㆍ승인ㆍ 검사 이후 실행한 결과에

         대하여 발주자 또는 감리원이 원래의 의도와 규정대로 시행되었는지를 확인하는 것을 말한다.

  16. "검토ㆍ확인"이란 공사의 품질을 확보하기 위하여 기술적인 검토뿐만 아니라 그 실행 결과를 확인하는 일련의 과정을 말하며

         검토ㆍ확인자는 검토ㆍ확인사항에 대하여 책임을 진다.

  17. "지시"란 발주자가 감리원 또는 감리원이 공사업자에게 발주자의 발의나 기술적ㆍ행정적 소관 업무에 관한 계획, 방침, 기준,

         지침, 조정 등에 대하여 기술지도를 하고, 실시하게 하는 것을 말한다. 다만, 지시사항은 계약문서에 나타난 지시 및 이행사항

          에 해당하는 것을 원칙으로 하며, 구두 또는 서면으로 지시할 수 있으나 지시내용과 그 처리 결과는 반드시 확인하여 문서로

          기록ㆍ비치하여야 한다.

  18. "요구"란 계약당사자들이 계약조건에 나타난 자신의 업무에 충실하고 정당한 계약이행을 위하여 상대방에게 검토, 조사, 지원,

        승인, 협조 등 적합한 조치를 취하도록 의사를 밝히는 것으로, 요구사항을 접수한 자는 반드시 이에 대한 적절한 답변을 하여야

        한다.

  19. "승인"이란 발주자 또는 감리원이 공사 또는 감리업무와 관련하여, 이 지침에 나타난 승인사항에 대하여 감리원 또는 공사업자

         의 요구에 따라 그 내용을 서면으로 동의하는 것을 말하며, 발주자 또는 감리원의 승인 없이는 다음 단계의 업무를 수행할 수

         없다.

  20. "조정"이란 공사 또는 감리업무가 원활하게 이루어지도록 하기 위하여 감리원, 발주자, 공사업자가 사전에 충분한 검토와 협의

        를 통하여 관련자 모두가 동의하는 조치가 이루어지도록 하는 것을 말하며, 조정 결과가 기존의 계약내용과의 차이가 있을 때

        에는 계약변경 사항의 근거가 된다.

  21. "작성"이란 공사 또는 감리에 관한 각종 서류, 변경 설계도서, 계획서, 보고서 및 관련 도서를 양식에 맞게 제작, 검토, 관리하는

         것을 말한다. 각 설계도서 및 서류 별로 작성주체ㆍ소요비용에 관하여 계약할 때 명시하거나 사전에 협의하는 것을 원칙으로

         하여 업무의 혼란이 없도록 한다.

  22. "검사"란 공사계약문서에 나타난 공사 등의 단계 또는 자재 등에 대한 공정과 완성품의 품질을 확보하기 위하여 감리원 또는

          검사원이 시공상태 또는 완성품 등의 품질, 규격, 수량 등을 확인하는 것을 말한다. 이 경우 공사업자가 실시한 확인 결과 중

          대표가 되는 부분을 추출하여 실시할 수 있으며, 공사에 대한 합격 판정은 검사원이 한다.

  23. "제3자"란 감리업무 수행과 관련한 감리업자 및 감리원을 제외한 모든 자를 말한다.

  24. "보고"란 감리업무 수행에 관한 내용이나 결과를 말이나 글로 알리는 것을 말한다.

  25. "협의"란 여러 사람이 모여 서로의 의견을 의논하는 것을 말한다.

  26. "요구"란 어떤 행위를 할 것을 청하는 것을 말한다.

  27. "작성"이란 서류, 계획 등을 만드는 것을 말한다.

제4조(발주자, 감리원, 공사업자의 기본임무) ① 발주자는 다음 각 호의 기본임무를 수행하여야 한다.

  1. 발주자는 공사의 계획ㆍ발주ㆍ설계ㆍ시공ㆍ감리 등 전반을 총괄하고, 감리 및 공사계약 이행에 필요한 다음 각 목의 사항에

       대하여 지원ㆍ협력하여야 하고, 감리용역 계약문서에 정한 바에 따라 감리가 성실히 수행되고 있는지에 대한 지도ㆍ감독을

       실시하여야 하며, 지원업무담당자를 지정하여 감리수행에 따른 업무연락 및 문제점 파악, 민원해결, 감리원에 대한 지도ㆍ관리

       등의 업무를 수행하게 할 수 있다.

    가. 감리에 필요한 설계도서 등 관련 문서와 참고자료 및 계약서에 명기한 기자재, 장비, 비품, 설비 등의 제공

    나. 감리시행에 필요한 용지 및 지장물 보상과 국가ㆍ지방자치단체 그 밖에 공공기관의 인가ㆍ허가 등을 얻을 수 있도록 필요한

          조치 또는 협력

    다. 감리원이 감리계약 이행에 필요한 공사업자의 문서, 도면, 자재, 장비, 설비 등에 대한 자료제출 및 조사의 보장

    라. 감리원이 보고한 설계변경, 준공기한 연기요청, 그 밖의 현장실정 보고 등 방침, 요구사항에 대하여 감리업무 수행에 지장이

          없도록 의사를 결정하여 통보

    마. 특수공법 등 주요 공종에 대하여 외부 전문가의 자문 또는 감리가 필요하다고 인정되는 경우에는 별도의 조치 또는 지원

    바. 발주자는 관계 법령에서 별도로 정하는 사항 이외에는 정당한 사유없이 감리원의 업무에 개입 또는 간섭하거나 감리원의 권한

          침해금지

    사. 공사 시작 전에 감리원 및 공사업자와 합동으로 다음 사항에 대하여 공사관계자 합동회의를 실시하여 이의조정 또는 변경여부

         를 검토하여 사후에 민원 등이 발생하지 않도록 조치

      (1) 통신설비       (2) 소방 및 대피설비     (3) 급ㆍ배수 및 환기설비      (4) 도시가스 시설 등

    아. 공사관계자 합동회의와 현지여건 조사, 설계도서의 검토 등을 통하여 민원발생이 예상되는 사항을 감리원과 함께 발굴하는 등

         민원발생의 원인제거 또는 최소화를 위해 노력하여야 하며, 노력 결과에도 불구하고 민원이 발생된 경우에는 감리원과 공사업

         자가 공동으로 필요한 조치를 취하거나 또는 감리원과 공사업자에게 그에 대한 관련 자료의 조사와 자료작성을 지시자. 감리

         원이 발주자의 지시에 위반된 감리업무를 수행하거나 감리업무를 소홀하게 한다고 판단되는 경우에는 이에 대하여 해명하게

         하거나 시정하도록 감리원에게 서면 등으로 지시

    차. 감리원이 과도한 행정업무 등으로 인하여 감리원 본연의 업무인 현장확인ㆍ점검ㆍ검사 등 품질관리가 소홀히 됨으로써 부실

         공사 등의 문제가 발생되지 않도록 행정업무 간소화에 노력

 ② 감리원은 다음 각 호의 기본임무를 수행하여야 한다.

   1. 영 제23조 및 규칙 제22조에 따른 감리업무를 성실히 수행

   2. 발주자와 감리업자 간에 체결된 감리용역 계약내용에 따라 해당 공사가 설계도서 및 그 밖에 관계 서류의 내용대로 시공되는지

        여부를 확인

 ③ 공사업자는 다음 각 호의 기본임무를 수행하여야 한다.

   1. 공사업자는 공사계약 문서에서 정하는 바에 따라 현장작업 및 시공에 대하여 신의와 성실의 원칙에 입각하여 공사하고, 정해진

        기간 내에 완성하여야 하며, 감리원으로부터 재시공, 공사 중지명령, 그 밖에 필요한 조치에 대한 지시를 받은 때에는 특별한

         사유가 없으면 응하여야 함

  2. 공사업자는 발주자와의 공사계약 문서에서 정한 바에 따라 감리원 업무에 적극 협조

제5조(감리원의 근무수칙) ① 감리원은 감리업무를 수행함에 있어 발주자와의 계약에 따라 발주자의 권한을 대행한다.

 ② 발주자와 감리업자 간에 체결된 감리용역 계약의 내용에 따라 감리원은 해당 공사가 설계도서 및 그 밖에 관계 서류의 내용대로

      시공되는지 여부를 확인하고 품질관리, 공사관리 및 안전관리 등에 대한 기술지도를 하며, 전력기술관리법령에 따라 감리업자를

       대표하고 발주자의 감독 권한을 대행한다.

 ③ 감리업무를 수행하는 감리원은 그 업무를 성실히 수행하고 공사의 품질 확보와 향상에 노력하며, 다음 각 호의 사항을 실천하여

      감리원으로서의 품위를 유지하여야 한다.

   1. 감리원은 관련 법령과 이에 따른 명령 및 공공복리에 어긋나는 어떠한 행위도 하여서는 아니 되고, 신의와 성실로서 업무를

        수행하여야 하며, 품위를 손상하는 행위를 하여서는 아니된다.

   2. 감리원은 담당업무와 관련하여 제3자로부터 일체의 금품, 이권 또는 향응을 받아서는 아니 된다.

   3. 감리원은 공사의 품질확보 및 질적 향상을 위하여 기술지도와 지원 및 기술개발ㆍ보급에 노력하여야 한다.

   4. 감리원은 감리업무를 수행함에 있어 발주자의 감독권한을 대행하는 사람으로서 공정하고, 청렴결백하게 업무를 수행하여야

        한다.

   5. 감리원은 감리업무를 수행함에 있어 해당 공사의 공사계약문서, 감리과업지시서, 그 밖에 관련 법령 등의 내용을 숙지하고 해당

        공사의 특수성을 파악한 후 감리업무를 수행하여야 한다.

   6. 감리원은 해당 공사가 공사계약문서, 예정공정표, 발주자의 지시사항, 그 밖에 관련 법령의 내용대로 시공되는가를 공사 시행시

        수시로 확인하여 품질관리에 임하여야 하고, 공사업자에게 품질ㆍ시공ㆍ 안전ㆍ공정관리 등에 대한 기술지도와 지원을 하여야

        한다.

   7. 감리원은 공사업자의 의무와 책임을 면제시킬 수 없으며, 임의로 설계를 변경하거나, 기일연장 등 공사계약조건과 다른 지시나

       조치 또는 결정을 하여서는 아니 된다.

   8. 감리원은 공사현장에서 문제점이 발생되거나 시공에 관련한 중요한 변경 및 예산과 관련되는 사항에 대하여는 수시로 발주자

       (지원업무담당자)에게 보고하고 지시를 받아 업무를 수행하여야 한다. 다만, 인명손실이나 시설물의 안전에 위험이 예상되는 사

       태가 발생할 때에는 우선 적절한 조치를 취한 후 즉시 발주자에게 보고하여야 한다.

  9. 감리업자 및 감리원은 해당 공사 시행 중은 물론 공사가 끝난 이후라도 감사 기관의 수감요구 및 발주자의 출석요구가 있을 경우

      에는 이에 응하여야 하며, 감리업무 수행과 관련하여 발생된 사고 또는 피해 발생으로 피해자가 소송제기시 소송 업무에 대하여

      적극 협력하여야 한다.

 ④ 상주감리원은 다음 각 호에 따라 현장 근무를 하여야 한다.

   1. 상주감리원은 공사현장(공사와 관련한 외부 현장점검, 확인 등 포함)에서 운영요령에 따라 배치된 일수를 상주하여야 하며,

       다른 업무 또는 부득이한 사유로 1일 이상 현장을 이탈하는 경우에는 반드시 감리 업무일지에 기록하고, 발주자(지원업무담당

       자)의 승인(부재시 유선보고)을 받아야 한다.

   2. 상주감리원은 감리사무실 출입구 부근에 부착한 근무상황판에 현장 근무위치 및 업무내용 등을 기록하여야 한다.

   3. 감리업자는 감리원이 감리업무 수행기간 중 법에 따른 교육훈련이나 민방위기본법 또는 향토예비군설치법 등에 따른 교육을

        받는 경우나 근로기준법에 따른 유급휴가로 현장을 이탈하게 되는 경우에는 감리업무에 지장이 없도록 직무대행자 지정(동일

        현장의 상주감리원 또는 비상주감리원)하여 업무 인계ㆍ인수 등의 필요한 조치를 하여야 한다.

   4. 상주감리원은 발주자의 요청이 있는 경우에는 초과근무를 하여야 하며, 공사업자의 요청이 있을 경우에는 발주자의 승인을 받

        아 초과근무를 하여야 한다. 이 경우 대가지급은 운영요령 또는 국가를 당사자로 하는 계약에 관한 법률에 따른 계약예규에서

        정하는 바에 따른다.

   5. 감리업자는 감리현장이 원활하게 운영될 수 있도록 감리용역비 중 직접경비를 감리대가기준에 따라 적정하게 사용하여야 하며,

        발주자가 요구할 경우 직접경비의 사용에 대한 증빙을 제출하여야 한다.

 ⑤ 비상주감리원은 다음 각 호에 따라 업무를 수행하여야 한다.

   1. 설계도서 등의 검토

   2. 상주감리원이 수행하지 못하는 현장 조사분석 및 시공상의 문제점에 대한 기술검토와 민원사항에 대한 현지조사 및 해결방안

        검토

   3. 중요한 설계변경에 대한 기술검토

   4. 설계변경 및 계약금액 조정의 심사

   5. 기성 및 준공검사

   6. 정기적(분기 또는 월별)으로 현장 시공상태를 종합적으로 점검ㆍ확인ㆍ평가하고 기술지도

   7. 공사와 관련하여 발주자(지원업무수행자 포함)가 요구한 기술적 사항 등에 대한 검토

   8. 그 밖에 감리업무 추진에 필요한 기술지원 업무

제6조(발주자의 지도ㆍ감독 및 지원업무수행자의 업무범위) ① 발주자는 감리용역계약서에 따라 다음 각 호의 사항에 대하여 감리

      원을 지도ㆍ감독하며 모든 지시 및 통보는 감리업자 또는 감리원을 통하여 전달 또는 시행되도록 하여야 한다.

   1. 적정자격 보유여부 및 상주이행 상태

   2. 품위손상 여부 및 근무자세

   3. 지시사항 이행상태

   4. 행정서류 및 비치서류의 처리기록 관리

   5. 각종 보고서의 처리상태

   6. 감리용역비 중 직접경비(감리대가기준)의 현장지급 여부 확인

 ② 발주자가 지정하는 지원업무담당자는 해당 공사의 수행에 따른 업무연락 및 문제점 파악ㆍ민원해결, 용지보상 지원업무 및 감리

      원의 지도ㆍ관리 업무를 수행한다. 다만, 공사의 중요성 및 현장여건상 현장에 상주하는 것이 공사추진상 효율적이라고 인정되

      는 경우에는 현장 상주근무를 할 수 있다.

 ③ 지원업무담당자는 발주자의 지시사항 등을 반드시 감리원을 통하여 전달하여야 하며 시공과 관련하여 공사업자에게 직접 지시

       하지 아니한다.

 ④ 지원업무담당자는 감리원이 공사중지 또는 재시공 명령을 행사하려는 경우에는 사전에 승인을 받도록 함으로써 감리원의 권한

      을 제약하는 일이 발생하지 않도록 하여야 하며, 현장에서 수행한 업무내용을 지원업무수행 기록부에 기록하여 비치한다.

 ⑤ 지원업무담당자의 주요 업무는 다음 각 호와 같다.

   1. 입찰참가자격심사(PQ) 기준 작성 (필요한 경우)

   2. 감리업무 수행계획서, 감리원 배치계획서 검토

   3. 보상 담당부서에서 수행하는 통상적인 보상업무 외에 감리원 및 공사업자와 협조하여 용지측량, 기공 (起工)승락, 지장물 이설

       확인 등의 용지보상 지원업무 수행

   4. 감리원에 대한 지도ㆍ점검(근태상황 등)

   5. 감리원이 수행할 수 없는 공사와 관련한 각종 관ㆍ민원업무 및 인ㆍ허가 업무를 해결하고, 특히 지역성 민원해결을 위한 합동조

       사, 공청회 개최 등 추진

   6. 설계변경, 공기연장 등 주요사항 발생시 발주자로부터 검토, 지시가 있을 경우, 현지 확인 및 검토ㆍ 보고

   7. 공사관계자회의 등에 참석, 발주자의 지시사항 전달 및 감리ㆍ공사수행상 문제점 파악ㆍ보고

   8. 필요시 기성검사 및 각종검사 입회

   9. 준공검사 입회

   10. 준공도서 등의 인수

   11. 하자발생시 현지조사 및 사후조치

제2장 공사착공 단계 감리업무

제7조(행정업무) ① 감리업자는 감리용역계약 즉시 상주 및 비상주감리원의 투입 등 감리업무 수행준비에 대하여 발주자와 협의하

    여야 하며, 계약서상 착수일에 감리용역을 착수하여야 한다. 다만, 감리대상 공사의 전부 또는 일부가 발주자의 사정 등으로 계약

    서상 착수일에 감리용역을 착수할 수 없는 경우에는 발주자는 실 착수시점 및 상주감리원 투입시기 등을 조정하여 감리업자에게

    통보하여야 한다.

 ② 감리업자는 감리용역 착수시 다음 각 호의 서류를 첨부한 착수신고서를 제출하여 발주자의 승인을 받아야 한다.

   1. 감리업무 수행계획서

   2. 감리비 산출내역서

   3. 상주, 비상주 감리원 배치계획서와 감리원의 경력확인서

   4. 감리원 조직 구성내용과 감리원별 투입기간 및 담당업무

 ③ 감리업자는 제2항제3호에 따른 감리원 배치계획서에 따라 감리원을 배치하여야 한다. 다만, 감리원의 퇴직ㆍ입원 등 부득이한

      사유로 감리원을 교체하려는 때에는 운영요령 제25조제5항ㆍ제9항에 따라교체ㆍ배치하여야 한다.

 ④ 발주자는 제2항제3호 및 제4호의 내용을 검토하여 감리원 또는 감리조직 구성 내용이 해당 공사현장의 공종 및 공사 성격에 적

      합하지 아니하다고 인정될 경우에는 감리업자에게 사유를 명시하여 서면으로 변경을 요구할 수 있으며, 변경요구를 받은 감리업

       자는 특별한 사유가 없으면 응하여야 한다.

 ⑤ 발주자의 승인을 받은 감리원은 업무의 연속성, 효율성 등을 고려하여 특별한 사유가 없으면 감리용역이 완료될 때까지 근무하

      여야 한다.

 ⑥ 감리원의 구성은 계약문서에 기술된 과업내용에 따라 관련 분야 기술자격 또는 학력ㆍ경력을 갖춘 사람으로 구성되어야 한다.

 ⑦ 책임감리원과 보조감리원은 개인별로 업무를 분담하고 그 분담 내용에 따라 업무 수행계획을 수립하여 과업을 수행하여야 한다.

 ⑧ 감리원은 시공과 관련하여 공사업자에게 각종 인ㆍ허가사항을 포함한 제반법규 등을 준수하도록 지도ㆍ 감독하여야 하며, 발주

      자가 받아야 하는 인ㆍ허가 사항은 발주자에게 협조ㆍ요청하여야 한다.

 ⑨ 감리원은 현장에 부임하는 즉시 사무소, 숙소 또는 비상연락처 및 FAX, 우편 연락처 등을 발주자에게 보고하여 업무연락에 차질

      이 없도록 하여야 하며, 연락처 등이 변경된 경우에도 즉시 보고하여야 한다.

제8조(설계도서 등의 검토) ① 감리원은 설계도면, 설계설명서, 공사비 산출내역서, 기술계산서, 공사계약서의 계약내용과 해당 공

     사의 조사 설계보고서 등의 내용을 완전히 숙지하여 새로운 방향의 공법개선 및 예산절감을 도모하도록 노력하여야 한다.

 ② 감리원은 설계도서 등에 대하여 공사계약문서 상호 간의 모순되는 사항, 현장 실정과의 부합여부 등 현장 시공을 주안으로 하여

      해당 공사 시작 전에 검토하여야 하며 검토내용에는 다음 각 호의 사항 등이 포함되어야 한다.

   1. 현장조건에 부합 여부

   2. 시공의 실제가능 여부

   3. 다른 사업 또는 다른 공정과의 상호부합 여부

   4. 설계도면, 설계설명서, 기술계산서, 산출내역서 등의 내용에 대한 상호일치 여부

   5. 설계도서의 누락, 오류 등 불명확한 부분의 존재여부

   6. 발주자가 제공한 물량 내역서와 공사업자가 제출한 산출내역서의 수량일치 여부

   7. 시공 상의 예상 문제점 및 대책 등

 ③ 감리원 제2항의 검토결과 불합리한 부분, 착오, 불명확하거나 의문사항이 있을 때에는 그 내용과 의견을 발주자에게 보고하여야

      한다. 또한, 공사업자에게도 설계도서 및 산출내역서 등을 검토하도록 하여 검토 결과를 보고 받아야 한다.

제9조(설계도서 등의 관리) ① 감리원은 감리업무 착수와 동시에 공사에 관한 설계도서 및 자료, 공사계약문서 등을 발주자로부터

      인수하여 관리번호를 부여하고, 관리대장을 작성하여 공사관계자 이외의 자에게 유출을 방지하는 등 관리를 철저히 하여야 하

      며, 외부에 유출하고자 하는 때에는 발주자 또는 지원업무담당자의 승인을 받아야 한다.

 ② 감리원은 설계도면 등 중요한 자료는 반드시 잠금장치로 된 서류함에 보관하여야 하며, 캐비닛 등에 보관 된 설계도서 및 관리

      서류의 명세서를 기록하여 내측에 부착하여 관리하여야 한다.

 ③ 공사업자가 차용하여 간 설계도서 등 중요자료를 반드시 잠금장치로 된 서류함에 보관하여 분실 또는 유실되지 않도록 지도ㆍ감

      독하여야 한다.

 ④ 감리원은 공사완료 후 공사 시작 전에 인수하여 보관하고 있는 설계도서 등을 발주자에게 반납하거나 지시에 따라 폐기 처분한

      다.

 ⑤ 감리원은 공사의 여건을 감안하여 각종 법령, 표준 설계설명서 및 필요한 기술서적 등을 비치하여야 한다.

제10조(공사표지판 등의 설치) ① 감리원은 공사업자가 전기공사업법 제24조에 따라 공사표지를 게시하고자 할 때에는 표지판의

   제작방법, 크기, 설치 장소 등이 포함된 표지판 제작설치계획서를 제출 받아 검토한 후 설치하도록 하여야 한다.

 ② 공사현장의 표지는 전기공사업법시행규칙 제13조에 따라 공사 시작일부터 준공 전일까지 게시ㆍ설치하여야 한다.

제11조(착공신고서 검토 및 보고) ① 감리원은 공사가 시작된 경우에는 공사업자로부터 다음 각 호의 서류가 포함된 착공신고서를

    제출받아 적정성 여부를 검토하여 7일 이내에 발주자에게 보고하여야 한다.

  1. 시공관리책임자 지정통지서(현장관리조직, 안전관리자)     2. 공사 예정공정표    3. 품질관리계획서

  4. 공사도급 계약서 사본 및 산출내역서

  5. 공사 시작 전 사진      6. 현장기술자 경력사항 확인서 및 자격증 사본     7. 안전관리계획서

  8. 작업인원 및 장비투입 계획서        9. 그 밖에 발주자가 지정한 사항

 ② 감리원은 다음 각 호를 참고하여 착공신고서의 적정여부를 검토하여야 한다.

  1. 계약내용의 확인

    가. 공사기간(착공~준공)

    나. 공사비 지급조건 및 방법(선급금, 기성부분 지급, 준공금 등)

    다. 그 밖에 공사계약문서에 정한 사항

  2. 현장기술자의 적격여부

   가. 시공관리책임자 : 전기공사업법 제17조

   나. 안전관리자 : 산업안전보건겁 제15조

  3. 공사 예정공정표 : 작업 간 선행ㆍ동시 및 완료 등 공사 전ㆍ후 간의 연관성이 명시되어 작성되고, 예정 공정률이 적정하게 작성

                                  되었는지 확인

  4. 품질관리계획 : 공사 예정공정표에 따라 공사용 자재의 투입시기와 시험방법, 빈도 등이 적정하게 반영되었는지 확인

  5. 공사 시작 전 사진 : 전경이 잘 나타나도록 촬영되었는지 확인

  6. 안전관리계획 : 산업안전보건법령에 따른 해당 규정 반영여부

  7. 작업인원 및 장비투입 계획 : 공사의 규모 및 성격, 특성에 맞는 장비형식이나 수량의 적정여부 등

제12조(공사관계자 합동회의) 감리원은 발주자(지원업무수행자)가 주관하는 공사관계자 합동회의에 참석하여 필요한 경우에는

      현장조사결과와 설계도면 등의 검토내용을 설명하여야 하며, 그 결과를 회의 및 협의내용 관리대장에 기록ㆍ관리하여야 한다.

제13조(하도급 관련 사항) ① 감리원은 공사업자가 도급받은 공사를 전기공사업법에 따라 하도급 하고자 발주자에게 통지하거나,

   동의 또는 승낙을 요청하는 사항에 대해서는 전기공사업법시행규칙 별지 제20호 서식의 전기공사 하도급 계약통지서에 관한 적정

   성 여부를 검토하여 요청받은 날부터 7일 이내에 발주자 에게 의견을 제출하여야 한다.

 ② 감리원은 제1항에 따라 처리된 하도급에 대해서는 공사업자가 하도급거래공정화에 관한 법률에 규정된 사항을 이행하도록 지도

      ㆍ감독하여야 한다.

 ③ 감리원은 공사업자가 하도급 사항을 제1항과 제2항에 따라 처리하지 않고 위장 하도급 하거나 무면허업자에게 하도급 하는 등

      불법적인 행위를 하지 않도록 지도하고, 공사업자가 불법하도급 하는 것을 안 때에는 공사를 중지시키고 발주자에게 서면으로

      보고하여야 하며, 현장 입구에 불법하도급 행위신고 표지판을 공사업자에게 설치하도록 하여야 한다.

제14조(현장사무소, 공사용 도로, 작업장부지 등의 선정) ① 감리원은 공사 시작과 동시에 공사업자에게 다음 각 호에 따른 가설시

     설물의 면적, 위치 등을 표시한 가설시설물 설치계획표를 작성하여 제출하도록 하여야 한다.

   1. 공사용도로(발ㆍ변전설비, 송ㆍ배전설비에 해당)

   2. 가설사무소, 작업장, 창고, 숙소, 식당 및 그 밖의 부대설비

   3. 자재 야적장

   4. 공사용 임시전력

 ② 감리원은 제1항에 따른 가설시설물 설치계획에 대하여 다음 각 호의 내용을 검토하고 지원업무담당자와 협의하여 승인하도록

      하여야 한다.

   1. 가설시설물의 규모는 공사규모 및 현장여건을 고려하여 정하여야 하며, 위치는 감리원이 공사 전구간의 관리가 용이하도록

         공사 중의 동선계획을 고려할 것

   2. 가설시설물이 공사 중에 이동, 철거되지 않도록 지하구조물의 시공위치와 중복되지 않는 위치를 선정

   3. 가설시설물에 우수가 침입되지 않도록 대지조성 시공기면(F.L)보다 높게 설치하여, 홍수시 피해발생유무 등을 고려할 것

   4. 식당, 세면장 등에서 사용한 물의 배수가 용이하고 주변 환경을 오염시키지 않도록 조치

   5. 가설시설물의 이용 등으로 인하여 인접 주민들에게 소음 등 민원이 발생하지 않도록 조치

제15조(현지 여건조사) ① 감리원은 공사 시작 후 조속한 시일 내에 공사추진에 지장이 없도록 공사업자와 합동으로 현지 조사하여

    시공자료로 활용하고 당초 설계내용의 변경이 필요한 경우에는 설계변경 절차에 따라 처리하여야 한다.

 ② 감리원은 제1항의 현지조사 내용과 설계도서의 공법 등을 검토하여 인근 주민 등에 대한 피해발생 가능성이 있을 경우에는 공사

      업자에게 대책을 강구하도록 하고, 설계변경이 필요한 경우에는 설계변경 절차에 따라 처리하여야 한다.

제3장 공사시행 단계 감리업무

제16조(일반 행정업무) ① 감리원은 감리업무 착수 후 빠른 시일 내에 해당 공사의 내용, 규모, 감리원 배치 인원수 등을 감안하여 각

    종 행정업무 중에서 최소한의 필요한 행정업무 사항을 발주자와 협의하여 결정하고, 이를 공사업자에게 통보하여야 한다.

 ② 감리원은 다음 각 호의 서식 중 해당 감리현장에서 감리업무 수행 상 필요한 서식을 비치하고 기록ㆍ보관하여야 한다.

   1. 감리업무일지 2. 근무상황판 3. 지원업무수행 기록부 4. 착수 신고서

   5. 회의 및 협의내용 관리대장 6. 문서접수대장 7. 문서발송대장 8. 교육실적 기록부 9. 민원처리부

   10. 지시부 11. 발주자 지시사항 처리부 12. 품질관리 검사ㆍ확인대장 13. 설계변경 현황

   14. 검사 요청서 15. 검사 체크리스트 16. 시공기술자 실명부 17. 검사결과 통보서

   18. 기술검토 의견서 19. 주요기자재 검수 및 수불부 20. 기성부분 감리조서

   21. 발생품(잉여자재) 정리부 22. 기성부분 검사조서 23. 기성부분 검사원 24. 준공 검사원

   25. 기성공정 내역서 26. 기성부분 내역서 27. 준공검사조서 28. 준공감리조서

   29. 안전관리 점검표 30. 사고 보고서 31. 재해발생 관리부

   32. 사후환경영향조사 결과보고서

 ③ 공사업자는 다음 각 호의 서식 중 해당 공사현장에서 공사업무 수행 상 필요한 서식을 비치하고 기록ㆍ 보관하여야 한다.

   1. 하도급 현황

   2. 주요인력 및 장비투입 현황

   3. 작업계획서

   4. 기자재 공급원 승인현황

   5. 주간공정계획 및 실적보고서

   6. 안전관리비 사용실적 현황

   7. 각종 측정 기록표

 ④ 감리원은 다음 각 호에 따른 문서의 기록관리 및 문서수발에 관한 업무를 하여야 한다.

   1. 감리업무일지는 감리원별 분담업무에 따라 항목별(품질관리, 시공관리, 안전관리, 공정관리, 행정 및 민원 등)로 수행업무의

        내용을 육하원칙에 따라 기록하며 공사업자가 작성한 공사일지를 매일 제출받아 확인한 후 보관한다.

   2. 주요한 현장은 공사 시작 전, 시공 중, 준공 등 공사과정을 알 수 있도록 동일 장소에서 사진을 촬영하여 보관한다.

   3. 현지조사 보고사항은 그 내용을 구체적으로 작성하여 현장을 답사하지 않고도 현황을 파악할 수 있을 정도로 명확히 기록한다.

   4. 각종 지시, 통보사항 및 회의내용 등 중요한 사항은 감리원 모두가 숙지하도록 교육 또는 공람시킨다.

   5. 문서는 성격별로 분류하여 관리하며, 서류가 손실되는 일이 없도록 목차 및 페이지를 기록하여 보관한다.

제17조(감리보고 등) ① 책임감리원은 감리업무 수행 중 긴급하게 발생되는 사항 또는 불특정하게 발생하는 중요사항에 대하여

    발주자에게 수시로 보고하여야 하며, 보고서 작성에 대한 서식은 특별히 정해진 것이 없으므로 보고사안에 따라 보고하여야 한다.

 ② 책임감리원은 다음 각 호의 사항이 포함된 분기보고서를 작성하여 발주자에게 제출하여야 한다. 보고서는 매 분기말 다음 달

      7일 이내로 제출한다.

   1. 공사추진 현황(공사계획의 개요와 공사추진계획 및 실적, 공정현황, 감리용역현황, 감리조직, 감리원 조치내역 등)

   2. 감리원 업무일지

   3. 품질검사 및 관리현황

   4. 검사요청 및 결과통보내용

   5. 주요기자재 검사 및 수불내용(주요기자재 검사 및 입ㆍ출고가 명시된 수불현황)

   6. 설계변경 현황

   7. 그 밖에 책임감리원이 감리에 관하여 중요하다고 인정하는 사항

 ③ 책임감리원은 다음 각 호의 사항이 포함된 최종감리보고서를 감리기간 종료 후 14일 이내에 발주자에게 제출하여야 한다.

   1. 공사 및 감리용역 개요 등(사업목적, 공사개요, 감리용역 개요, 설계용역 개요)

   2. 공사추진 실적현황(기성 및 준공검사 현황, 공종별 추진실적, 설계변경 현황, 공사현장 실정보고 및 처리현황, 지시사항 처리,

       주요인력 및 장비투입현황, 하도급 현황, 감리원 투입현황)

   3. 품질관리 실적(검사요청 및 결과통보현황, 각종 측정기록 및 조사표, 시험장비 사용현황, 품질관리 및 측정자 현황, 기술검토실

       적 현황 등)

   4. 주요기자재 사용실적(기자재 공급원 승인현황, 주요기자재 투입현황, 사용자재 투입현황)

   5. 안전관리 실적(안전관리조직, 교육실적, 안전점검실적, 안전관리비 사용실적)

   6. 환경관리 실적(폐기물발생 및 처리실적)

   7. 종합분석

 ④ 제1항부터 제3항까지에 따른 분기 및 최종감리보고서는 규칙제22조제3항에 따라 전산프로그램(CD- ROM)으로 제출할 수

      있다.

제18조(현장 정기교육) 감리원은 공사업자에게 현장에 종사하는 시공기술자의 양질시공 의식고취를 위한 다음 각 호와 같은 내용의

    현장 정기교육을 해당 현장의 특성에 적합하게 실시하도록 하게하고, 그 내용을 교육실적 기록부에 기록ㆍ비치하여야 한다.

   1. 관련 법령ㆍ전기설비기준, 지침 등의 내용과 공사현황 숙지에 관한 사항

   2. 감리원과 현장에 종사하는 기술자들의 화합과 협조 및 양질시공을 위한 의식교육

   3. 시공결과ㆍ분석 및 평가

   4. 작업시 유의사항 등

제19조(감리원의 의견제시 등) ① 감리원은 해당 공사와 관련하여 공사업자의 공법 변경요구 등 중요한 기술적인 사항에 대하여

    요구한 날부터 7일 이내에 이를 검토하고 의견서를 첨부하여 발주자에게 보고하여야 하며, 전문성이 요구되는 경우에는 요구가

    있는 날부터 14일 이내에 비상주감리의 검토의견서를 첨부하여 발주자에 보고하여야 한다. 이 경우 발주자는 그가 필요하다고

    인정하는 때에는 제3자에게 자문을 의뢰할 수 있다.

 ② 감리원은 시공과 관련하여 검토한 내용에 대하여 스스로 필요하다고 판단될 경우에는 발주자 또는 공사업자에게 그 검토의견을

      서면으로 제시할 수 있다.

 ③ 감리원은 시공 중 예산이 변경되거나 계획이 변경되는 중요한 민원이 발생된 때에는 발주자가 민원처리를 할 수 있도록 검토의

      견서를 첨부하여 발주자에게 보고하여야 한다.

 ④ 감리원은 공사와 직접 관련된 경미한 민원처리는 직접 처리하여야 하고, 전화 또는 방문민원을 처리함에 있어 민원인과의 대화

      는 원만하고 성실하게 하여야 하며 공사업자와 협조하여 적극적으로 해결방안을 강구ㆍ시행하고 그 내용은 민원처리부에 기록

      비치하여야 한다. 다만, 경미한 민원처리 사항 중 중요하다고 판단되는 경우에는 검토의견서를 첨부하여 발주자에게 보고하여야

      한다.

 ⑤ 감리원은 발주자(지원업무수행자)가 민원사항 처리를 위하여 조사와 서류작성의 요구가 있을 때에는 적극 협조하여야 한다.

제20조(시공기술자 등의 교체) ① 감리원은 공사업자의 시공기술자 등이 제2항 각 호에 해당되어 해당 공사 현장에 적합하지 않다

    고 인정되는 경우에는 공사업자 및 시공기술자에게 문서로 시정을 요구하고, 이에 불응하는 때에는 발주자에게 그 실정을 보고하

    여야 한다.

 ② 감리원으로부터 시공기술자의 실정보고를 받은 발주자는 지원업무담당자에게 실정 등을 조사ㆍ검토하게 하여 교체사유가 인정

     될 경우에는 공사업자에게 시공기술자의 교체를 요구하여야 한다. 이 경우 교체 요구를 받은 공사업자는 특별한 사유가 없으면

     신속히 교체요구에 응하여야 한다.

   1. 시공기술자 및 안전관리자가 관계 법령에 따른 배치기준, 겸직금지, 보수교육 이수 및 품질관리 등의 법규를 위반하였을 때

   2. 시공관리책임자가 감리원과 발주자의 사전 승낙을 받지 아니하고 정당한 사유 없이 해당 공사현장을 이탈한 때

   3. 시공관리책임자가 고의 또는 과실로 공사를 조잡하게 시공하거나 부실시공을 하여 일반인에게 위해  (危害)를 끼친 때

   4. 시공관리책임자가 계약에 따른 시공 및 기술능력이 부족하다고 인정되거나 정당한 사유 없이 기성 공정이 예정공정에 현격히

        미달한 때

   5. 시공관리책임자가 불법 하도급을 하거나 이를 방치하였을 때

   6. 시공기술자의 기술능력이 부족하여 시공에 차질을 초래하거나 감리원의 정당한 지시에 응하지 아니할

   7. 시공관리책임자가 감리원의 검사ㆍ확인 등 승인을 받지 아니하고 후속공정을 진행하거나 정당한 사유없이 공사를 중단할 때

제21조(제3자의 손해방지) ① 감리원은 다음 각 호의 공사현장 인근상황을 공사업자에게 충분히 조사하도록 함으로써 시공과 관련

    하여 제3자에게 손해를 주지 않도록 공사업자에게 대책을 강구하게 하여야 한다.

   1. 지하매설물      2. 인근의 도로      3. 교통시설물      4. 인접건조물     5. 농경지, 산림 등

 ② 감리원은 시공으로 인하여 지상건조물 및 지하매설물(급ㆍ배수관, 가스관, 전선관, 통신케이블 등)에 손해를 끼쳐 제3자에게 손

      해를 준 경우에는 공사업자 부담으로 즉시 원상 복구하여 민원이 발생되지 않도록 하여야 한다. 또한, 제3자에게 피해보상 문제

      가 제기되었을 경우에는 감리원은 객관적이고 공정한 판단에 근거한 의견을 제시할 수 있다.

제22조(공사업자에 대한 지시 및 수명사항의 처리) ① 감리원은 공사업자에게 시공과 관련하여 지시하는 경우에는 다음 각 호와

   같이 처리하여야 한다.

  1. 감리원은 시공과 관련하여 공사업자에게 지시를 하고자 할 경우에는 서면으로 하는 것을 원칙으로 하며, 현장 실정에 따라 시급

      한 경우 또는 경미한 사항에 대하여는 우선 구두지시로 시행하도록 조치하고, 추후에 이를 서면으로 확인하여야 한다.

  2. 감리원의 지시내용은 해당 공사 설계도면 및 설계설명서 등 관계 규정에 근거, 구체적으로 기술하여 공사업자가 명확히 이해할

      수 있도록 지시하여야 한다.

  3. 감리원은 지시사항에 대하여 그 이행상태를 수시로 점검하고 공사업자로부터 이행결과를 보고받아기록ㆍ관리하여야 한다.

 ② 감리원은 발주자로부터 지시를 받았을 때에는 다음 각 호와 같이 처리하여야 한다.

   1. 감리원은 발주자로부터 공사와 관련하여 지시를 받았을 경우에는 그 내용을 기록하고 신속히 이행되도록 조치하여야 하며,

        그 이행결과를 점검ㆍ확인하여 발주자에게 서면으로 조치결과를 보고하여야 한다.

   2. 감리원은 해당 지시에 대한 이행에 문제가 있을 경우에는 의견을 제시 할 수 있다.

   3. 감리원은 각종지시, 통보사항 등을 감리원 모두가 숙지하고 이행에 철저를 기하기 위하여 교육 또는 공람시켜야 한다.

제23조(사진촬영 및 보관) ① 감리원은 공사업자에게 촬영일자가 나오는 시공사진을 공종별로 공사 시작전부터 끝났을 때까지의

   공사과정, 공법, 특기사항을 촬영하고 공사내용(시공일자, 위치, 공종, 작업내용 등) 설명서를 기재, 제출하도록 하여 후일 참고자

   료로 활용하도록 한다. 공사기록사진은 공종별, 공사 추진 단계에 따라 다음의 사항을 촬영ㆍ정리하도록 하여야 한다.

   1. 주요한 공사현황은 공사 시작 전, 시공 중, 준공 등 시공과정을 알 수 있도록 가급적 동일 장소에서 촬영

   2. 시공 후 검사가 불가능하거나 곤란한 부분

    가. 암반선 확인 사진(송ㆍ배ㆍ변전접지설비에 해당)

    나. 매몰, 수중 구조물

    다. 매몰되는 옥내외 배관 등 광경

    라. 배전반 주변의 매몰배관 등

 ② 감리원은 특별히 중요하다고 판단되는 시설물에 대하여는 공사과정을 동영상 등으로 촬영하도록 하여야 한다.

 ③ 감리원은 제1항과 제2항에 따라 촬영한 사진은 Digital 파일, CD(필요시 촬영한 동영상)을 제출 받아 수시 검토ㆍ확인할 수 있도

      록 보관하고 준공시 발주자에게 제출하여야 한다.

제24조(품질관리 관련 감리업무) ① 감리원은 공사업자가 공사계약문서에서 정한 품질관리계획대로 품질에 영향을 미치는 모든

   작업을 성실하게 수행하는지 검사ㆍ확인 및 관리할 책임이 있다.

 ② 감리원은 공사업자가 품질관리계획 이행을 위해 제출하는 문서를 검토ㆍ확인 후 필요한 경우에는 발주자에게 승인을 요청하여

      야 한다.

 ③ 감리원은 품질관리계획이 발주자로부터 승인되기 전까지는 공사업자에게 해당 업무를 수행하게 하여서는 아니 된다.

 ④ 감리원이 품질관리계획과 관련하여 검토ㆍ확인하여야 할 문서는 계획서, 절차 및 지침서 등을 말한다.

 ⑤ 감리원은 공사업자가 작성 제출한 품질관리계획서에 따라 품질관리 업무를 적정하게 수행하였는지 여부를 검사ㆍ확인하여야

      하며, 검사결과 시정이 필요한 경우에는 공사업자에게 시정을 요구할 수 있으며, 시정을 요구받은 공사업자는 지체없이 시정하

      여야 한다.

 ⑥ 감리원은 부실시공으로 인하여 재시공 또는 보완 시공되지 않도록 가급적 품질상태를 수시로 검사ㆍ확인하여 부실공사가 사전

      에 방지되도록 적극 노력하여야 한다.

제25조(중점 품질관리) ① 감리원은 해당 공사의 설계도서, 설계설명서, 공정계획 등을 검토하여 품질관리가 소홀해지기 쉽거나

   하자발생 빈도가 높으며 시공 후 시정이 어렵고 많은 노력과 경비가 소요되는 공종 또는 부위를 중점 품질관리 대상으로 선정하여

   다른 공종에 비하여 우선적으로 품질관리 상태를 입회, 확인하여야 하며 중점 품질관리 공종 선정 시 고려해야 할 사항은 다음 각

   호와 같다.

   1. 공정계획에 따른 월별, 공종별 시험 종목 및 시험회수

   2. 공사업자의 품질관리 요원 및 공정에 따른 충원계획

   3. 품질관리 담당 감리원이 직접 입회, 확인이 가능한 적정시험 회수

   4. 공정의 특성상 품질관리 상태를 육안 등으로 간접 확인할 수 있는지 여부

   5. 작업조건의 양호, 불량상태

   6. 다른 현장의 시공사례에서 하자발생 빈도가 높은 공종인지 여부

   7. 품질관리 불량부위의 시정이 용이한지 여부

   8. 시공 후 지중에 매몰되어 추후 품질확인이 어렵고 재시공이 곤란한지 여부

   9. 품질 불량 시 인근 부위 또는 다른 공종에 미치는 영향의 대소

   10. 시공이 광활한 지역에서 이루어져 접근이 용이한지 여부

 ② 감리원은 선정된 중점 품질관리 공종별로 관리방안을 수립하여 공사업자에게 실행하도록 지시하고 실행결과를 수시로 확인하여

      야 한다. 중점 품질관리방안 수집 시 다음 각 호의 내용이 포함되어야 한다.

   1. 중점 품질관리 공종의 선정

   2. 중점 품질관리 공종별로 시공 중 및 시공 후 발생되는 예상 문제점

   3. 각 문제점에 대한 대책방안 및 시공지침

   4. 중점 품질관리 대상 시설물, 시공부분, 하자발생 가능성이 큰 지역 또는 부분을 선정

   5. 중점 품질관리 대상의 세부관리 항목의 선정

   6. 중점 품질관리 공종의 품질확인 지침

   7. 중점 품질관리 대장을 작성, 기록ㆍ관리하고 확인하는 절차

 ③ 감리원은 중점 품질관리 대상으로 선정된 공종은 효율적인 품질관리를 위하여 다음 각 호와 같이 관리하여야 한다.

   1. 감리원은 중점 품질관리 대상으로 선정된 공종에 대한 관리방안을 수립하여 시행 전에 발주자에게 보고하고 공사업자에게도

       통보한다.

   2. 해당 공종 및 시공부위는 상황판이나 도면 등에 표기하여 업무담당자, 감리원, 공사업자 모두가 항상 숙지하도록 한다.

   3. 공정계획 시 중점 품질관리 대상 공종이 동시에 여러 개소에서 시공되거나 공휴일, 야간 등 관리가 소홀해질 수 있는 시기에

        시공되지 않도록 조정한다.

   4. 필요시 해당 부위에 "중점 품질관리 공종" 팻말을 설치하고 주의사항을 명기한다.

   5. 시공 중 감리원은 물론 시공관리책임자가 반드시 입회하도록 한다.

제26조(성능시험 계획) ① 감리원은 공사업자에게 각 공정마다 준비과정에서부터 작업완료까지의 각 과정마다 품질확보를 위한 수

   단, 절차 등을 규정한 총체적 품질관리계획서(TQC : Total Quality Control)를 작성ㆍ제출하도록 하고 이를 검토ㆍ확인하여야

     한다.

 ② 감리원은 해당 공사에 사용될 전기기계ㆍ기구 및 자재가 규격에 적합한 것이 선정되고 시공시 품질관리가 효과적으로 수행되어

      하자발생을 사전에 예방할 수 있도록 품질관리 계획을 다음 각 호와 같이 지도한다.

   1. 공정계획에 따라 시험 종목을 선정하여 공사업자가 적정 품질관리를 할 수 있도록 사전에 지도한다.

   2. 공인기관에 의뢰시험을 실시해야 할 종목과 현장에서 실시 가능한 종목으로 구분하여 시험계획을 수립하고 의뢰시험의 경우에

        는 의뢰시험기관을 사전에 선정하여 소요 시험기간을 확인하며 현장시험의 경우에는 공정계획에 따라 소요 시험 장비를 사전

       에 현장 시험실에 비치하도록 한다.

   3. 각종 시험기록 서식은 해당 공사의 특성에 적합하도록 결정하고 공사업자가 공정계획서를 제출할 때에는 품질관리에 필요한

       시험요원수와 시험장비 등을 명시한 품질관리계획서를 첨부하도록 하여 효율적인 품질관리가 이루어질 수 있도록 사전 점검한

       다.

   4. 공사업자가 품질관리 시험요원의 자격이나 능력을 보유하고 있는지 확인하고 미흡한 부분은 사전에 교육ㆍ지도하며, 품질관리

       에 부적합한 자를 형식적으로 배치하였을 경우에는 교체하도록 한다.

   5. 1일 공정계획에 따른 품질관리 시험계획서를 접수하면 공종별, 시험 종목별 품질관리 시험요원을 확인하고 중점 품질관리 대상

       인 경우에는 품질관리 시험이 우선적으로 이루어질 수 있도록 지도한다.

   6. 공사업자의 품질관리책임자는 책임기술자를 임명하여 품질관리에 대한 책임과 권한이 시공관리책임자와 동등 수준이 되어

       실질적인 품질관리가 이루어질 수 있도록 확인한다.

   7. 발주자는 품질관리시험의 비용과 시험장비 구입손료 등을 공사비에 계상하여야 하며, 누락되었을 경우에는 설계변경시 반영하

       도록 한다.

제27조(품질관리ㆍ검사 요령) ① 감리원은 공사업자가 작성ㆍ제출한 품질관리계획서에 따라 검사ㆍ확인이 실시되는지를 확인하여

      야 한다.

  ② 감리원은 품질관리를 위한 검사ㆍ확인은 전기사업법에 따른 전기설비기술기준 및 산업표준화법에 따른 한국산업규격에 따라

       실시되는지 확인하여야 한다.

  ③ 감리원은 발주자 또는 공사업자가 품질검사ㆍ확인을 외부 전문기관 등에 대행시키고자 할 때에는 그 적정성 여부를 검토ㆍ확인

      하여야 한다.

제28조(검사성과에 관한 확인) 감리원은 해당 공사의 품질관리를 효율적으로 수행하기 위하여 공정별 검사 종목과 측정방법 및

    품질관리기준을 숙지하고 공사업자가 제출한 품질관리 검사성과를 확인하여야 하며, 검사성과표를 다음 각 호와 같이 활용하여

     야 한다.

   1. 감리원은 공사업자에게 공사의 검사성과표가 준공검사 완료까지 기록ㆍ보관되도록 하고 이를 기성검 사, 준공검사 등에 활용하

        여야 한다.

   2. 감리원은 검사결과 미비점이 발견되거나 불합격으로 판정되어 재검사를 실시하였을 경우에는 당초 검사성과표를 반드시 첨부

        하고 이를 모두 정비ㆍ보관하여야 한다.

   3. 발주자는 지형ㆍ지세에 따라 달라지는 대지저항율과 접지저항측정 등의 확인ㆍ기록 및 입회절차를 생략하고 매몰하는 행위를

        발견하였을 때에는 해당 부위에 대한 각종 시험 등을 무효로 처리하고 필요시 재시험을 할 수 있으며, 설계도서 및 관계 법령에

       적합하게 유지ㆍ관리되도록 하여야 한다.

제29조(시공관리 관련 감리업무) 감리원은 공사가 설계도서 및 관계 규정 등에 적합하게 시공되는지 여부를 확인하고 공사업자가

    작성 제출한 시공계획서, 시공상세도의 검토ㆍ확인 및 시공단계별 검사, 현장설 계변경 여건처리 등의 시공관리업무를 통하여 공

     사목적물이 소정의 공기 내에 우수한 품질로 완공되도록 철저를 기하여야 한다.

제30조(시공계획서의 검토ㆍ확인) ① 감리원은 공사업자가 작성ㆍ제출한 시공계획서를 공사 시작일부터 30일 이내에 제출받아

    이를 검토ㆍ확인하여 7일 이내에 승인하여 시공하도록 하여야 하고, 시공계획서의 보완이 필요한 경우에는 그 내용과 사유를

    문서로서 공사업자에게 통보하여야 한다. 시공계획서에는 시공계획서의 작성기준과 함께 다음 각 호의 내용이 포함되어야 한다.

   1. 현장 조직표 2. 공사 세부공정표 3. 주요 공정의 시공 절차 및 방법 4. 시공일정

   5. 주요 장비 동원계획 6. 주요 기자재 및 인력투입 계획 7. 주요 설비

   8. 품질ㆍ안전ㆍ환경관리 대책 등

 ② 감리원은 시공계획서를 공사 착공신고서와 별도로 실제 공사시작 전에 제출받아야 하며, 공사 중 시공계획서에 중요한 내용변경

      이 발생할 경우에는 그 때마다 변경 시공계획서를 제출받은 후 5일 이내에 검토ㆍ확인하여 승인한 후 시공하도록 하여야 한다.

제31조(시공상세도 승인) ① 감리원은 공사업자로부터 시공상세도를 사전에 제출받아 다음 각 호의 사항을 고려하여 공사업자가

    제출한 날부터 7일 이내에 검토ㆍ확인하여 승인 한 후 시공할 수 있도록 하여야 한 다. 다만, 7일 이내에 검토ㆍ확인이 불가능한

    때에는 사유 등을 명시하여 통보하고, 통보사항이 없는 때에는 승인한 것으로 본다.

  1. 설계도면, 설계설명서 또는 관계 규정에 일치하는지 여부

  2. 현장의 시공기술자가 명확하게 이해할 수 있는지 여부

  3. 실제시공 가능 여부

  4. 안정성의 확보 여부

  5. 계산의 정확성

  6. 제도의 품질 및 선명성, 도면작성 표준에 일치 여부

  7. 도면으로 표시 곤란한 내용은 시공시 유의사항으로 작성되었는지 등의 검토

 ② 시공상세도는 설계도면 및 설계설명서 등에 불명확한 부분을 명확하게 해줌으로써 시공 상의 착오방지 및 공사의 품질을 확보하

      기 위한 수단으로 다음 각 호의 사항에 대한 것과 공사 설계설명서에서 작성하도록 명시한 시공상세도에 대하여 작성하였는지를

      확인한다. 다만, 발주자가 특별 설계설명서에 명시한 사항과 공사 조건에 따라 감리원과 공사업자가 필요한 시공상세도를 조정

      할 수 있다.

   1. 시설물의 연결ㆍ이음부분의 시공 상세도

   2. 매몰시설물의 처리도

   3. 주요 기기 설치도

   4. 규격, 치수 등이 불명확하여 시공에 어려움이 예상되는 부위의 각종 상세도면

 ③ 공사업자는 감리원이 시공 상 필요하다고 인정하는 경우에는 시공상세도를 제출하여야 하며, 감리원이 시공상세도(Shop

      Drawing)를 검토ㆍ확인하여 승인할 때까지 시공을 해서는 아니 된다.

제32조(금일 작업실적 및 계획서의 검토ㆍ확인) ① 감리원은 공사업자로부터 명일 작업계획서를 제출받아 공사업자와 그 시행상의

   가능성 및 각자가 수행하여야 할 사항을 협의하여야 하고 명일 작업계획의 공종 및 위치에 따라 감리원의 배치, 감리시간 등의 일

   일 감리업무 수행을 검토ㆍ확인하고 이를 감리일지에 기록하여야 한다.

 ② 감리원은 공사업자로부터 금일 작업실적이 포함된 공사업자의 공사일지 또는 작업일지 사본(공사업자 자체양식)을 제출받아

      계획대로 작업이 추진되었는지 여부를 확인하고 금일 작업실적과 사용자재량, 품질관리 시험회수 및 성과 등이 서로 일치하는지

       여부를 검토ㆍ확인하고 이를 감리일지에 기록하여야 한다.

제33조(시공확인) 감리원은 다음 각 호의 시공 확인업무를 수행하여야 한다.

  1. 공사목적물을 제조, 조립, 설치하는 시공과정에서 가설시설물공사와 영구시설물공사의 모든 작업단계의 시공상태 확인

  2. 시공ㆍ확인하여야 할 구체적인 사항은 해당 공사의 설계도면, 설계설명서 및 관계 규정에 정한 공종을 반드시 확인

  3. 공사업자가 측량하여 말뚝 등으로 표시한 시설물의 배치 위치를 공사업자로부터 제출받아 시설물의 위치, 표고, 치수의 정확도

       확인

  4. 수중 또는 지하에서 수행하는 시공이나 외부에서 확인하기 곤란한 시공에는 반드시 검사하여 시공 당시 상세한 경과기록 및

       사진촬영 등의 방법으로 그 시공내용을 명확히 입증할 수 있는 자료를 작성하여 비치하고, 발주자 등의 요구가 있을 때에는

        제시

제34조(검사업무) ① 감리원은 다음 각 호의 검사업무 수행 기본방향에 따라 검사업무를 수행하여야 한다.

  1. 감리원은 현장에서의 시공확인을 위한 검사는 해당 공사와 현장조건을 감안한 "검사업무지침"을 현장 별로 작성ㆍ수립하여

       발주자의 승인을 받은 후 이를 근거로 검사업무를 수행함을 원칙으로 한다. 검사업무지침은 검사하여야 할 세부공종, 검사절차,

       검사시기 또는 검사빈도, 검사 체크리스트 등의 내용을 포함하여야 한다.

  2. 수립된 검사업무지침은 모든 시공 관련자에게 배포하고 주지시켜야 하며, 보다 확실한 이행을 위하여 교육한다.

  3. 현장에서의 검사는 체크리스트를 사용하여 수행하고, 그 결과를 검사 체크리스트에 기록한 후 공사업자에게 통보하여 후속 공정

      의 승인여부와 지적사항을 명확히 전달한다.

  4. 검사 체크리스트에는 검사항목에 대한 시공기준 또는 합격기준을 기재하여 검사결과의 합격여부를 합리적으로 신속 판정한다.

  5. 단계적인 검사로는 현장 확인이 곤란한 공종은 시공 중 감리원의 계속적인 입회ㆍ확인으로 시행한다.

  6. 공사업자가 검사요청서를 제출할 때 시공기술자 실명부가 첨부되었는지를 확인한다.

  7. 공사업자가 요청한 검사일에 감리원이 정당한 사유없이 검사를 하지 않는 경우에는 공정추진에 지장이 없도록 요청한 날 이전

       또는 휴일 검사를 하여야 하며 이때 발생하는 감리대가는 감리업자가 부담한다.

 ② 감리원은 다음 각 호의 사항이 유지될 수 있도록 검사 체크리스트를 작성하여야 한다.

  1. 체계적이고 객관성 있는 현장 확인과 승인

  2. 부주의, 착오, 미확인에 따른 실수를 사전 예방하여 충실한 현장 확인업무 유도

  3. 확인ㆍ검사의 표준화로 현장의 시공기술자에게 작업의 기준 및 주안점을 정확히 주지시켜 품질향상을 도모

  4. 객관적이고 명확한 검사결과를 공사업자에게 제시하여 현장에서의 불필요한 시비를 방지하는 등의 효율적인 확인ㆍ검사업무

        도모

 ③ 감리원은 다음 각 호의 검사절차에 따라 검사업무를 수행하여야 한다.

   1. 검사 체크리스트에 따른 검사는 1차적으로 시공관리책임자가 검사하여 합격된 것을 확인한 후 그 확인한 검사 체크리스트를

        첨부하여 검사 요청서를 감리원에게 제출하면 감리원은 1차 점검내용을 검토한 후, 현장 확인 검사를 실시하고 검사결과 통보

        서를 시공관리책임자에게 통보한다.

   2. 검사결과 불합격인 경우에는 그 불합격된 내용을 공사업자가 명확히 이해할 수 있도록 상세하게 불합격 내용을 첨부하여 통보

       하고, 보완시공 후 재검사를 받도록 조치한 후 감리일지와 감리보고서에 반드시 기록하고 공사업자가 재검사를 요청할 때에는

       잘못 시공한 시공기술자의 서명을 받아 그 명단을 첨부하도록 하여야 한다.

<검사절차>

  ④ 감리원은 검사할 검사항목(Check Point)을 계약설계도면, 설계설명서, 기술기준, 지침 등의 관련 규정을 기준으로 작성하며

       공사 목적물을 소정의 규격과 품질로 완성하는데 필수적인 사항을 포함하여 검사 항목을 결정하여야 한다.

  ⑤ 감리원은 시공계획서에 따른 일정 단계의 작업이 완료되면 공사업자로부터 검사 요청서를 제출받아 그 시공상태를 확인ㆍ검사

       하는 것을 원칙으로 하고, 가능한 한 공사의 효율적인 추진을 위하여 시공과정에서 수시 입회하여 확인ㆍ검사하도록 한다.

  ⑥ 감리원은 검사할 세부공종과 시기를 작업 단계별로 정확히 파악하여 검사를 수행하여야 한다.

제35조(특수공법 검토) 감리원은 특수한 공법이 적용되는 경우의 기술검토 및 시공상 문제점 등을 검토할 때마다 비상주감리원 등

    을 활용하고, 필요시 발주자와 협의하여 외부 전문가의 자문을 받아 검토의견을 제시할 수 있으며 특수한 공종에 대하여 외부 전

    문가의 감리 참여가 필요하다고 판단될 경우에는 발주자와 협의하여 조치할 수 있다.

제36조(기술검토 의견서) ① 감리원은 시공 중 발생되는 기술적 문제점, 설계변경사항, 공사계획 및 공법변경 문제, 설계도면과

   설계설명서 상호 간의 차이, 모순 등의 문제점, 그 밖에 공사업자가 시공 중 당면하는 문제점 및 발주자가 해당 공사의 기술검토를

   요청한 사항에 대하여 현지실정을 충분히 조사, 검토, 분석하여 공사업자가 공사를 원활히 수행할 수 있는 해결방안을 제시하여야

   한다.

 ② 기술검토는 반드시 기술검토서를 작성ㆍ제출하여야 하고 상세 기술검토 내역 또는 근거가 첨부되어야 한다.

제37조(주요 기자재 공급원의 검토ㆍ승인) ① 감리원은 공사업자에게 공정계획에 따라 사전에 주요기자재 (KS의무화 품목 등) 공급

   원 승인신청서를 기자재 반입 7일 전까지 제출하도록 하여야 한다. 다만, 관련 법령에 따라 품질검사를 받았거나, 품질을 인정받은

   기자재에 대하여는 예외로 한다.

 ② 감리원은 시험성적서가 품질기준을 만족하는지 여부를 확인하고 품명, 공급원, 납품실적 등을 고려하여 적합한 것으로 판단될

      경우에는 주요기자재 공급승인 요청서를 제출받은 날부터 7일 이내에 검토하여 승인하여야 한다.

 ③ 감리원은 공사업자에게 KS마크가 표시된 양질의 기자재를 선정하도록 감리하여야 한다.

 ④ 감리원은 주요기자재 공급원 승인 후에도 반입 사용자재에 대한 품질관리시험 및 품질변화여부 등에 대하여도 수시로 확인하여

      야 한다.

 ⑤ 감리원은 주요기자재 공급승인 요청서를 공사업자로부터 제출받을 때 주요기자재에 대하여는 생산중지 등 부득이한 경우에 대

      처할 수 있도록 대책을 마련할 것을 지시하여야 한다.

 ⑥ 감리원은 주요기자재 공급승인 요청서에 다음 각 호의 관계 서류를 첨부하도록 하여야 한다.

   1. 품질시험 대행 국ㆍ공립시험기관의 시험성과

   2. 납품실적 증명

   3. 시험성과 대비표

제38조(주요기자재 및 지급자재의 검수 및 관리) ① 감리원은 공사업자에게 공정계획에 따라 사전에 주요기자재 수급계획을 수립하

      여 기자재가 적기에 현장에 반입되도록 검토하고, 지급기자재의 수급계획에 대하여는 발주자에 보고하여 기자재의 수급차질에

       따른 공정지연이 발생하지 않도록 하여야 한다.

 ② 감리원은 주요기자재 수급계획이 공정계획과 부합되는지 확인하고 미비점이 있으면 공사업자에게 계획을 수정하도록 하여야

       한다.

 ③ 감리원은 공사 목적물을 구성하는 주요기기, 설비, 제조품, 자재 등의 주요기자재가 공급원 승인을 받은 후 현장에 반입되면

       공사업자로부터 송장 사본을 접수함과 동시에 반입된 기자재를 검수하고, 그 결과를 검수부에 기록ㆍ비치하여야 한다.

 ④ 감리원은 계약 품질조건과의 일치여부를 확인하는 기자재 검수를 할 때에 규격, 성능, 수량뿐만 아니라 반드시 품질의 변질여부

      를 확인하여야 하고, 변질되었을 때에는 즉시 현장에서 반출하도록 하고 반출여부를 확인하여야 하며 의심스러운 것은 별도

      보관하도록 한 후 품질시험 결과에 따라 검수여부를 확정하여야 한다.

 ⑤ 감리원은 공사업자에게 현장에 반입된 기자재가 도난 및 우천에 따른 훼손 또는 유실되지 않게 품목별, 규격별로 관리ㆍ저장하

      도록 하여야 하고 공사현장에 반입된 검수기자재 또는 시험합격 기자재는 공사업자 임의로 공사현장 이외로 반출하지 못하도록

       하여야 하고 주요기자재 검수 및 수불부에 기록ㆍ관리하여야 한다.

 ⑥ 감리원은 수급 요청한 기자재가 배정되면 납품지시서에 기록된 품명, 수량, 인도장소 등을 확인하고, 공사업자에게 인수 준비 후

      인수하도록 하여야 한다.

 ⑦ 감리원은 현장에서 품질시험ㆍ검사를 실시할 수 없는 기자재는 공사업자와 공동 입회하여 생산 공장에서 시험ㆍ검사를 실시하

       거나 의뢰시험을 요청하여 시험결과를 사전에 검토하여 품질을 확인하여야 한다.

 ⑧ 감리원은 기자재가 현장에 반입되면 송장 또는 납품서를 확인하고 수량, 규격, 외관상태 등을 검사하며, 주요기자재 운반차량의

      송장을 확인하여 과적차량으로 확인되면 반입을 금지시켜야 한다.

 ⑨ 감리원은 지급기자재의 현장 반입검사 이후 이의 제기 등을 예방하기 위하여 공사업자가 검사에 입회하도록 한다.

 ⑩ 감리원은 지급기자재에 대한 검수조서를 작성할 때에는 공사업자가 입회하여 날인하도록 하고, 검수조서는 발주자에게 보고하

       여야 한다.

 ⑪ 공사업자는 현지 사정에 따라 지급기자재가 적기에 공급되지 못하여 공사 추진에 지장이 발생한 경우에는 대체 사용요청을 할

      수 있다.

 ⑫ 감리원은 공정계획, 공기 등을 감안하여 공사업자의 요청으로 대체 사용이 불가피하다고 판단될 경우에는 발주자의 승인을 받은

      후 허용하도록 한다.

 ⑬ 감리원은 대체 사용 기자재에 대하여도 품질, 규격 등을 확인하고 검수를 해야 한다.

 ⑭ 감리원은 잉여지급 기자재가 발생하였을 때에는 품명, 수량 등을 조사하여 발주자에게 보고하여야 하며, 공사업자에게 지정장소

      에 반납하도록 하여야 한다.

제39조(지장물 등 철거확인) ① 감리원은 기존시설물을 철거할 때에는 공사업자에게 철거품목의 규격ㆍ수량 등을 조사하도록 하고,

    철거 전ㆍ후의 광경사진도 촬영(동일지점)하도록 하여 조사내역과 사진을 제출받아 확인ㆍ검토하여 필요시 발주자에게 보고하여

    야 한다.

 ② 감리원은 공사 중에 지하매설물 등 새로운 지장물을 발견하였을 때에는 공사업자로부터 상세한 내용이 포함된 지장물 조서를 제

      출받아 이를 확인한 후 발주자에게 조속히 보고하여야 한다.

제40조(현장상황 보고) ① 감리원은 시공 중 불가항력적인 재해의 발생, 시공 중단의 필요성 등 감리원의 권한에 속하지 않는 사태

     가 발생될 경우에는 육하원칙에 따라 검토의견을 첨부하여 발주자에게 현장상황을 신속히 보고하고 그 지시에 따라야 한다.

 ② 감리원은 공사현장에 다음 각 호의 사태가 발생하였을 때에는 필요한 응급조치를 취하는 동시에 상세한 경위를 발주자에게 보고

      하여야 한다.

   1. 천재지변 등의 사유로 공사현장에 피해가 발생하였을 때

   2. 시공관리책임자가 승인 없이 2일 이상 현장에 상주하지 않을 때

   3. 공사업자가 정당한 사유 없이 공사를 중단할 때

   4. 공사업자가 계약에 따른 시공능력이 없다고 인정되거나 공정이 현저히 미달될 때

   5. 공사업자가 불법하도급 행위를 할 때

   6. 그 밖에 공사추진에 지장이 있을 때

제41조(감리원의 공사 중지명령 등) ① 법 제13조에 따라 감리원은 공사업자가 공사의 설계도서, 설계설명서 그 밖에 관계 서류의

   내용과 적합하지 아니하게 시공하는 경우에는 재시공 또는 공사 중지명령이나 그 밖에 필요한 조치를 할 수 있다.

 ② 제1항에 따라 감리원으로부터 재시공 또는 공사 중지명령 그 밖에 필요한 조치에 대한 지시를 받은 공사업자는 특별한 사유가

       없으면 이에 응하여야 한다.

 ③ 감리원이 공사업자에게 재시공 또는 공사 중지명령 그 밖에 필요한 조치를 취한 때에는 발주자에게 보고 하여야 한다. 다만, 경

      미한 시정사항 및 재시공은 보고를 생략할 수 있다.

 ④ 발주자는 감리원으로부터 제3항에 따른 재시공 또는 공사 중지명령 그 밖에 필요한 조치에 관한 보고를 받은 때에는 이를 검토

      한 후 시정여부의 확인, 공사 재개지시 등 필요한 조치를 하여야 한다.

 ⑤ 감리원은 제1항에 따른 재시공 또는 공사 중지명령을 하였을 경우에는 발주자가 공사 중지 사유가 해소되었다고 판단되어 공사

      재개를 지시할 때에는 특별한 사유가 없으면 이에 응하여야 한다.

 ⑥ 발주자는 제1항에 따른 감리원의 공사 중지명령 등의 조치를 이유로 감리원 등의 변경, 현장상주의 거부, 감리대가 지급의 거부

      ㆍ지체 등 감리원에게 불이익한 처분을 하여서는 아니 된다.

 ⑦ 공사중지 및 재시공 지시 등의 적용한계는 다음 각 호와 같다.

   1. 재시공: 시공된 공사가 품질확보 미흡 또는 위해를 발생시킬 우려가 있다고 판단되거나, 감리원의 확인ㆍ검사에 대한 승인을 받

                     지 아니하고 후속 공정을 진행한 경우와 관계 규정에 맞지 아니하게 시공한 경우

   2. 공사중지: 시공된 공사가 품질확보 미흡 또는 중대한 위해를 발생시킬 우려가 있다고 판단되거나, 안전상 중대한 위험이 발견된

                    경우에는 공사중지를 지시할 수 있으며 공사중지는 부분중지와 전면중지로 구분한다.

    가. 부분중지

      (1) 재시공 지시가 이행되지 않는 상태에서는 다음 단계의 공정이 진행됨으로써 하자발생이 될 수 있다고 판단될 때

      (2) 안전시공상 중대한 위험이 예상되어 물적, 인적 중대한 피해가 예견될 때

      (3) 동일 공정에 있어 3회 이상 시정지시가 이행되지 않을 때

      (4) 동일 공정에 있어 2회 이상 경고가 있었음에도 이행되지 않을 때

    나. 전면중지

      (1) 공사업자가 고의로 공사의 추진을 지연시키거나, 공사의 부실 발생우려가 짙은 상황에서 적절한 조치를 취하지 않은 채 공사

           를 계속 진행하는 경우

      (2) 부분중지가 이행되지 않음으로써 전체공정에 영향을 끼칠 것으로 판단될 때

      (3) 지진ㆍ해일ㆍ폭풍 등 불가항력적인 사태가 발생하여 시공을 계속할 수 없다고 판단될 때

      (4) 천재지변 등으로 발주자의 지시가 있을 때

 ⑧ 감리원은 공사업자가 재시공, 공사 중지명령 등에 대한 필요한 조치를 이행하지 아니한 때에는 법제13조에 따라 공사업자에

      대한 제재조치를 취하도록 발주자에게 요구하여야 한다.

제42조(공사현장 정리) ① 감리원은 공사현장이 항상 깨끗이 정리 정돈되어 효율적인 시공관리가 되도록 수시로 현장을 확인ㆍ점검

     하여야 한다.

 ② 시공이 완료되었을 때에는 준공 전에 공사업자에게 공사용 가설시설물의 철거, 잉여자재 반출 등 현장을 정리하도록 감리하여야

       한다.

제43조(공정관리) ① 감리원은 해당 공사가 정해진 공기 내에 설계설명서, 도면 등에 따라 우수한 품질을 갖추어 완성될 수 있도록

    공정관리의 계획수립, 운영, 평가에 있어서 공정진척도 관리와 기성관리가 동일한 기준으로 이루어질 수 있도록 감리하여야 한다.

 ② 감리원은 공사 시작일부터 30일 이내에 공사업자로부터 공정관리 계획서를 제출받아 제출받은 날부터 14일 이내에 검토하여

      승인하고 발주자에게 제출하여야 하며 다음 각 호의 사항을 검토ㆍ확인하여야 한다.

   1. 공사업자의 공정관리 기법이 공사의 규모, 특성에 적합한지 여부

   2. 계약서, 설계설명서 등에 공정관리 기법이 명시되어 있는 경우에는 명시된 공정관리 기법으로 시행되도록 감리

   3. 계약서, 설계설명서 등에 공정관리 기법이 명시되어 있지 않을 경우, 단순한 공종 및 보통의 공종 공사인 경우에는 공사조건에

        적합한 공정관리 기법을 적용하도록 하고, 복잡한 공종의 공사 또는 감리원이 PERT/CPM 이론을 기본으로 한 공정관리가

         필요하다고 판단하는 경우에는 별도의 PERT/CPM 기법에 의한 공정관리를 적용하도록 조치

   4. 특수한 현장여건으로 전산공정관리 등이 필요하다고 판단되는 경우에는 발주자에게 별도의 공정관리를 시행하도록 건의

   5. 감리원은 일정관리와 원가관리, 진도관리가 병행될 수 있는 종합관리 형태의 공정관리가 되도록 조치

 ③ 감리원은 공사의 규모, 공종 등 제반여건을 감안하여 공사업자가 공정관리업무를 성공적으로 수행할 수 있는 공정관리 조직을

      갖추도록 다음 각 호의 사항을 검토ㆍ확인하여야 한다.

   1. 공정관리 요원 자격 및 그 요원 수의 적합 여부

   2. Software와 Hardware 규격 및 그 수량의 적합 여부

   3. 보고체계의 적합성 여부

   4. 계약공기의 준수 여부

   5. 각 공종별 작업공기에 품질ㆍ안전관리가 고려되었는지 여부

   6. 지정휴일과 기상조건 감안 여부

   7. 자원조달 여부

   8. 공사주변의 여건 및 법적제약조건 감안 여부

   9. 주공정의 적합 여부

   10. 동원 가능한 장비, 그 밖의 부대설비 및 그 성능 감안 여부

   11. 동원 가능한 작업인원과 작업자의 숙련도 감안 여부

   12. 특수장비 동원을 위한 준비기간의 반영 여부

   13. 그 밖에 필요하다고 판단되는 사항

제44조(공사진도 관리) ① 감리원은 공사업자로부터 전체 실시공정표에 따른 월간, 주간 상세공정표를 사전에 제출받아 검토ㆍ확인

     하여야 한다.

   1. 월간 상세공정표 : 작업 착수 7일전 제출

   2. 주간 상세공정표 : 작업 착수 4일전 제출

 ② 감리원은 매주 또는 매월 정기적으로 공사진도를 확인하여 예정공정과 실시공정을 비교하여 공사의 부진 여부를 검토한다.

 ③ 감리원은 현장여건, 기상조건, 지장물 이설 등에 따른 관련 기관 협의사항이 정상적으로 추진되는지를 검토ㆍ확인하여야 한다.

 ④ 감리원은 공정진척도 현황을 최근 1주일 전의 자료가 유지될 수 있도록 관리하고 공정지연을 방지하기 위하여 주 공정 중심의

      일정관리가 될 수 있도록 공사업자를 감리하여야 한다.

 ⑤ 감리원은 주간 단위의 공정계획 및 실적을 공사업자로부터 제출받아 검토ㆍ확인하고, 필요한 경우에는 공사업자의 시공관리책

      임자를 포함한 관계 직원 합동으로 금주작업에 대한 실적을 분석ㆍ평가하고, 공사추진에 지장을 초래하는 문제점, 잘못 시공된

      부분의 지적 및 재시공 등의 지시와 재발방지대책, 공정진도의 평가, 그 밖에 공사추진 상 필요한 내용의 협의를 위한 주간 또는

      월간 공사 추진회의를 개최하고 그 회의록을 관리하여야 한다.

제45조(부진공정 만회대책) ① 감리원은 공사 진도율이 계획공정 대비 월간 공정실적이 10% 이상 지연되거나, 누계공정 실적이

     5% 이상 지연될 때에는 공사업자에게 부진사유 분석, 만회대책 및 만회공정표를 수립하여 제출하도록 지시하여야 한다.

 ② 감리원은 공사업자가 제출한 부진공정 만회대책을 검토ㆍ확인하고, 그 이행 상태를 주간단위로 점검ㆍ 평가하여야 하며, 공사추

      진회의 등을 통하여 미 조치 내용에 대한 필요대책 등을 수립하여 정상 공정으로 회복할 수 있도록 조치하여야 한다.

 ③ 감리원은 검토ㆍ확인한 부진공정 만회대책과 그 이행상태의 점검ㆍ평가결과를 감리보고서에 수록하여 발주자에게 보고하여야

      한다.

제46조(수정 공정계획) ① 감리원은 설계변경 등으로 인한 물공량의 증감, 공법변경, 공사 중 재해, 천재지변 등 불가항력에 따른

    공사중지, 지급자재 공급지연 등으로 인하여 공사진척 실적이 지속적으로 부진할 경우에는 공정계획을 재검토하여 수정공정

    계획수립의 필요성을 검토하여야 한다.

 ② 감리원은 공사업자의 요청 또는 감리원의 판단에 따라 수정공정 계획을 수립할 경우에는 공사업자로부터 수정 공정계획을 제출

      받아 제출일부터 7일 이내에 검토하여 승인하고 발주자에게 보고하여야 한다.

 ③ 감리원은 수정 공정계획을 검토할 때에는 수정목표 종료일이 당초 계약종료일을 초과하지 않도록 조치하여야 하며, 초과할 경우

       에는 그 사유를 분석하여 감리원의 검토안을 작성하고 필요시 수정 공정계획과 함께 발주자에게 보고하여야 한다.

제47조(공정보고 등) ① 감리원은 주간 및 월간단위의 공정현황을 공사업자로부터 제출받아 검토ㆍ확인하여야 한다.

 ② 감리원은 공정현황을 분기감리보고서에 포함하여 발주자에게 보고하여야 한다.

 ③ 감리원은 공사업자가 준공기한 연기를 요청할 경우에는 타당성을 검토ㆍ확인하고 검토의견서를 첨부하여 발주자에게 보고하여

      야 한다.

제48조(안전관리) ① 감리원은 공사의 안전 시공을 위해서 안전조직을 갖추도록 하고 안전조직은 현장 규모와 작업내용에 따라

    구성하며 동시에 산업안전보건법에 명시된 업무가 수행되도록 조직을 편성하여야 한다.

 ② 책임감리원은 소속 직원 중 안전담당자를 지정하여 공사업자의 안전관리자를 지도ㆍ감독하도록 하여야 하며, 공사전반에 대한

      안전관리계획의 사전검토, 실시확인 및 평가, 자료의 기록유지 등 사고예방을 위한 제반 안전관리업무에 대하여 확인을 하도록

       하여야 한다.

 ③ 감리원은 공사업자에게 공사현장에 배치된 소속 직원 중에서 안전보건관리책임자(시공관리책임자)와 안전관리자(법정자격자)

      를 지정하게 하여 현장의 전반적인 안전ㆍ보건문제를 책임지고 추진하도록 하여야 한다.

 ④ 감리원은 공사업자에게 근로기준법, 산업안전보건법, 산업재해보상보험법 및 그 밖의 관계 법규를 준수하도록 하여야 한다.

 ⑤ 감리원은 산업재해 예방을 위한 제반 안전관리 지도에 적극적인 노력과 동시에 안전 관계 법규를 이행하도록 하기 위하여 다음

      각 호와 같은 업무를 수행하여야 한다.

   1. 공사업자의 안전조직 편성 및 임무의 법상 구비조건 충족 및 실질적인 활동 가능성 검토

   2. 안전관리자에 대한 임무수행 능력보유 및 권한부여 검토

   3. 시공계획과 연계된 안전계획의 수립 및 그 내용의 실효성 검토

   4. 유해, 위험 방지계획(수립 대상에 한함) 내용 및 실천가능성 검토 (산업안전보건법 제48조제3항 및 제4항)

   5. 안전점검 및 안전교육 계획의 수립 여부와 내용의 적정성 검토 (산업안전보건법 제31조 및 제32조)

   6. 안전관리 예산 편성 및 집행계획의 적정성 검토

   7. 현장 안전관리규정의 비치 및 그 내용의 적정성 검토

   8. 표준 안전관리비는 다른 용도에 사용불가

   9. 감리원이 공사업자에게 시공과정마다 발생될 수 있는 안전사고 요소를 도출하고 이를 방지할 수 있는 절차, 수단 등을 규정한

        "총체적 안전관리계획서(TSC : Total Safety Control)를 작성, 활용하도록 적극 권장하여야 한다.

   10. 안전관리계획의 이행 및 여건 변동 시 계획변경 여부

   11. 안전보건협의회 구성 및 운영상태

   12. 안전점검 계획수립 및 실시(일일, 주간, 우기 및 해빙기 등 자체 안전점검 등)

   13. 안전교육계획의 실시

   14. 위험장소 및 작업에 대한 안전조치 이행(고소작업, 추락위험작업, 낙하비래 위험작업, 중량물 취급 작업, 화재위험 작업, 그 밖

         의 위험작업 등)

   15. 안전표지 부착 및 유지관리

   16. 안전통로 확보, 기자재의 적치 및 정리정돈

   17. 사고조사 및 원인분석, 각종 통계자료 유지

   18. 월간 안전관리비 사용실적 확인

 ⑥ 감리원은 안전에 관한 감리업무를 수행하기 위하여 공사업자에게 다음 각 호의 자료를 기록ㆍ유지하도록 하고 이행상태를 점검

       한다.

   1. 안전업무일지(일일보고)

   2. 안전점검 실시(안전업무일지에 포함가능)

   3. 안전교육(안전업무일지에 포함가능)

   4. 각종 사고보고

   5. 월간 안전통계(무재해, 사고)

   6. 안전관리비 사용실적(월별)

 ⑦ 감리원은 공사업자가 작성ㆍ제출하여 확인한 안전관리계획의 내용에 따라 안전조치ㆍ점검 등을 이행했는지 여부를 확인하고,

      미 이행시 공사업자에게 안전조치ㆍ점검 등을 선행한 후 시공하게 하여야 한다.

 ⑧ 감리원은 공사업자가 자체 안전점검을 매일 실시하였는지 여부를 확인하여야 하며, 안전점검 전문기관에 의뢰하여 정기 및 정밀

      안전점검을 하는 때에는 입회하여 적정한 안전점검이 이루어지는지를 확인하여야 한다.

 ⑨ 감리원은 정기 및 정밀안전점검 결과를 공사업자로부터 제출받아 검토하여 발주자에게 보고하고, 발주자의 지시에 따라 공사업

      자에게 필요한 조치를 하여야 한다.

 ⑩ 감리원은 공사업자의 안전관리책임자 및 안전관리자로 하여금 현장 기술자에게 다음 각 호의 내용과 자료가 포함된 안전교육을

      실시하도록 지도ㆍ감독하여야 한다.

   1. 산업재해에 관한 통계 및 정보

   2. 작업자의 자질에 관한 사항

   3. 안전관리조직에 관한 사항

   4. 안전제도, 기준 및 절차에 관한 사항

   5. 작업공정에 관한 사항

   6. 산업안전보건법 등 관계 법규에 관한 사항

   7. 작업환경관리 및 안전작업 방법

   8. 현장안전 개선방법

   9. 안전관리 기법

   10. 이상 발견 및 사고발생시 처리방법

   11. 안전점검 지도요령과 사고조사 분석요령

제49조(안전관리결과 보고서의 검토) 감리원은 매 분기마다 공사업자로부터 안전관리 결과보고서를 제출받아 이를 검토하고 미비

      한 사항이 있을 때에는 시정하도록 조치하여야 하며, 안전관리결과보고서에는 다음 각 호와 같은 서류가 포함되어야 한다.

  1. 안전관리 조직표

  2. 안전보건 관리체제

  3. 재해발생 현황

  4. 산재요양신청서 사본

  5. 안전교육 실적표

  6. 그 밖에 필요한 서류

제50조(사고처리) 감리원은 현장에서 사고가 발생하였을 경우에는 공사업자에게 즉시 필요한 응급조치를 취하도록 하고, 그에 대한

   상세한 경위 및 검토의견서를 첨부하여 지체 없이 발주자에게 보고하여야 한다.

제51조(환경관리) ① 감리원은 공사업자에게 시공으로 인한 재해를 예방하고 자연환경, 생활환경 사회ㆍ경제 환경을 적정하게 관리

   ㆍ보전함으로써 현재와 장래의 모든 국민이 건강하고 쾌적한 환경에서 생활할 수 있도록 환경영향평가법에 따른 환경영향평가 내

   용과 이에 대한 협의내용을 충실히 이행하도록 하여야 하고, 다음과 같이 조직을 편성하여 그 의무를 수행하도록 지도ㆍ감독하여

   야 한다.

 ② 감리원은 공사업자에게 환경관리책임자를 지정하게 하여 환경관리계획과 대책 등을 수립하게 하여야 하며, 예산의 조치와 환경

       관리자, 환경담당자를 임명하도록 하여 그들에게 환경관리업무를 책임지고 추진하게 하여야 한다.

 ③ 감리원은 공사업자에게 환경영향평가법에 따른 협의내용과 관리책임자 지정서를 제출받아 검토한 후 발주자에게 보고하여야

      한다.

 ④ 감리원은 해당 공사에 대한 환경영향평가보고서 및 협의내용을 근거로 환경관리계획서가 수립되었는지 검토ㆍ확인하여야 한다.

   1. 공사업자의 환경관리 조직편성 및 임무의 법적 구비조건 충족 및 실질적인 활동 가능성 검토

   2. 환경영향평가 협의 내용에 대한 관리계획의 실효성 검토

   3. 환경영향 저감대책 및 공사 중, 공사 후 현장관리계획서의 적정성 검토

   4. 환경관리자의 업무수행 능력 및 권한 여부 검토

   5. 환경전문가 자문사항에 대한 검토

   6. 환경관리 예산편성 및 집행계획의 적정성 검토

 ⑤ 감리원은 사후 환경관리 계획에 따른 공사현장에 적합한 관리가 되도록 다음 각 호의 내용과 같이 감리하여야 한다.

   1. 공사업자에게 환경영향평가서 내용을 검토하게 하여 현장실정에 적합한 저감대책을 수립하도록 하고, 시공단계별 관리계획서

       를 수립, 관리하도록 지시

   2. 공사업자에게 환경관리계획서를 숙지하게 하여 검사할 때에는 지적사항이 없도록 철저히 이행하도록 하여야 하며, 특히 중점관

       리대상지역을 선정하여 관리하도록 지시

   3. 공사업자에게 항목별 시공 전ㆍ후 사진촬영 및 위치도를 작성하여 협의내용 관리대장에 기록하도록 하고 감리원의 확인을 받도

        록 지시

   4. 공사업자에게 환경관리에 대한 일일점검 및 평가를 실시하고 (문제점 토의 및 시정) 점검사항에 대하여는 매주 정리하여 환경영

       향 조사결과서에 기록하여 감리원의 확인을 받도록 지시

   5. 공사업자에게 공종별 시공이 완료된 때에는 환경영향평가 협의내용 이행상태 및 그 밖에 환경관리 이행 현황을 사후환경영향조

        사 결과보고서에 기록하여 감리원의 확인을 받은 후 다음 단계의 공사를 추진하도록 지시

   6. 공사업자에게 관할 지방행정관청의 환경관리 상태 점검을 받을 때에는 감리원과 함께 수검하도록 지시

 ⑥ 감리원은 환경영향평가법에 따라 협의내용 이행의무 및 협의내용을 기재한 관리대장을 비치하도록 하고, 감리원은 기록사항이

      사실대로 작성 이행되는지를 점검하여야 한다.

 ⑦ 감리원은 환경영향평가법에 따른 환경영향 조사결과를 조사기간이 만료된 날부터 30일 이내(다만, 조사기간이 1년 이상인 경우

      에는 매 연도별 조사결과를 다음 해 1월 31일까지 통보 하여야 함)에 지방환경청장 및 승인기관의 장에게 통보할 수 있도록 하여

       야 한다.

제4장 설계변경 및 계약금액의 조정 관련 감리업무

제52조(설계변경 및 계약금액 조정) ① 감리원은 설계변경 및 계약금액의 조정업무 흐름을 참조하여 감리업무를 수행하여야 한다.

   1. 업무흐름도

   2. 설계변경에 따른 계약금액 조정 업무 처리절차

 ② 감리원은 시공과정에서 당초 설계의 기본적인 사항인 전압, 변압기 용량, 공급방식, 접지방식, 계통보호, 간선규격, 시설물의

      구조, 평면 및 공법 등의 변경 없이 현지 여건에 따른 위치변경과 연장증감 등으로 인한 수량증감이나 단순 시설물의 추가 또는

      삭제 등의 경미한 설계변경 사항이 발생한 경우에는 설계변경 도면, 수량증감 및 증감공사 내역을 공사업자로부터 제출받아

       검토ㆍ확인하고 우선 변경 시공하도록 지시할 수 있으며 사후에 발주자에게 서면으로 보고하여야 한다. 이 경우 경미한 설계변

       경의 구체적 범위는 발주자가 정한다.

 ③ 발주자는 외부적 사업환경의 변동, 사업추진 기본계획의 조정, 민원에 따른 노선변경, 공법변경, 그 밖의 시설물 추가 등으로 설

      계변경이 필요한 경우에는 다음 각 호의 서류를 첨부하여 반드시 서면으로 책임감리원에게 설계변경을 하도록 지시하여야 한다.

       다만, 발주자가 설계변경 도서를 작성할 수 없을 경우에는 설계변경개요서만 첨부하여 설계변경 지시를 할 수 있다.

   1. 설계변경 개요서

   2. 설계변경 도면, 설계설명서, 계산서 등

   3. 수량산출 조서

   4. 그 밖에 필요한 서류

 ④ 제3항의 지시를 받은 책임감리원은 지체 없이 공사업자에게 그 내용을 통보하여야 한다.

 ⑤ 공사업자는 설계변경 지시내용의 이행가능 여부를 당시의 공정, 자재수급 상황 등을 검토하여 확정하고, 만약 이행이 불가능하

      다고 판단될 경우에는 그 사유와 근거자료를 첨부하여 책임감리원에게 보고하여야 하고, 책임감리원은 그 내용을 검토ㆍ확인하

      여 지체 없이 발주자에게 보고하여야 한다. 이 경우 설계 변경 도서작성에 소요되는 비용은 원칙적으로 발주자가 부담하여야

      한다.

 ⑥ 감리원은 발주자의 방침에 따라 공사업자로부터 제3항에 따른 설계변경 관련 서류를 받아 그 타당성에 관한 자료를 감리업자 명

       으로 발주자에게 제출하여야 한다. 이때 비상주감리원은 현지여건 등을 확인하여 책임감리원에게 기술검토서를 작성 제출할 수

        있다.

 ⑦ 감리원은 공사업자가 현지여건과 설계도서가 부합되지 않거나 공사비의 절감 및 공사의 품질향상을 위한 개선사항 등 설계변경

      이 필요하다고 설계변경사유서, 설계변경도면, 개략적인 수량증감내역 및 공사비 증감내역 등의 서류를 첨부하여 제출하면 이를

      검토ㆍ확인하고 필요시 기술검토 의견서를 첨부하여 발주자에게 실정을 보고하고, 발주자의 방침을 받은 후 시공하도록 조치하

      여야 한다. 감리원은 공사업자로부터 현장실정보고를 접수 후 기술검토 등을 요하지 않는 단순한 사항은 7일 이내, 그 외의 사항

      은 14일 이내에 검토처리 하여야 하며, 만일 기일내 처리가 곤란하거나 기술적 검토가 미비한 경우에는 그 사유와 처리계획을

       발주자에게 보고하고 공사업자에게도 통보하여야 한다.

 ⑧ 공사업자는 기초공사 또는 주 공정에 중대한 영향을 미치는 설계변경으로 방침확정이 긴급히 요구되는 사항이 발생하는 경우에

      는 제7항의 절차에 따르지 아니하고 책임감리원에게 긴급현장 실정보고를 할 수 있으며, 책임감리원은 발주자에게 지체 없이

      유선 또는 FAX 등으로 보고하여야 한다.

 ⑨ 발주자는 제7항 및 제8항에 따라 설계변경 방침결정 요구를 받은 경우에는 설계변경에 대한 기술검토를 위하여 소속직원으로

       기술검토팀(T/F팀)을 구성(필요시 민간전문가 구성)ㆍ운영 할 수 있으며, 이 경우 단순사항은 7일 이내, 그 이외의 사항은 14일

       이내에 방침을 확정하여 책임감리원에게 통보하여야 한다. 다만, 해당 기일내에 처리가 곤란하여 방침결정이 지연될 경우에는

        그 사유를 명시하여 통보하여야 한다.

 ⑩ 발주자는 설계변경 원인이 설계자의 하자라고 판단되는 경우에는 설계자에게 설계변경을 지시할 수 있다.

 ⑪ 감리원은 설계변경 등으로 인한 계약금액의 조정을 위한 각종서류를 공사업자로부터 제출받아 검토ㆍ 확인한 후 감리업자에게

      보고하여야 하며, 감리업자는 소속 비상주감리원에게 검토ㆍ확인하게 하고 대표자 명의로 발주자에게 제출하여야 한다. 이때

      변경설계도서의 설계자는 책임감리원, 심사자는 비상주감리원이 날인하여야 한다. 다만, 대규모 통합감리의 경우, 설계자는 실

      제 설계 담당 감리원과 책임감리원이 연명으로 날인하고 변경설계도서의 표지양식은 사전에 발주처와 협의하여 정한다.

 ⑫ 감리원은 설계변경 등으로 인한 계약금액 조정 업무처리를 지체함으로써 공사업자가 지급자재 수급 및 기성부분을 인정받지

      못하여 공사추진에 지장을 초래하지 않도록 적기에 계약변경이 이루어질 수 있도록 조치하여야 한다. 최종 계약금액의 조정은

      예비 준공검사기간 등을 고려하여 늦어도 준공예정일 45일 전까지 발주자에 제출되어야 한다.

제53조(물가변동으로 인한 계약금액의 조정) ① 감리원은 공사업자로부터 물가변동에 따른 계약금액 조정 요청을 받은 경우에는

   다음 각 호의 서류를 작성ㆍ제출하도록 하고 공사업자는 이에 응하여야 한다.

  1. 물가변동조정 요청서

  2. 계약금액조정 요청서

  3. 품목조정율 또는 지수조정율의 산출근거

  4. 계약금액 조정 산출근거

  5. 그 밖에 설계변경에 필요한 서류

 ② 감리원은 제출된 서류를 검토ㆍ확인하여 조정요청을 받은 날부터 14일 이내에 검토의견을 첨부하여 발주자에게 보고하여야

      한다.

제54조(설계변경 계약 전 기성고 및 지급자재의 지급) ① 감리원은 발주자의 방침을 지시 받았거나, 승인을 받은 설계변경 사항의

    기성고는 해당 공사의 변경계약을 체결하기 전이라도 당초 계약된 수량과 공사비 범위에서 설계변경 승인사항의 공사 기성부분

    에 대하여 확인하고 기성고를 사정하여야 한다. 발주자는 감리원이 확인하고 사정한 동 기성부분에 대하여 기성금을 지불하여야

     한다.

  ② 감리원은 제1항의 설계변경 승인사항에 따라 발주자가 공급하는 지급자재에 대하여 공사업자의 요청이 있을 경우에는 변경계

       약 체결 전이라도 공사추진 상 필요할 경우에는 변경된 소요량을 확인한 후 발주자에게 지급을 요청할 수 있으며 동 요청을 받

       은 발주자는 공사추진에 지장이 없도록 조치하여야 한다.

제5장 기성 및 준공검사 관련 감리업무

제55조(기성 및 준공검사자의 임명) ① 감리원은 기성부분 검사원 또는 준공 검사원을 접수하였을 때에는 신속히 검토ㆍ확인하고,

    기성부분 감리조서와 다음의 서류를 첨부하여 지체 없이 감리업자에게 제출하여야 한다.

   1. 주요기자재 검수 및 수불부

   2. 감리원의 검사기록 서류 및 시공 당시의 사진

   3. 품질시험 및 검사성과 총괄표

   4. 발생품 정리부

   5. 그 밖에 감리원이 필요하다고 인정하는 서류와 준공검사원에는 지급기자재 잉여분 조치현황과 공사의 사전검사ㆍ확인서류,

       안전관리점검 총괄표 추가 첨부

 ② 감리업자는 기성부분 검사원 또는 준공 검사원을 접수하였을 때에는 3일 이내에 비상주 감리원을 임명하여 검사하도록 하고

      이 사실을 즉시 검사자로 임명된 자에게 통보하고, 발주자에게 보고하여야 한다. 다만, 국가를 당사자로 하는 계약에 관한 법률

      시행령 제55조제7항 본문에 따른 약식 기성검사 시에는 책임감리원을 검사자로 임명하여 검사하도록 한다.

 ③ 감리업자는 기성부분검사 또는 장기계속공사의 년차별 예비준공검사를 함에 있어 현장이 원거리 또는 벽지에 위치하고 책임감

      리원으로도 검사가 가능하다고 인정되는 경우에는 발주자와 협의하여 책임감리원을 검사자로 임명할 수 있다.

 ④ 감리업자는 부득이한 사유로 소속 직원이 검사를 할 수 없다고 인정할 때에는 발주자와 협의하여 소속 직원 이외의 자 또는 전문

      검사기관에게 그 검사를 하게 할 수 있다. 이 경우 검사결과는 서면으로 작성하여야 한다.

 ⑤ 감리업자는 각종설비, 복합공사 등 특수공종이 포함된 공사의 준공검사를 할 때 필요한 경우에는 발주자와 협의하여 전문기술자

      를 포함한 합동 준공검사반을 구성할 수 있다.

 ⑥ 발주자는 필요한 경우에는 소속 직원에게 기성검사 과정에 입회하도록 하고, 준공검사 과정에는 소속 직원을 입회시켜 준공검사

      자가 계약서, 설계설명서, 설계도서 등 관계 서류에 따라 준공검사를 실시하는지 여부를 확인하여야 하며, 필요시 완공된 시설물

       인수기관 또는 유지관리기관의 직원에게 검사에 입회ㆍ확인할 수 있도록 조치하여야 한다.

 ⑦ 발주자는 제6항에 따른 준공검사에 입회할 경우에는 해당 공사가 복합공종인 경우에는 공종별로 팀을 구성하여 공동 입회하도

      록  할 수 있으며, 준공검사 실시여부를 확인하여야 한다.

 ⑧ 감리업자는 기성부분검사 및 준공검사 전에 검사에 필요한 전문기술자의 참여, 필수적인 검사공종, 검사를 위한 시험장비 등 체

      계적으로 작성한 검사 계획서를 발주자에게 제출하여 승인을 받고, 승인을 받은 계획서에 따라 다음과 같은 검사절차에 따라 검

       사를 실시하여야 한다.

<검사 처리절차>

제56조(검사기간) ① 기성 또는 준공검사자(이하 "검사자"라 한다.) 는 계약에 소정 기일이 명시되지 않는 임명통지를 받은 날부터

   8일 이내에 해당 공사의 검사를 완료하고 검사조서를 작성하여 검사 완료일부터 3일 이내에 검사결과를 소속 감리업자에게 보고

   하여야 하며, 감리업자는 신속히 검토 후 발주자에게 지체 없이 통보하여야 한다.

 ② 검사자는 검사조서에 검사사진을 첨부하여야 한다.

 ③ 감리업자는 천재지변 등 불가항력으로 인해 제1항에서 정한 기간을 준수할 수 없을 때에는 검사에 필요한 최소한의 범위에서

       검사기간을 연장할 수 있으며 이를 발주자에게 통보하여야 한다.

 ④ 불합격 공사에 대한 보완, 재시공 완료 후 재검사 요청에 대한 검사기간은 공사업자로부터 그 시정을 완료한 사실을 통보받은

      날부터 제1항의 기간을 계산한다.

제57조(기성 및 준공검사) ① 검사자는 해당 공사 검사시에 상주감리원 및 공사업자 또는 시공관리책임자 등을 입회하게 하여 계약

    서, 설계설명서, 설계도서, 그 밖의 관계 서류에 따라 다음 각 호의 사항을 검사하여야 한다. 다만, 국가를 당사자로하는 계약에 관

    한 법률 시행령 제55조제7항 본문에 따른 약식 기성검사의 경우에는 책임감리원의 감리조사와 기성부분 내역서에 대한 확인으로

    갈음할 수 있다.

 1. 기성검사

   가. 기성부분 내역이 설계도서대로 시공되었는지 여부

   나. 사용된 가자재의 규격 및 품질에 대한 실험의 실시여부

   다. 시험기구의 비치와 그 활용도의 판단

   라. 지급기자재의 수불 실태

   마. 주요 시공과정을 촬영한 사진의 확인

   바. 감리원의 기성검사원에 대한 사전검토 의견서

   사. 품질시험ㆍ검사성과 총괄표 내용

   아. 그 밖에 검사자가 필요하다고 인정하는 사항

 2. 준공검사

   가. 완공된 시설물이 설계도서대로 시공되었는지의 여부

   나. 시공시 현장 상주감리원이 작성 비치한 제 기록에 대한 검토

   다. 폐품 또는 발생물의 유무 및 처리의 적정여부

   라. 지급 기자재의 사용적부와 잉여자재의 유무 및 그 처리의 적정여부

   마. 제반 가설시설물의 제거와 원상복구 정리 상황

   바. 감리원의 준공 검사원에 대한 검토의견서

   사. 그 밖에 검사자가 필요하다고 인정하는 사항

 ② 검사자는 시공된 부분이 수중 또는 지하에 매몰되어 사후검사가 곤란한 부분과 주요 시설물에 중대한 영향을 주거나 대량의

      파손 및 재시공 행위를 요하는 검사는 검사조서와 사전검사 등을 근거로 하여 검사를 시행할 수 있다.

제58조(불합격 공사에 대한 재시공 명령) 검사자는 검사에 합격되지 아니한 부분이 있을 때에는 감리업자에게 지체 없이 그 내용을

   보고하고, 감리업자의 지시에 따라 책임감리원은 즉시 공사업자에게 보완시공 또는 재시공을 하게한 후 공사가 완료되면 다시

   검사 절차에 따라 검사원을 제출하도록 하여야 하며, 감리업자는 해당 공사의 검사자에게 재검사를 하게 하여야 한다.

제59조(준공검사 등의 절차) ① 감리원은 해당 공사 완료 후 준공검사 전에 사전 시운전 등이 필요한 부분에 대하여는 공사업자에게

   다음 각 호의 사항이 포함된 시운전을 위한 계획을 수립하여 시운전 30일 이내에 제출하도록 하고, 이를 검토하여 발주자에게

   제출하여야 한다.

  1. 시운전 일정        2. 시운전 항목 및 종류       3. 시운전 절차         4. 시험장비 확보 및 보정

   5. 기계ㆍ기구 사용계획        6. 운전요원 및 검사요원 선임계획

 ② 감리원은 공사업자로부터 시운전 계획서를 제출받아 검토, 확정하여 시운전 20일 이내에 발주자 및 공사업자에게 통보하여야

      한다.

 ③ 감리원은 공사업자에게 다음 각 호와 같이 시운전 절차를 준비하도록 하여야 하며 시운전에 입회하여야 한다.

      1. 기기점검 2. 예비운전 3. 시운전 4. 성능보장운전 5. 검수 6. 운전인도

 ④ 감리원은 시운전 완료 후에 다음 각 호의 성과품을 공사업자로부터 제출받아 검토 후 발주자에게 인계하여야 한다.

   1. 운전개시, 가동절차 및 방법 2. 점검항목 점검표 3. 운전지침

   4. 기기류 단독 시운전 방법 검토 및 계획서

   5. 실가동 Diagram

   6. 시험구분, 방법, 사용매체 검토 및 계획서

   7. 시험성적서

   8. 성능시험 성적서(성능시험 보고서)

제60조(예비준공검사) ① 공사현장에 주요공사가 완료되고 현장이 정리단계에 있을 때에는 준공예정일 2개월 전에 준공기한 내 준

     공가능 여부 및 미진한 사항의 사전 보완을 위해 예비 준공검사를 실시하여야 한다. 다만, 소규모 공사인 경우에는 발주자와 협의

     하여 생략할 수 있다.

 ② 감리업자는 전체공사 준공시에는 책임감리원, 비상주감리원 중에서 고급감리원 이상으로 검사자를 지정하여 합동으로 검사하도

      록 하여야 하며, 필요시 지원업무담당자 또는 시설물 유지관리 직원 등을 입회하도록 하여야 한다. 연차별로 시행하는 장기계속

      공사의 예비준공검사의 경우에는 해당 책임감리원을 검사자로 지정할 수 있다.

 ③ 예비준공검사는 감리원이 확인한 정산설계도서 등에 따라 검사하여야 하며, 그 검사내용은 준공검사에 준하여 철저히 시행되어

      야 한다.

 ④ 책임감리원은 예비준공검사를 실시하는 경우에는 공사업자가 제출한 품질시험ㆍ검사총괄표의 내용을 검토하여야 한다.

 ⑤ 예비준공 검사자는 검사를 행한 후 보완사항에 대하여는 공사업자에게 보완을 지시하고 준공검사자가 검사시 확인할 수 있도록

      감리업자 및 발주자에게 검사결과를 제출하여야 한다. 공사업자는 예비준공검사의 지적사항 등을 완전히 보완하고 책임감리원

      의 확인을 받은 후 준공 검사원을 제출하여야 한다.

제61조(준공도면 등의 검토ㆍ확인) ① 감리원은 준공 설계도서 등을 검토ㆍ확인하고 완공된 목적물이 발주자에게 차질없이 인계될

    수 있도록 지도ㆍ감독하여야 한다. 감리원은 공사업자로부터 가능한 한 준공예정일 2개월 전까지 준공 설계도서를 제출받아 검토

    ㆍ확인하여야 한다.

 ② 감리원은 공사업자가 작성ㆍ제출한 준공도면이 실제 시공된 대로 작성되었는지 여부를 검토ㆍ확인하여 발주자에게 제출하여야

      한다. 준공도면은 계약서에 정한 방법으로 작성되어야 하며, 모든 준공도면에는 감리원의 확인ㆍ서명이 있어야 한다.

제62조(준공표지의 설치) 감리원은 공사업자가 전기공사업법 제24조에 따라 준공 표지판을 설치할 때에는 보기 쉬운 곳에 영구적인

    시설물로 준공 표지판을 설치하도록 조치하여야 한다.

제6장 시설물의 인수ㆍ인계 관련 감리업무

제63조(시설물 인수ㆍ인계) ① 감리원은 공사업자에게 해당 공사의 예비준공검사(부분 준공, 발주자의 필요에 따른 기성부분 포함)

    완료 후 30일 이내에 다음의 사항이 포함된 시설물의 인수ㆍ인계를 위한 계획을 수립하도록 하고 이를 검토하여야 한다.

 1. 일반사항(공사개요 등)

 2. 운영지침서(필요한 경우)

   가. 시설물의 규격 및 기능점검 항목

   나. 기능점검 절차

   다. Test 장비 확보 및 보정

   라. 기자재 운전지침서

   마. 제작도면ㆍ절차서 등 관련 자료

 3. 시운전 결과 보고서(시운전 실적이 있는 경우)

 4. 예비 준공검사결과

 5. 특기사항

 ② 감리원은 공사업자로부터 시설물 인수ㆍ인계 계획서를 제출받아 7일 이내에 검토, 확정하여 발주자 및 공사업자에게 통보하여

      인수ㆍ인계에 차질이 없도록 하여야 한다.

 ③ 감리원은 발주자와 공사업자 간 시설물 인수ㆍ인계의 입회자가 된다.

 ④ 감리원은 시설물 인수ㆍ인계에 대한 발주자 등 이견이 있는 경우, 이에 대한 현상파악 및 필요대책 등의 의견을 제시하여 공사업

      자가 이를 수행하도록 조치한다.

 ⑤ 인수ㆍ인계서는 준공검사 결과를 포함하는 내용으로 한다.

 ⑥ 시설물의 인수ㆍ인계는 준공검사시 지적사항에 대한 시정완료일부터 14일 이내에 실시하여야 한다.

제64조(현장문서 인수ㆍ인계) ① 감리원은 해당 공사와 관련한 감리기록서류 중 다음 각 호의 서류를 포함하여 발주자에게 인계할

   문서의 목록을 발주자와 협의하여 작성하여야 한다.

  1. 준공사진첩

  2. 준공도면

  3. 품질시험 및 검사성과 총괄표

  4. 기자재 구매서류

  5. 시설물 인수ㆍ인계서

  6. 그 밖에 발주자가 필요하다고 인정하는 서류

 ② 감리업자는 법 제12조 제3항 및 규칙 제21조의3에 따라 해당 감리용역이 완료된 때에는 30일 이내에 공사감리 완료보고서(규칙

      별지 제27호의3서식)를 협회에 제출하여야 한다.

제65조(유지관리 및 하자보수) ① 감리원은 발주자(설계자) 또는 공사업자(주요설비 납품자) 등이 제출한 시설물의 유지관리지침 자

    료를 검토하여 다음 각 목의 내용이 포함된 유지관리지침서를 작성, 공사 준공 후 14일 이내에 발주자에게 제출하여야 한다.

  1. 시설물의 규격 및 기능설명서

  2. 시설물 유지관리기구에 대한 의견서

  3. 시설물 유지관리방법

  4. 특기사항

 ② 해당 감리업자는 발주자가 유지관리상 필요하다고 인정하여 기술자문 요청 등이 있을 경우에는 이에 협조하여야 하며, 전문적인

      기술 등으로 외부 전문가 의뢰 또는 상당한 노력이 소요되는 경우에는 발주자와 별도로 협의하여 결정한다.

제66조(하자보수에 대한 의견제시 등) ① 감리업자 및 감리원은 공사준공 후 발주자와 공사업자 간의 시설물의 하자보수 처리에

    대한 분쟁 또는 이견이 있는 경우, 감리원으로서의 검토의견을 제시하여야 한다.

 ② 감리업자 및 감리원은 공사준공 후 발주자가 필요하다고 인정하여 하자보수 대책수립을 요청할 경우에는 이에 협조하여야 한다.

 ③ 제1항과 제2항의 업무가 감리용역계약에서 정한 감리기간이 지난 후에 수행하여야 할 경우에는 발주자 는 별도의 실비를 감리

      원에게 지급하도록 조치하여야 한다. 다만, 하자 사항이 부실감리에 따른 경우에는 그러하지 아니하다.

제67조(재검토기한) 훈령 · 예규등의 발령 및 관리에 관한 규정(대통령훈령 제334호)에 따라 이 고시에 대하여 2018년 11월 5일을

    기준으로 매 3년이 되는 시점(매 3년째의 11월 4일까지를 말한다)마다 그 타당 성을 검토하여 개선 등의 조치를 하여야 한다.

부칙 <제2025-61호, 2025.12.18>

제1조(시행일) 이 고시는 발령한 날부터 시행한다.

반응형

+ Recent posts
