1. 공사진도관리 일반
가. 공사 진도관리의 개념
▣ 공사 진도관리는 공사 예정공정표의 세부 공종별 작업진행에 따른 계획 대비 실적에 대한 현황파악과 현장 여건 변화에 신속한
대응을 통한 작업성과를 관리하는 일련의 활동
① 공사의 현재 실적과 추후 공사진행에 대한 예측을 반복 관리하는 기법
② 실적 공정의 지연이 발생하면 공사의 제반 활동을 통한 수정 관리하는 기법
③ 공사 진행의 예측으로 시공 일정 및 자원 투입 계획의 효율적 관리
④ 공사 기성관리와 진척도 관리는 객관적이고 동일한 기준으로 관리
나. 공사 진도관리 목적
① 공정관리(일정, 원가, 진도관리)를 통한 공사기간, 품질, 안전, 경제성 등의 만족을 위한 최적의 공사수행 유도
② 복잡공사(건축, 토목, 기계, 전기, 정보통신, 소방, 조경공사)에서는 여러 공종의 혼잡한 작업활동에 대한 공종 간의 소통과 협업
으로 원활한 작업활동 유도
③ 원활한 공사수행을 위한 클레임과 리스크 관리
④ 사전에 공정지연의 우려에 대한 원인 분석과 예방으로 준공 일정 준수
⑤ 혼잡한 작업활동을 체계적이고 효율적인 통제로 공사의 품질 및 안전 확보
⑥ 공사 진도관리의 실적 현황을 정기(수시)보고 또는 감리보고서에 수록하여 발주자에게 보고
다. 공사 진도관리를 위한 확인사항
▣ 해당공사의 분석
- 공사의 성격, 규모, 특성과 현장의 작업환경 조건, 공사업자의 공동도급 관계 및 공사 범위 파악
▣ 공사계약문서 확인
- 공사계약서 : 공사명, 공사기간, 계약금액, 설계변경, 공사기성 일정, 공정관리, 관급자재 종류, 외주공사 등
- 설계도서 : 설계도면, 공사시방서, 계산서, 설계내역서
▣ 공사 계약일반조건(계약 예규) 확인
- 공정보고, 공정지연에 대한 관리, 공사 일시정지(중지), 설계변경 등
▣ 전력시설물 공사감리업무 수행지침 확인
- 공정관리, 공사 진도관리, 부진공정 만회대책, 수정 공정계획, 공정보고 등
▣ 공사업자가 작성한 공정관리계획서 검토
- 공사 예정공정표, 공정지연 대책 등의 적정성 및 실행가능 여부 확인 검토
▣ 대관업무 수행 일정 검토
- 전기공사계획신고, 전기수용신청, 전기안전관리자 선임, 사용전검사, 전기수전 등
라. 공정관리조직 검토
▣ 공정관리조직은 공사의 규모, 공종 등 제반여건을 고려하여 풍부한 경험과 기술력을 갖춘 기술자로 구성
① 공정관리 요원 자격 및 그 요원 수의 적합여부
② Software와 Hardware 규격 및 그 수량의 적합 여부
③ 보고체계의 적합성 여부
마. 공사 예정공정표
▣ 공사기간 내에 공사의 진행상황과 공종별 상호간의 공사 연계관계를 논리적으로 도식화하여 전체 공사에 대한 진행상황을 분석
하고 평가하는 종합적인 관리방식으로 공사 예정 공정표 사용

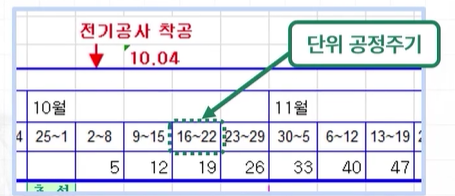

[단위 공정주기 검토]
- 공사의 종류, 난이도, 공기의 장 · 단에 의한 주기 산정
- 통상 1주, 2주, 4주 기준으로 실시 공정표 작성
- 최대 30일을 초과하지 않도록 산정

[공정률 관리 검토]
- 공정률 계획선에 상하에 허용 한계선 표시 (공사계약서 등의 부진공정 기준)
- 실적 공정률 곡선이 상하 한계선 내에 있도록 공정관리
- S-curve 형태 유지 (바나나 곡선)

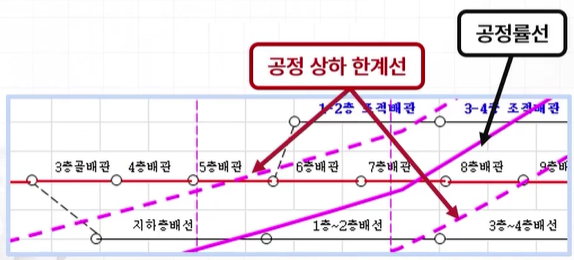

[주 공정(선) 선정 검토]
- 전체 여유(TF : Total Float)가 없는 공정을 주 공정 경로로 선정
- 최초 작업 개시에서 최종 작업의 완료에 이르는 경로 중 소요일수가 가장 긴 경로
- 공사를 완성하는데 당초 주 공정이 완료된 경우 잔여기간은 다른 주 공정(선)으로 변경 가능
- 주 공정선은 공사 예정공정표상에서 굵은 선(빨간색) 등의 표기로 중점적인 공정관리
- 주 공정은 하나 또는 둘 이상도 가능

2. 공사 진도관리 방법

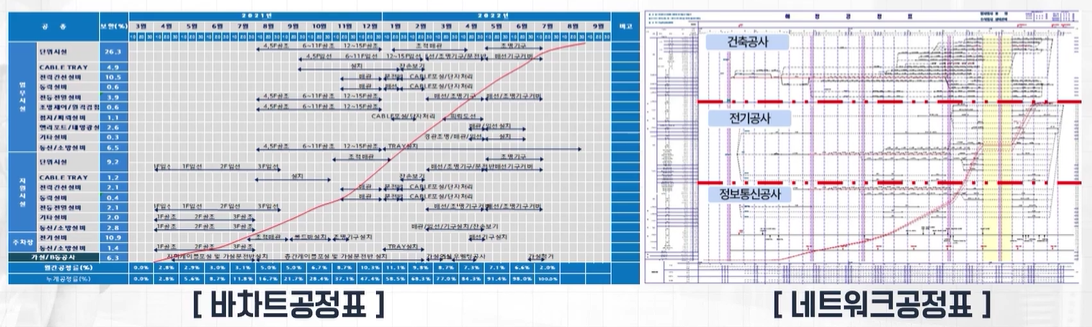

가. Bar-Chart에 의한 방법
▣ 단위 작업의 진행상태를 명확하게 나타내고 있어 단순공사와 주간/월간 공정표로 활용되고 있음
▣ 많은 단위 작업 표기가 어려워 복잡한 공사는 불명확한 부분이 많아 시공속도 및 실적 공정의 정확한 측정이 곤란함

나. Network에 의한 방법
▣ 단위 작업간 선 · 후행 관계가 네트워크 형태로 표현되어 작업 순서 및 일정 파악 등 관리가 용이함
▣ 공사 진도율 측정이 쉽고 단위 작업간 연관성을 네트워크 형식으로 도식화하여 공정지연에 대한 관리가 용이함

다. S-curve에 의한 방법
▣ 공사 기성실적 대비 공사기간의 상관성에 의한 S자 형식의 곡선으로 시공속도 및 진도율 파악이 용이하지만 각 단위 작업별
진행상태와 그 진도율 확인이 어려움

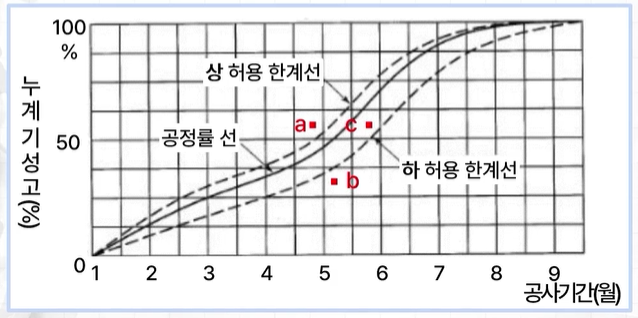

▣ 공정률 곡선에 진도관리를 위한 앞선 공정 상한선과 늦어진 공정 하한선 (±3%, ±5%, ±10%)의 곡선을 설정하여 진도를 관리
하는 방법으로 바나나 곡선 형태 유지

⊙ a지점 : 앞선 공정으로 공정은 유리하나 직접비 증가로 비 경제적임
⊙ b지점 : 공정지연으로 공정 만회 / 대책 수립 필요(자원 추가 투입) / 품질 / 안전관리에 불리
⊙ c지점 : 상하 한계선내에 안전지대에 위치하고 있어 이상적 공정관리

라. 공사 진도관리 유의사항
① 계획 공정과 실적 공정의 차이를 명확한 검토와 분석
② 공정회의를 정기(주간/월간) 또는 수시 개최로 현장 상황 파악
③ 전체 공정표에 따른 주간/월간/수시 상세 공정표에 의한 세부공종 진도 관리
④ 주 공정(선)관리로 최적화된 전체 작업일정 관리
⑤ 건설정보 시스템의 각종 정보 수집 및 모니터링(리스크 관리)
⑥ 작업의 실적치 기록 (작업시간, 작업자 및 자재수량)관리로 이후 작업의 공정관리에 활용
⑦ 기성일정, 주요자재(관급), 대관업무, 외주공사 등의 수급 일정 검토
⑧ 공사진행의 방해요인 분석과 신속한 해결
마. 공사진도관리 절차
|
공사진도 측정
↓
|
⊙ 매주 또는 매월 계획공정률과 실적 공정률의 비교 측정
⊙ 공사업자 및 자원관리(원가, 자재, 장비, 노무)에 대한 정보 수집
⊙ 공사진행에 따른 작업활동 지연 요소 파악
|
|
공사진도 분석
↓
|
⊙ 공정지연에 대한 분석 및 사유 검토 (발주자, 공사업자, 설계자, 감리자 등
귀책 사유)
⊙ 정확한 진도 분석을 위하여 공사 관계자 합동 회의
⊙ 공정지연에 대한 증빙자료 수집
|
|
공사진도 평가
|
⊙ 공사 진도가 공정계획 대비 부진공정의 허용범위 초과 여부 평가
⊙ 허용 초과된 공사 진도에 대한 만회대책 수립 지시
⊙ 정상 공정 회복을 위한 수정 공정표 검토 및 발주자 보고
|
바. 공정회의
[주간/월간 공정회의 주관]
- 전체 공사 예정공정표에 따른 주간/월간 상세 공정표를 사전에 제출받아 검토 · 확인
⊙ 주간 상세 공정표 : 작업 개시 전 4(2)일 전 제출
⊙ 월간 상세 공정표 : 작업 개시 전 7일 전 제출
⊙ 공정회의 결과 발주자 보고
- 매주/매월 정기적으로 계획공정과 실적공정을 비교하여 공사의 부진 여부 검토
- 대관업무에 대한 관련 기관과의 업무 협의 및 추진 여부를 확인
- 공정지연시 그 원인 및 대책 수립과 예상되는 문제점에 대한 해결방안 협의
- 예상되는 설계변경 공유 (공사별 시공방법, 작업일정 등)
- 공정지연 방지와 부실 시공 예방을 위한 교육 및 선후 공종 간 협의 협조 유도(견본시공)
[주간 상세 공정표 내용]
- 주간 공정표에 따른 합동 공정회의 내용 (변경/추가 공사)
⊙ 타 공사간의 선 · 후 작업일정 파악 및 누락되는 공정이 없도록 충분히 협의
⊙ 현장 여건, 공사업자의 사정, 기후변화 등에 따른 시공일정 변경에 신속한 대처를 위한 일정 공유
⊙ 공정지연 사유 발생시 공종간 신속한 협의를 통한 대처방안 마련
- 공정지연으로 부진공정 만회대책 시행시 주간단위로 이행실태와 평가 실시
[월간 공정회의 내용]
- 매월 실적공정 분석과 향후 공사일정 점검
- 주 공정(선) 중심의 일정관리로 계획공정 추진
- 부진공정 시행에 대한 대책수립 및 진행 현황 점검
- 품질과 안전관련 주요 현안 점검 및 향후 추진 계획 점검
- 부진공정 만회대책에 따른 그 이행상태 등을 감리보고서에 수록 발주자에게 보고
[주간 공정회의]
▣ 수시 공정회의 내용
- 여건 변화에 따른 공정지연이 예상되는 공종 간의 대처방안 협의 및 조치
- 공종간 간섭 발생으로 작업활동이 지연되는 경우 신속한 조정으로 원활한 공사진행 유도
- 공사 관계자 (공사업자, 감리자, 발주자)의 발의로 실시
3. 부진공정 만회 대책
가. 공사 진행의 방해요인 관리
- 클레임(Claim)관리 (공사업자간 분쟁, 설계 오류, 대관업무)
▣ 클레임 제기 ⇒ 협상 ⇒ 조정 ⇒ 중재(소송)
※ 소요일정 불분명
나. 리스크(Risk) 관리
|
외적요인
|
⊙ 기후변화(폭염, 폭우, 폭설, 한파, 태풍)
⊙ 자재원가 상승 및 파동, 노동자 파업 및 폭동, 외환위기, 전염병
|
|
내적요인
|
⊙ 원도급/하도급자 관리 (재정상태, 부도)
⊙ 공종간 간섭, 자원(자재/노무/장비)수급 지연, 도난, 민원 등
⊙ 작업자 관리 (파업, 임금체불, 외국인 소통부재)
⊙ 설계변경, 대관업무 지연, 공사결함 (재시공, 공사중지)
⊙ 건설산업재해 발생
|
다. 공정지연 사유 분석
[발주자의 귀책사유]
- 지진, 태풍, 홍수, 폭염, 폭설 이상 기후 등의 불가항력적인 자연 재해
- 자재파동, 노동자 파업, 민원 등 공사업자의 권한 외 사유
- 설계자의 설계오류에 대한 결정사항 지연
[공사업자의 귀책사유]
- 원도급자(공사업자) 또는 하도급자의 부도, 분쟁 등
- 공종 간 간섭, 자원 수급 지연, 민원 (소음, 진동, 먼지 등) 시공불량, 산업재해 등의 공사업자의 공사관리 미흡 사유
[공정지연 사유 분석]
▣ 감리자의 귀책사유 : 승인, 검사, 검토 등의 감리자의 업무지연으로 인한 사유
▣ 발주자와 공사업자 동시 귀책사유
- 발주자와 공사업자 모두에게 지연사유가 있는 경우 (장기간의 공기지연 누적)
라. 부진공정 만회대책 수립
[부진공정 만회대책 수립 기준]
▣ 전력시설물 공사감리업무 수행지침서 : 제45조
⊙ 공사 진도율이 계획공정 대비 월간 공정실적이 10% 이상 지연된 경우
⊙ 전체 누계공정 실적이 5% 이상 지연된 경우
▣ 공사계약일반조건(계약예규) : 제47조의 3
⊙ 실행공정률이 계획공정률에 비해 10% 이상 지연된 경우
⊙ 골조공사 등 주된 공사의 시공이 1개월 이상 중단된 경우
⊙ 발주기관과 계약상대자는 상호 협의하여 공사의 규모, 종류 · 특성 등에 따라 각 호의 내용을 조정하거나 새로운 내용을 추가
가능 (공사계약서에 "부진공정 만회대책")
예) 주 공정(cp)의 총 여유일수가 30일 이상 지연된 경우
[부진공정 만회대책 수립]
▣ 부진공정 발생 즉시 효과적인 만회대책과 만회공정표를 수립 지시
▣ 공사 일정 준수와 품질 및 안전 확보를 위한 작업의 상황과 조건에 따라 유연하게 대처
▣ 원인 분석
⊙ 공정지연의 방해요인 확인 및 분석과 대응방안 마련
⊙ 전체 또는 일부 연계공정의 지연여부 분석
▣ 자원 투입 증대
⊙ 추가 투입인원 적정성 검토
⊙ 장비의 규격 및 효율성 검토
⊙ 회사의 원활한 예산 및 작업활동 지원
▣ 작업활동 개선에 따른 효율성 검토
⊙ 작업활동의 동시 수행 가능 여부 검토
⊙ 작업공종별 일정 순서 검토
⊙ 추가 공종의 신설에 따른 작업활동 적정성 검토
▣ 돌관 작업
⊙ 품질 및 안전확보 방안 검토
▣ 공정 최적화
⊙ 만회공정 흐름의 재검토 (중복 또는 불필요한 작업 제거)
⊙ 전체 공정 회복을 위한 지연 공정 중점 관리
▣ 리스크 관리 방안
⊙ 리스크 발생시 공사 진도에 미치는 영향 분석과 대책 수립
⊙ 건설정보 모니터링으로 사전에 리스크 관리
마. 부진공정 만회대책 평가 절차
|
만회대책
이행확인
↓
|
⊙ 부진공정 만회대책 수립에 의한 이행 확인
⊙ 공사업자의 원활한 예산 지원 여부 모니터링
⊙ 타 공사의 체계적 일정관리와 상호 협조 여부
|
|
만회대책
상황 점검
↓
|
⊙ 매주 만회공정 대비 실적 공정 비교 확인
⊙ 품질 및 안전관리 실태 점검
⊙ 부진 공정 만회를 위한 조직, 집중관리 여부
|
|
만회대책
실적 분석
↓
|
⊙ 만회공정 기간내 정상 공정 회복 여부 분석
⊙ 지연 공종의 작업량에 대한 효율 분석
⊙ 공정지연 방해요인 및 예상 문제 발생 여
|
|
만회 대책
실행 평가
|
⊙ 잔여 공정에 대한 공정만회 계획 평가 (재계획)
⊙ 정상공정의 회복 여부 및 실적 공정률 발주자 보고
|
'전기공사 감리 > 건설사업관리' 카테고리의 다른 글
| 가공송전분야 감리업무기준 - 1 (0) | 2026.05.05 |
|---|---|
| 감리업무수행계획서 (2) | 2026.02.18 |
| 공사 예정공정표 일반 및 검토 (3) | 2026.02.16 |
| 물가변동으로 인한 계약금액 조정 (지수조정률) (3) | 2026.02.15 |
| 물가변동으로 인한 계약금액 조정 - 1 (0) | 2026.02.15 |
