1. 공사 예정공정표의 이해

가. 공사 예정공정표의 의미

  ▣ 건설공사는 건축, 토목, 전기, 정보통신, 조경, 소방공사 등 여러 공종이 복합적으로 진행됨에 따라 체계적이고 효율적인 공사

       진도관리를 위한 기법

나. 건설공사의 특징

  - 착공에서 준공까지의 많은 시간 소요

  - 다양한 공종별 자재와 공사용 장비 투입

  - 공종별 작업자의 동시 투입으로 혼잡한 현장

  - 동시 다발적인 공종별 작업으로 공종간 간섭, 분쟁

    ※ 공사 착공시에 공사업자가 착공신고서와 함께 작성 제출하고 감리원은 이를 7일 이내에 적정성 여부를 검토하여 발주자에게

         보고, 승인

다. 공사 예정공정표의 역할

   ⊙ 다른 공종과의 상호 조직적인 소통과 협업으로 원활한 작업 유도

   ⊙ 작업 일정의 투명성과 효율성으로 산업재해 예방 및 안전성 확보

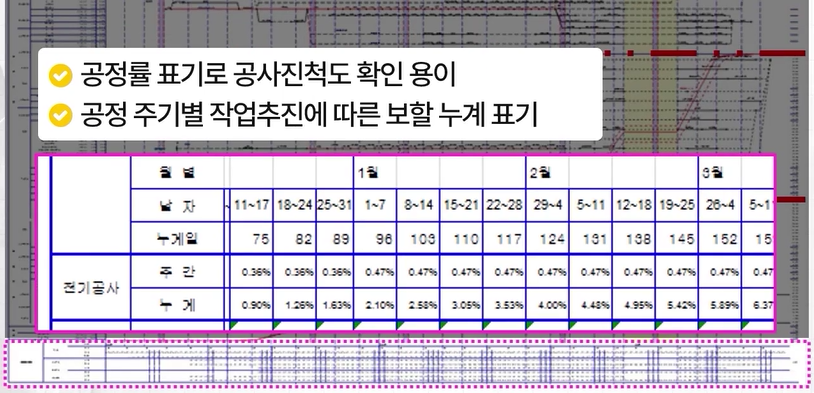

   ⊙ 체계적인 공정률 관리로 공사 진척도 확인 용이

   ⊙ 물가변동으로 인한 계약금액 조정의 기준자료

   ⊙ 공사 진행상황의 변화에 신속한 대처 가능

라. 공사 예정공정표의 이해

  ① 공사 준공을 위한 시간, 인력, 자재, 장비 등의 자원을 능동적 관리와 통제 기능

  ② 공종별 일정과 원가관리 및 진도관리를 통한 포괄적이고 효율적인 공사관리

  ③ 공사의 진행상황과 공종별 상호간의 연관성을 논리적으로 도식화한 도표

  ④ 타 공사와 작업 연계성과 전체 공사의 시공상황을 확인할 수 있는 도표

  ⑤ 지연된 공정시 연계된 공정에 미치는 영향을 쉽게 파악하고 신속하고 유연성 있는 대처 가능

2. 공사 예정공정표 구성

가. 바-차트와 네트워크 공정표 비교

구분
BAR - CHART
NETWORK
공종의
세분화
⊙ 표기방법 한계로 공정세분화에 제한적
⊙ 단순공사 및 주간, 월간 공정표로 활용
⊙ 세부공정을 수평, 수직 병렬 연결로 많은 공정 상세 표현 가능
     (복잡공사)
공종간에
연관관계
시작점, 종료점, 작업기간만 표기되어 상호
연관관계가 불명확
작업별 병렬연결되어 상호 연관관계가 명확
중점관리
공종
작업의 중요도가 현장기술자 개인의 주관에따라 결정

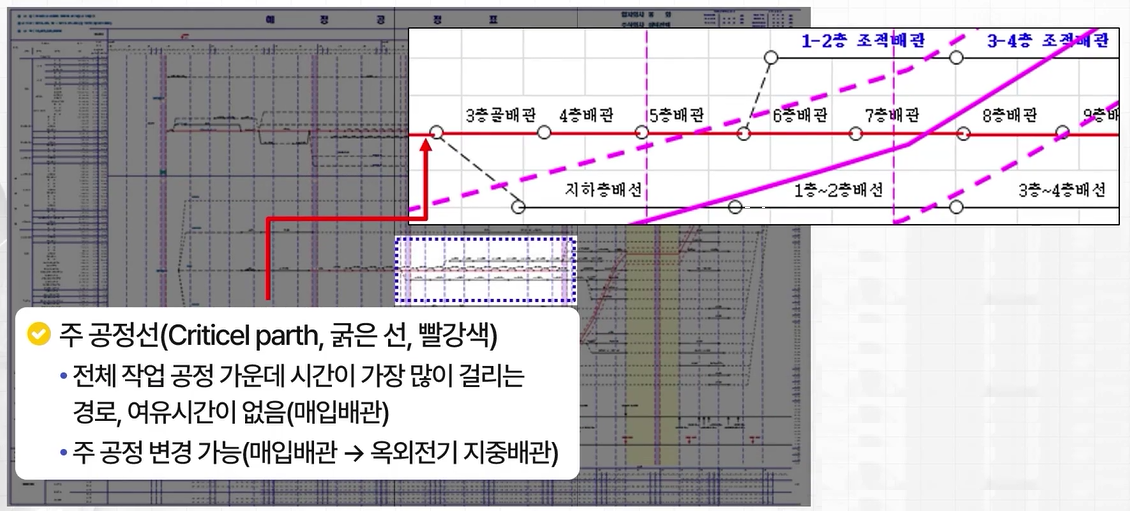

주 공정(CRITICAL PATH) 및 여유일수가 존재하여 중점관리가 가능
사전예측
및 통제
계획대비 실적의 단순 비교만이 가능
현 진행현황에 의거 변경 및 잔여 작업 일정과 준공예상일 추정,
시공관리의 효율적 통제 가능

나. 바-차트 공정표

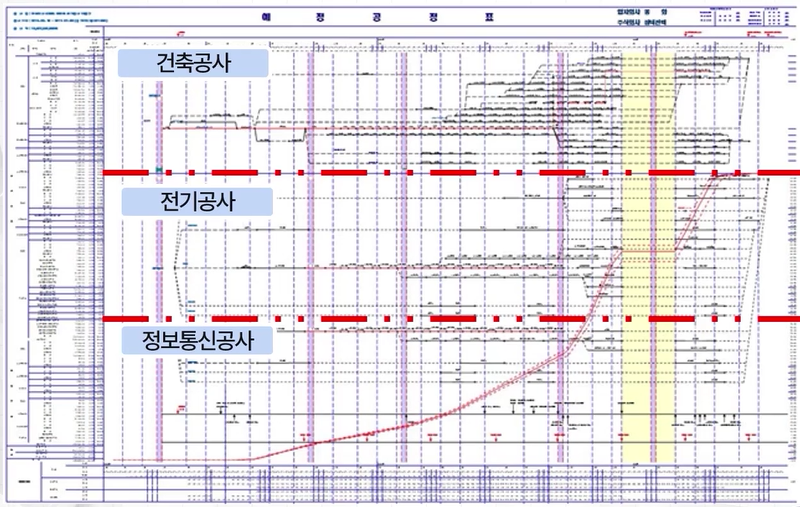

다. 네트워크 공정표

[네트워크 공정표]

구분
NETWORK (NETWORK PROCESS CHAET)
(Program Evaluation and Review
Technique)
CPM
(Critical Path Method)
개발배경
미 해군 미사일 개발 (1958년)
Dupon사 화학처리 개발 (1957년)
개발목적
작업시간(Event)단축
작업비용 (Activity)절감
개발기법
확률적시스템(3점법 추정)(정상시간, 낙관
시간, 비관시간, 추정의 평균값)
확정적 시스템 (1점법 추정)
(과거 실적 또는 경험치로 최적화 기법)
대상사업
신규사업, 비반복사업
반복사업, 경험사업
네트워크
공정
공정관리에서 여러 공정의 작업활동 상호관계를 PERT와 CPM 공정기법을 이용한 선후작업을 Network 형식의 도식화로 공사 진도관리를 하기 위한 도표

2. 공사 예정공정표 검토 내용

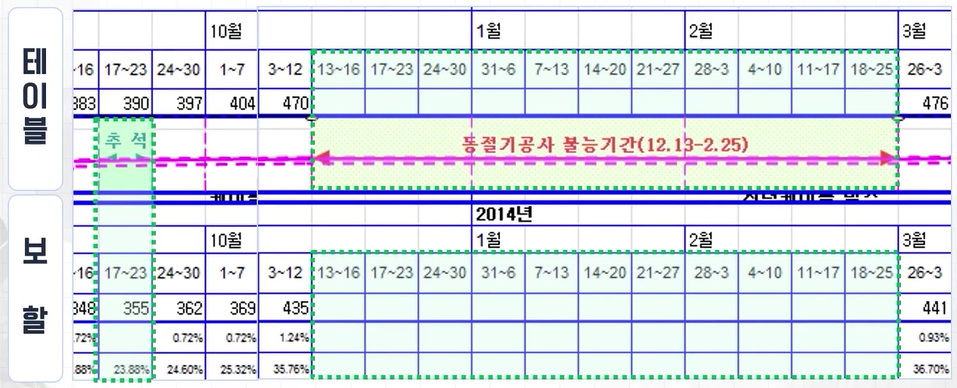

  ▣ 동절기 및 명절, 장기간 휴무일 등 공사 불능기간 네트워크 테이블에 표기

  ▣ 장기간 휴무일에 작업활동이 없으므로 공정률(보할)은 미기재

  ▣ 공정표상에 관급자재, 대관업무 등 일정 표기로 자재수급 및 인허가 업무를 적기에 추진하도록 일정관리 명확화

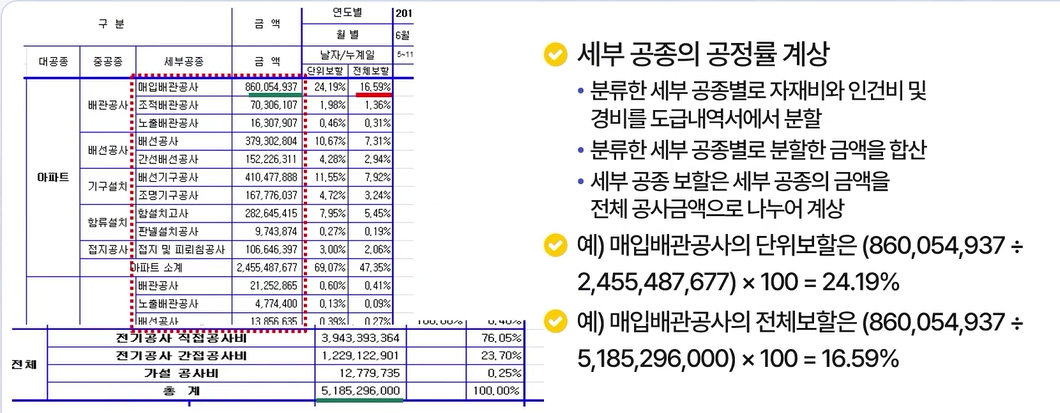

3. 공종별 보할과 공정률 계상 검토

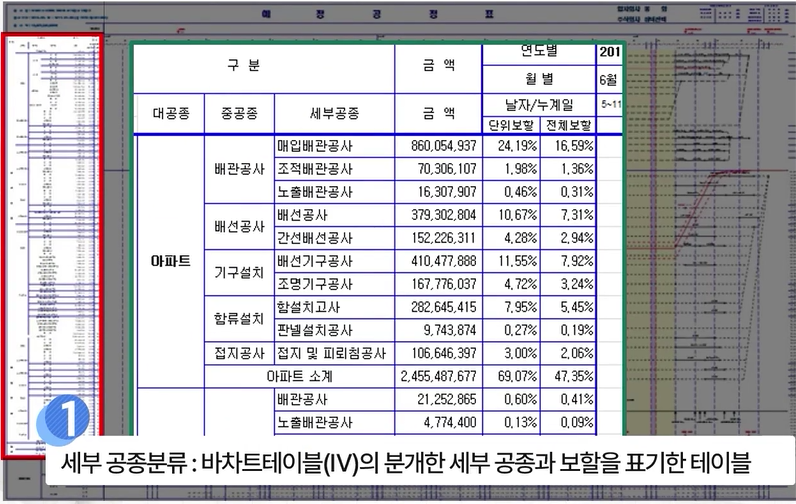

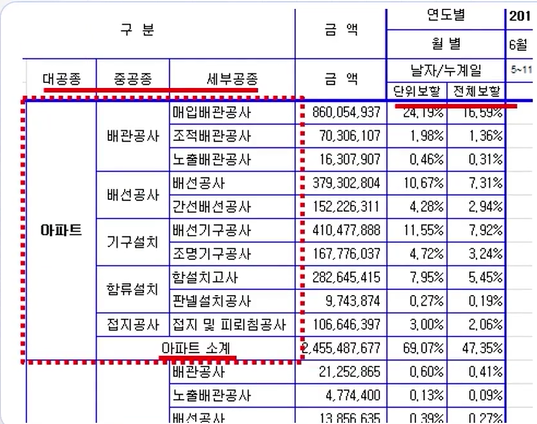

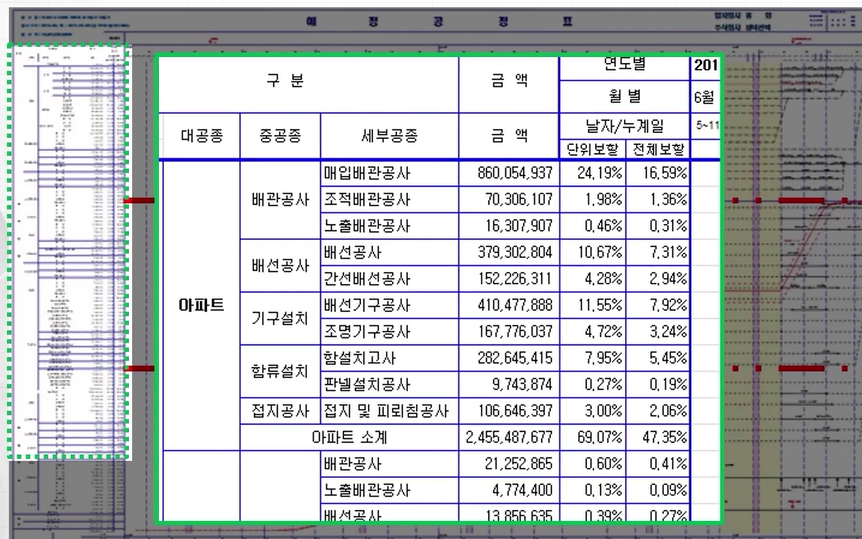

가. 세부 공종분류 및 공정률 계상

 ▣ 세부 공종분류 방법

   ⊙ 공종별로 대, 중, 세부 공종으로 구분

   ⊙ 공종별 작업 진행에 따른 분류 및 보할 분할

   ⊙ 도면과 내역서, 타공사의 선행공종 등의 공법을 종합적으로 분석하여 분류

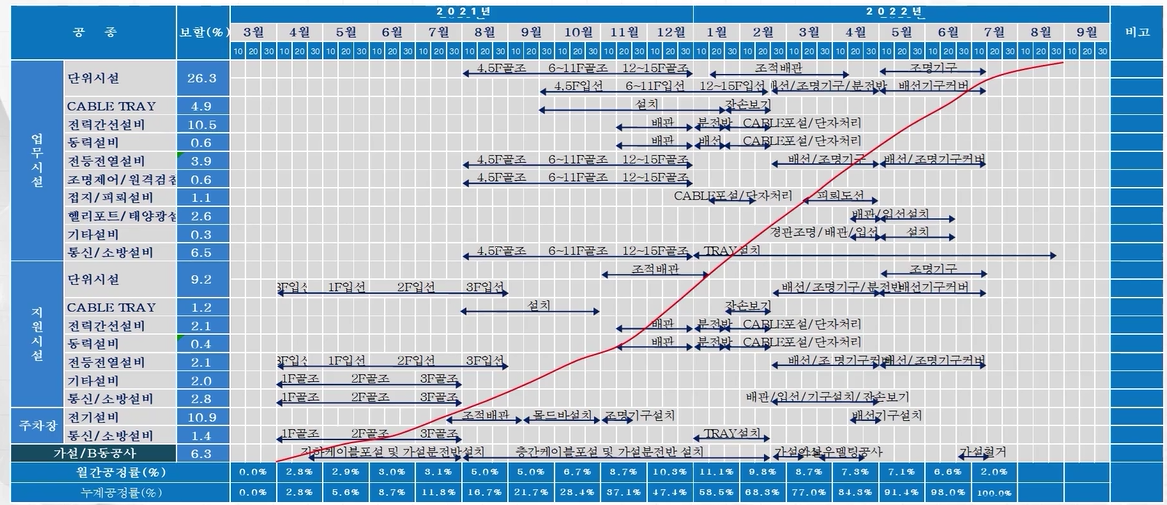

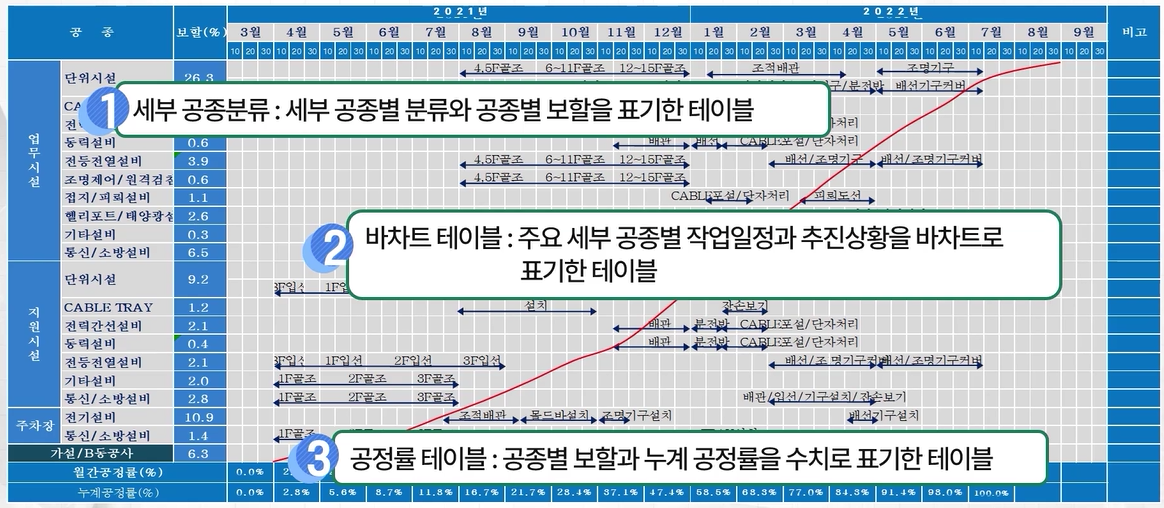

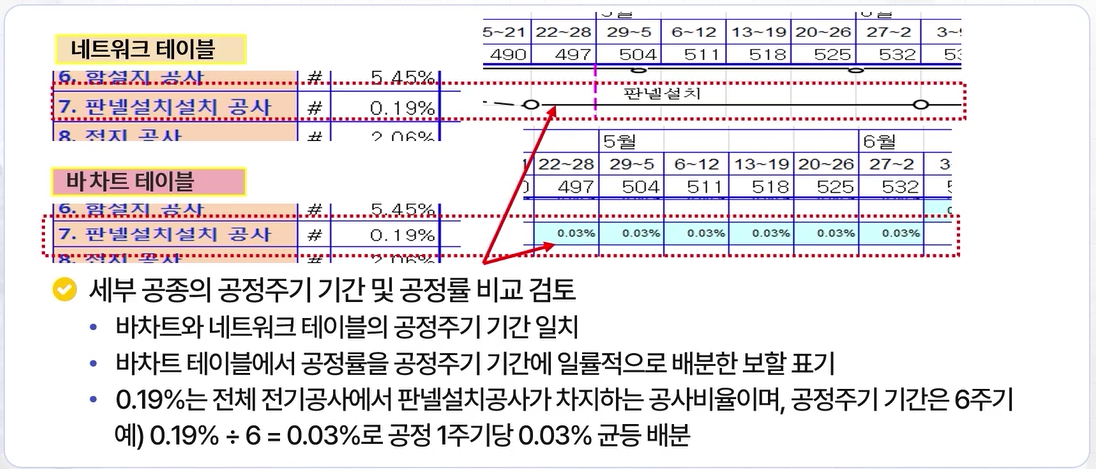

 ▣ 세부 공종별 공정주기 기간과 공정률 합계 검토

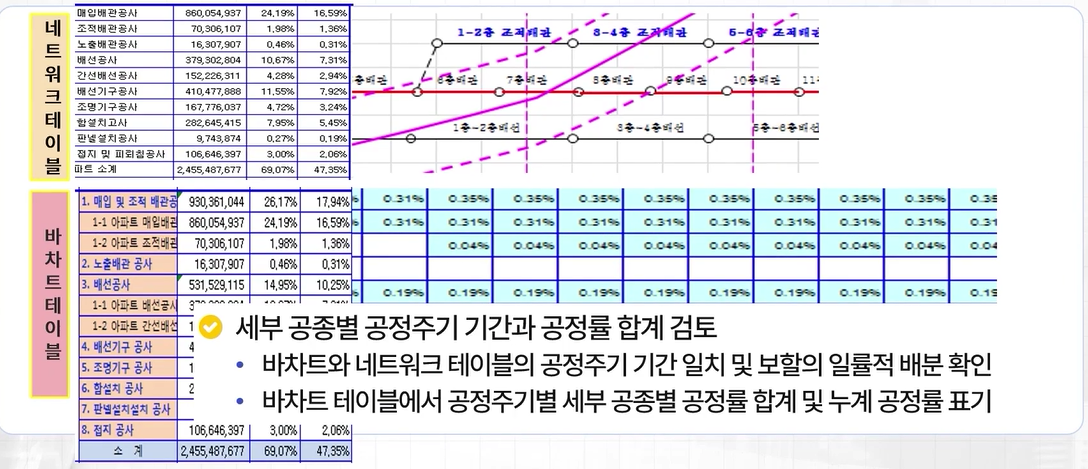

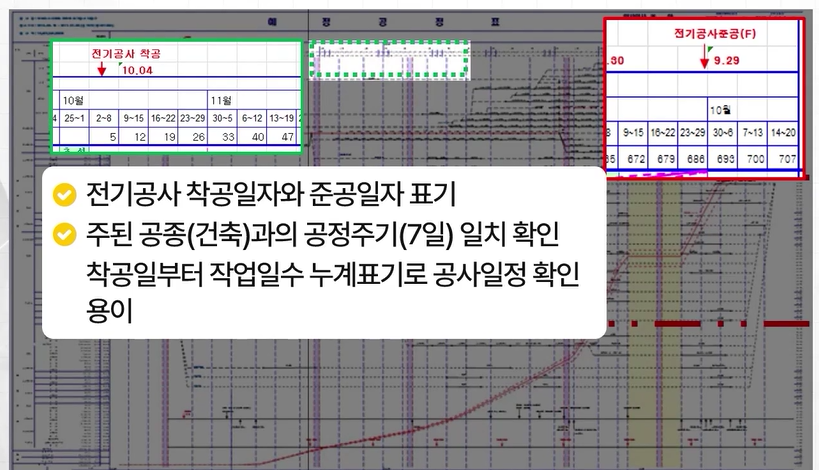

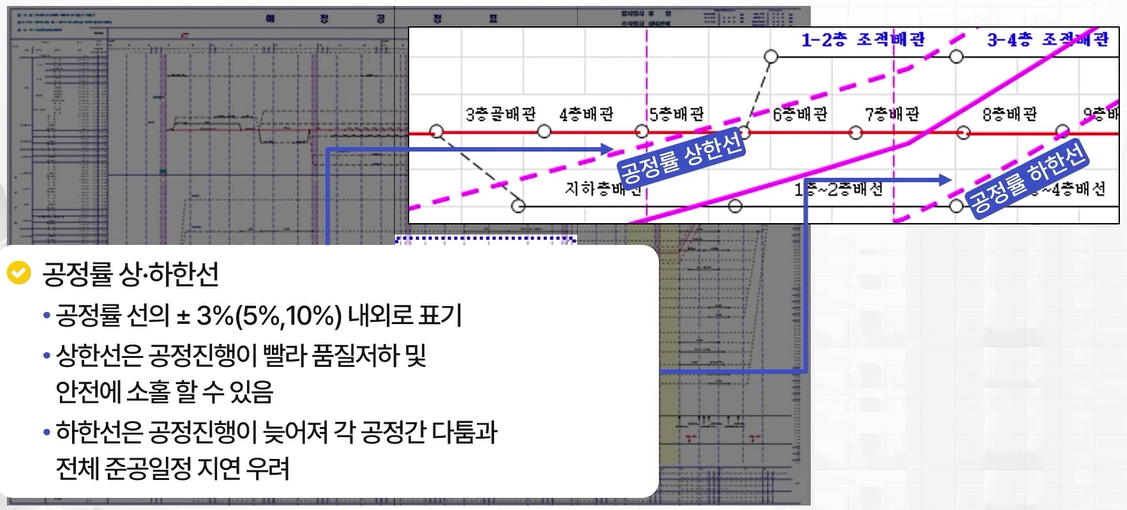

   ⊙ 바차트와 네트워크 테이블의 공정주기 기간 일치 및 보할의 일률적 배분 확인

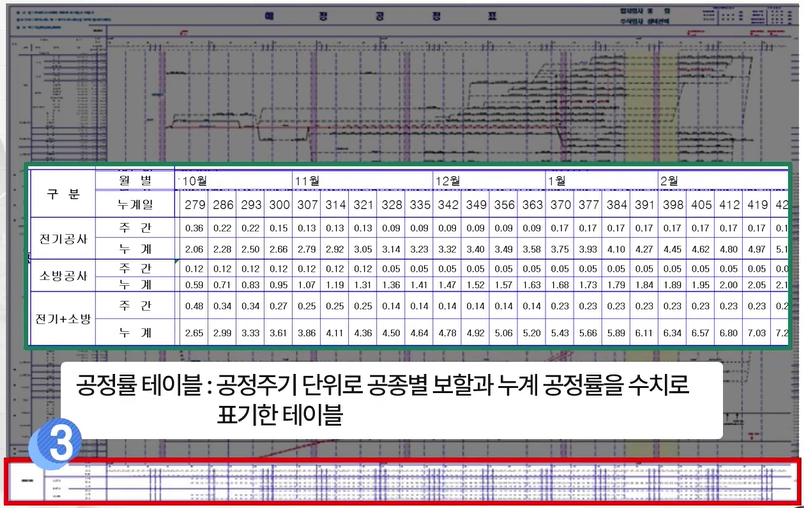

   ⊙ 바차트 테이블에서 공정주기별 세부 공종별 공정률 합계 및 누계 공정률 표기

4. 공사 예정공정표 검토절차 및 내용

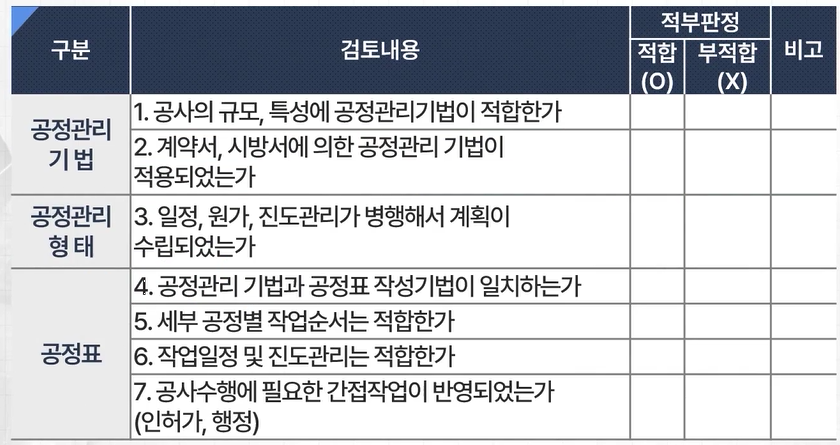

가. 공사 예정공정표 검토 절차

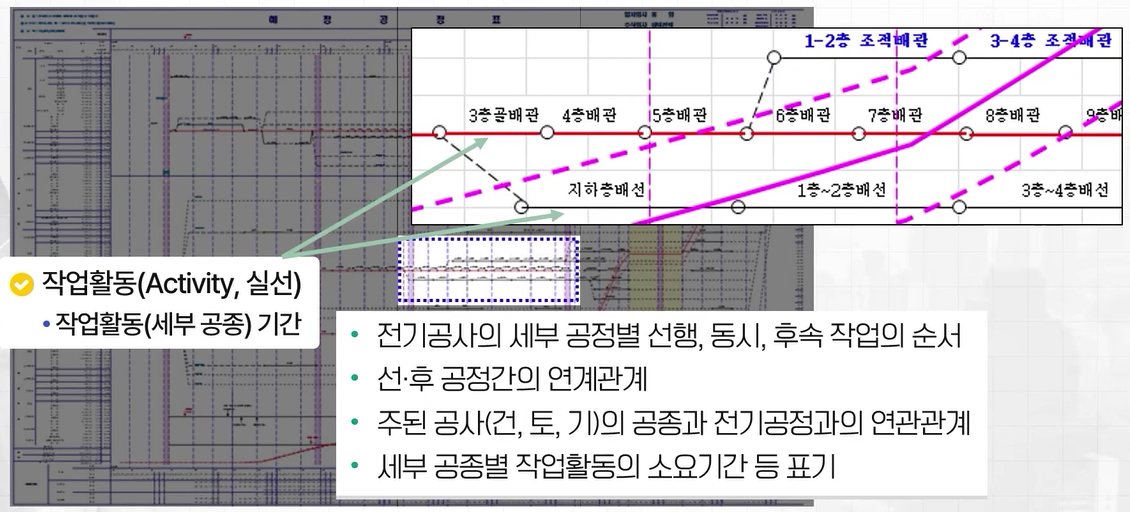

  ▣ 주요 세부공종 분류 검토 ⇒ 세부 공종별 보할산정 검토 ⇒ 타공사(주된 공사) 공정표 검토 ⇒ 선행, 동시, 후속 세부공종 확인

        ⇒ 세부 공종별 작업일정 검토 ⇒ 세부 공종 작업기간 보할 배분 검토 ⇒ 공정 주기별 보할/누계 공정률 합계 검토

나. 공사 예정 공정표 검토 내용
